砼管明开挖施工一、管道软基处理对于本工程,我单位在开挖过程中严格按照设计要求对基坑进行承载力试验,对承载力达不到设计要求的管段,将积极联系业主、监理以及设计单位商讨管坑软基方案
我单位在长期的施工实践中,总结了一套行之有效的软基处理方法,以下是比较常见的两种软基处理方法
(一)软基换填基坑软基换填采用的材料有石屑、砂、石角,在施工要注意以下技术要求:1、基坑开挖后要注意坑内排水,严禁基坑底土长时间受浸泡
在基坑底开挖集水沟,及时将渗水排出附近排水系统
2、换填的原材料要符合施工规范的要求,按照规范进行材料的送检工作

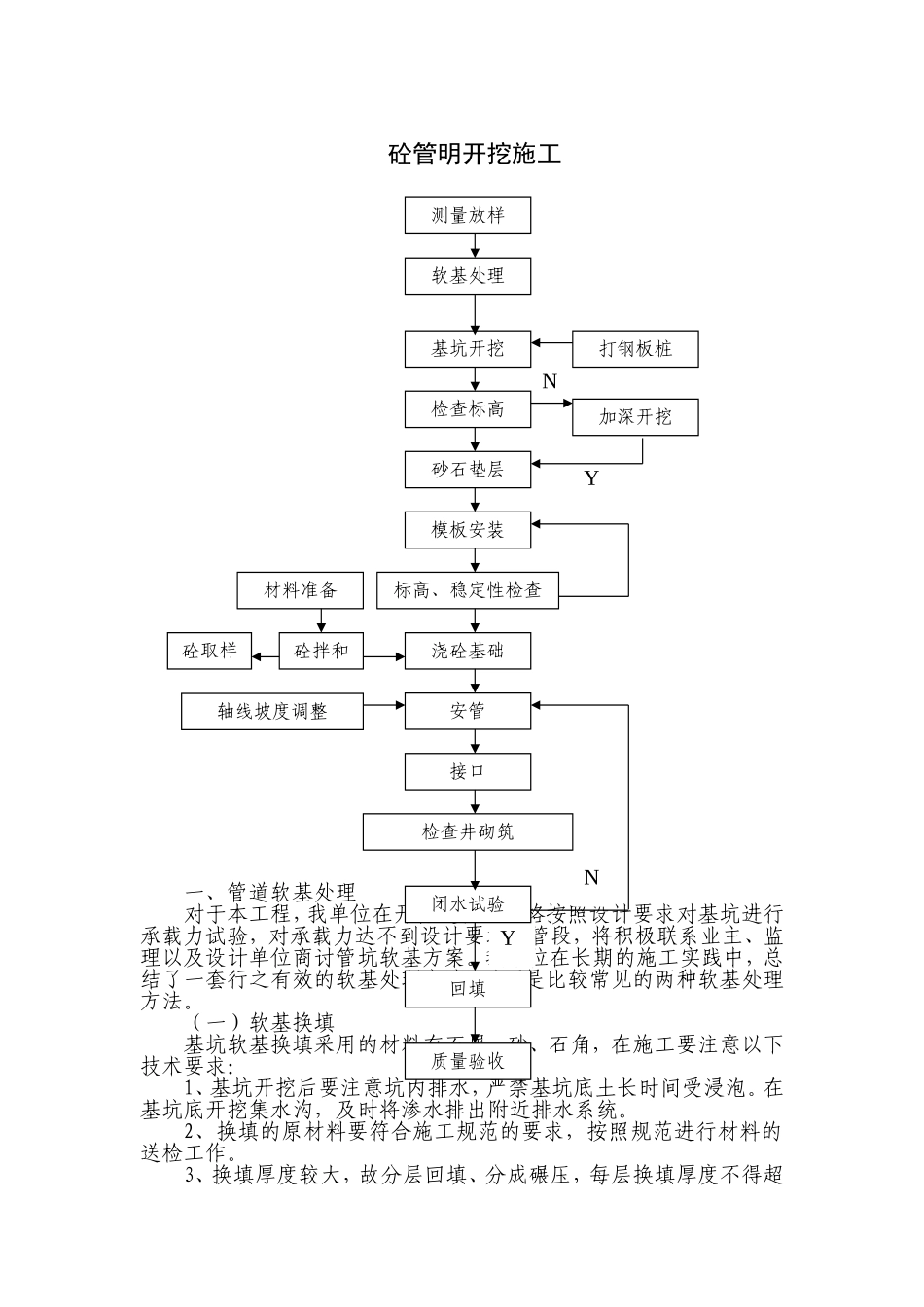

3、换填厚度较大,故分层回填、分成碾压,每层换填厚度不得超NYYN安管测量放样基坑开挖检查标高打钢板桩加深开挖软基处理砂石垫层模板安装标高、稳定性检查浇砼基础砼拌和砼取样材料准备接口检查井砌筑闭水试验回填质量验收轴线坡度调整过30cm
4、施工时每开挖一段,回填一段,以防基坑开挖后大面积积水
(二)、打入松木桩选用松木桩桩径为Ф10cm,长度根据实际软基厚度及基坑承载力而定
一般采用简易陆上卷扬机或挖掘机作为打入桩的动力装置
在施工中必须做好以下技术措施:1、测量放样,放出道路中心线和边线,定出每根桩的桩位,用插竹片板作为标志
2、制桩用的松木须挺直,可保持其原来的锥度,但小头直径与设计尺寸的误差不得超-1cm
3、打桩前在每根桩上作出标志,以便随时检查打入深度
4、桩的下端应削尖,一般可根据土壤情况削成规则的三棱或四棱的锥体,锥体的长度位桩直径的1
桩尖端稍秃,以免打入时桩尖损坏,锥体各斜面应与桩轴对称,桩尖的顶点应在桩的轴线上,以保证打入时位置正确
5、随施工进展,随时复核桩位位置,以防桩位发生偏移
6、做好详细施工纪录

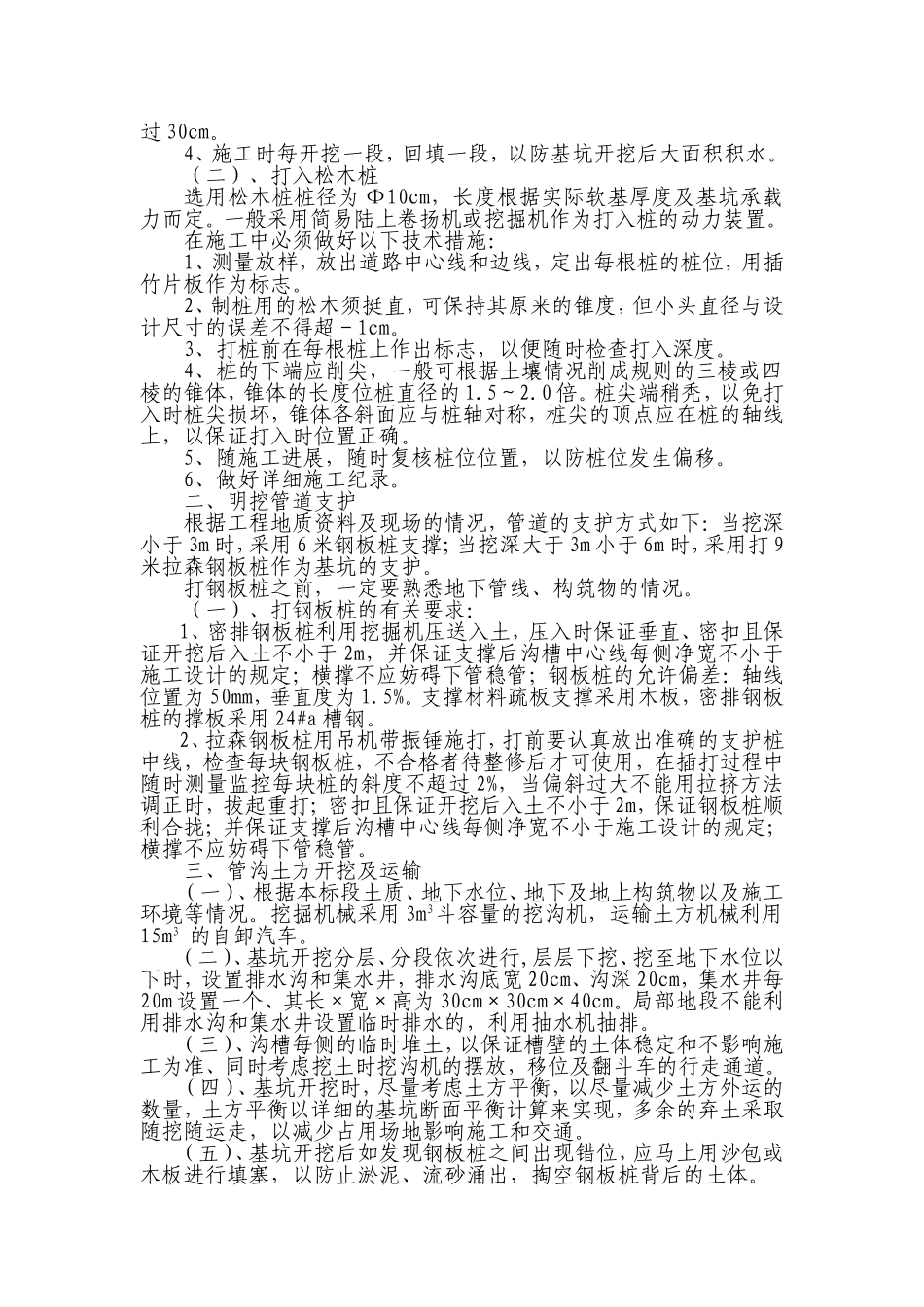

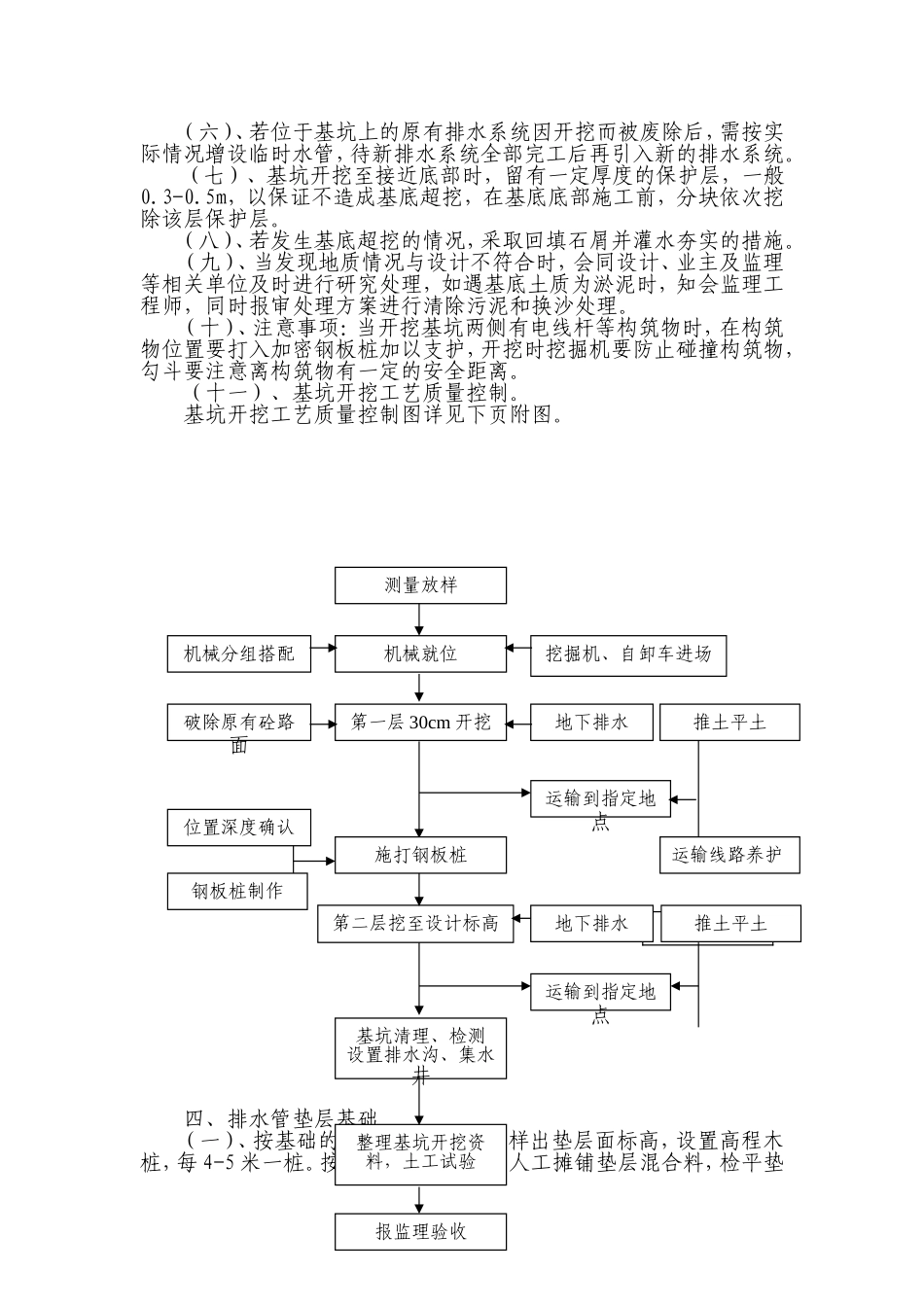

二、明挖管道支护根据工程地质资料及现场的情况,管道的支护方式如下:当挖深小于3m时,采用6米钢板桩支撑;当挖深大于3m小于6
