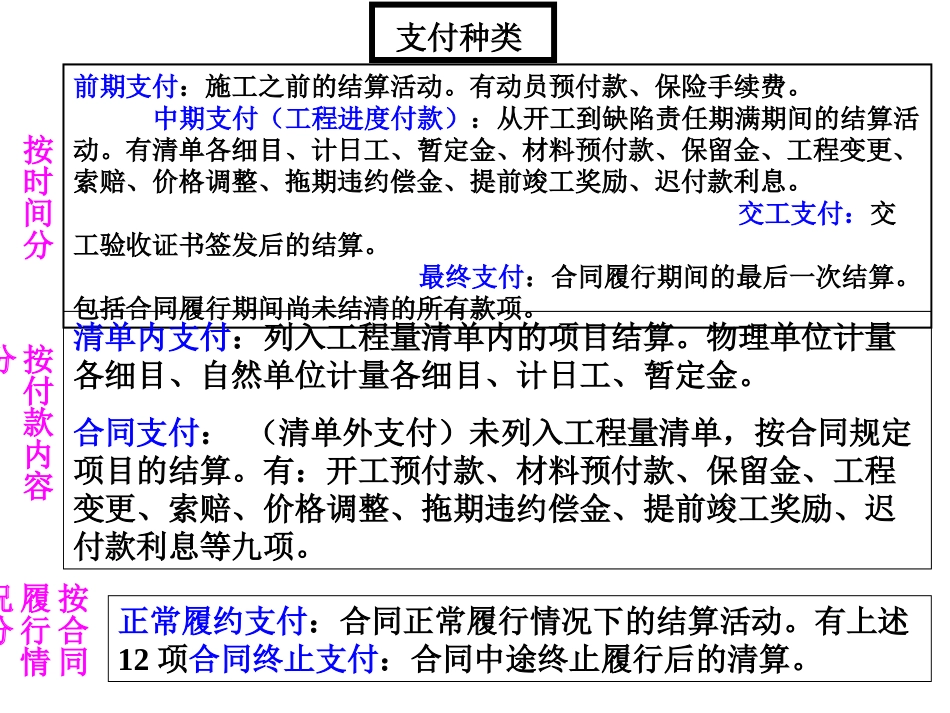

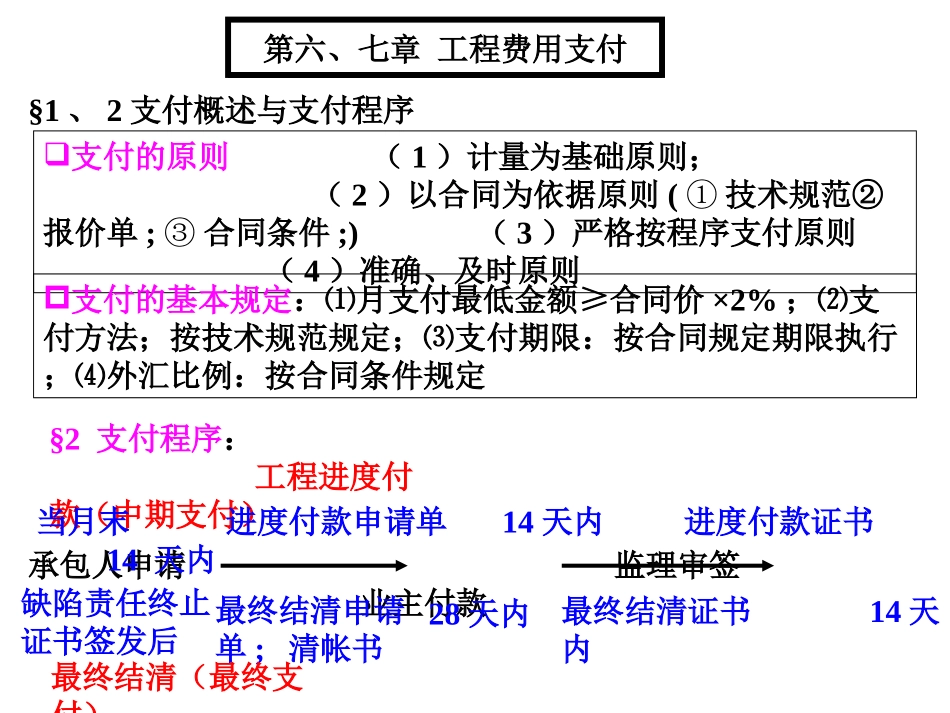

支付的原则(1)计量为基础原则;(2)以合同为依据原则(①技术规范②报价单;③合同条件;)(3)严格按程序支付原则(4)准确、及时原则§2支付程序:工程进度付款(中期支付)承包人申请监理审签业主付款当月末进度付款申请单14天内进度付款证书14天内缺陷责任终止证书签发后最终结清申请单;清帐书28天内最终结清证书14天内最终结清(最终支付)支付的基本规定:⑴月支付最低金额≥合同价×2%;⑵支付方法;按技术规范规定;⑶支付期限:按合同规定期限执行;⑷外汇比例:按合同条件规定§1、2支付概述与支付程序第六、七章工程费用支付支付种类前期支付:施工之前的结算活动
有动员预付款、保险手续费
中期支付(工程进度付款):从开工到缺陷责任期满期间的结算活动
有清单各细目、计日工、暂定金、材料预付款、保留金、工程变更、索赔、价格调整、拖期违约偿金、提前竣工奖励、迟付款利息
交工支付:交工验收证书签发后的结算
最终支付:合同履行期间的最后一次结算
包括合同履行期间尚未结清的所有款项
清单内支付:列入工程量清单内的项目结算
物理单位计量各细目、自然单位计量各细目、计日工、暂定金
合同支付:(清单外支付)未列入工程量清单,按合同规定项目的结算
有:开工预付款、材料预付款、保留金、工程变更、索赔、价格调整、拖期违约偿金、提前竣工奖励、迟付款利息等九项
正常履约支付:合同正常履行情况下的结算活动
有上述12项合同终止支付:合同中途终止履行后的清算

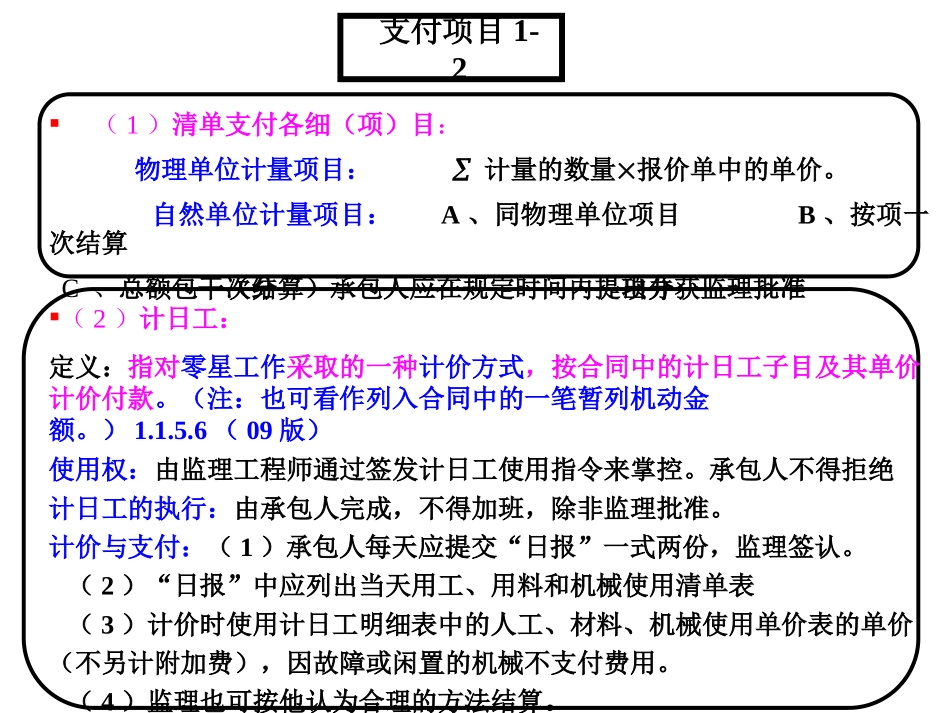

按时间分按付款内容分按合同履行情况分支付项目1-2(1)清单支付各细(项)目:物理单位计量项目:计量的数量报价单中的单价
自然单位计量项目:A、同物理单位项目B、按项一次结算C、总额包干(分次结算)承包人应在规定时间内提出分项并获监理批准(2)计日工:定义:指对零星工作采取的一种计价方式,按合同中的计日工子目及其单价计价付款
(注:也可看作列入合同中
