二、桩与地基基础工程桩基础工程包括打钢筋混凝土预制桩、现场灌注桩和人工挖孔桩等

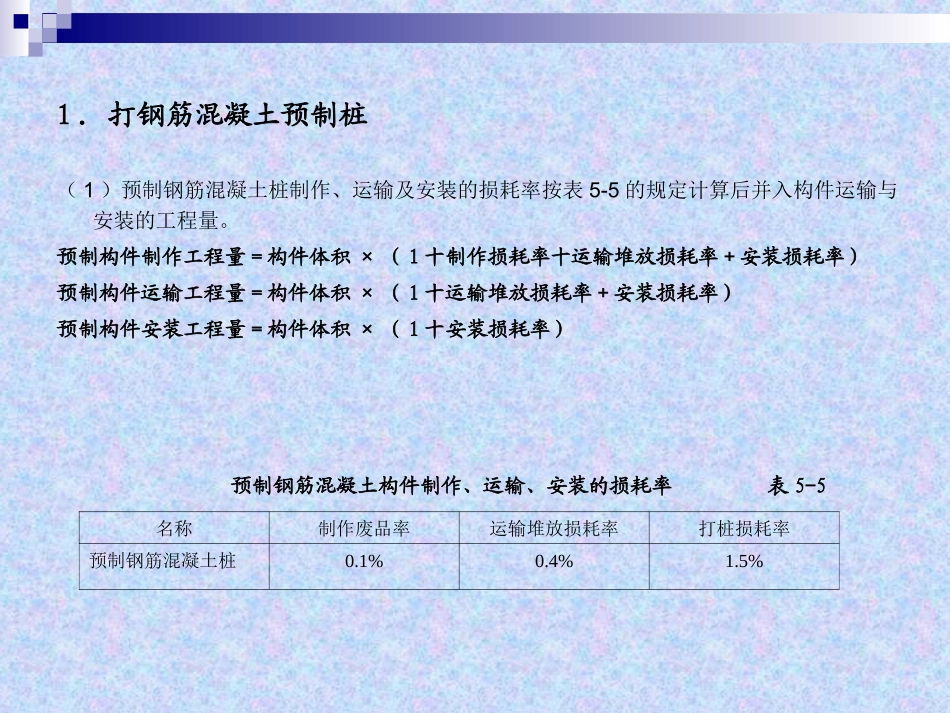

1.打钢筋混凝土预制桩(1)预制钢筋混凝土桩制作、运输及安装的损耗率按表5-5的规定计算后并入构件运输与安装的工程量
预制构件制作工程量=构件体积×(1十制作损耗率十运输堆放损耗率+安装损耗率)预制构件运输工程量=构件体积×(1十运输堆放损耗率+安装损耗率)预制构件安装工程量=构件体积×(1十安装损耗率)名称制作废品率运输堆放损耗率打桩损耗率预制钢筋混凝土桩0

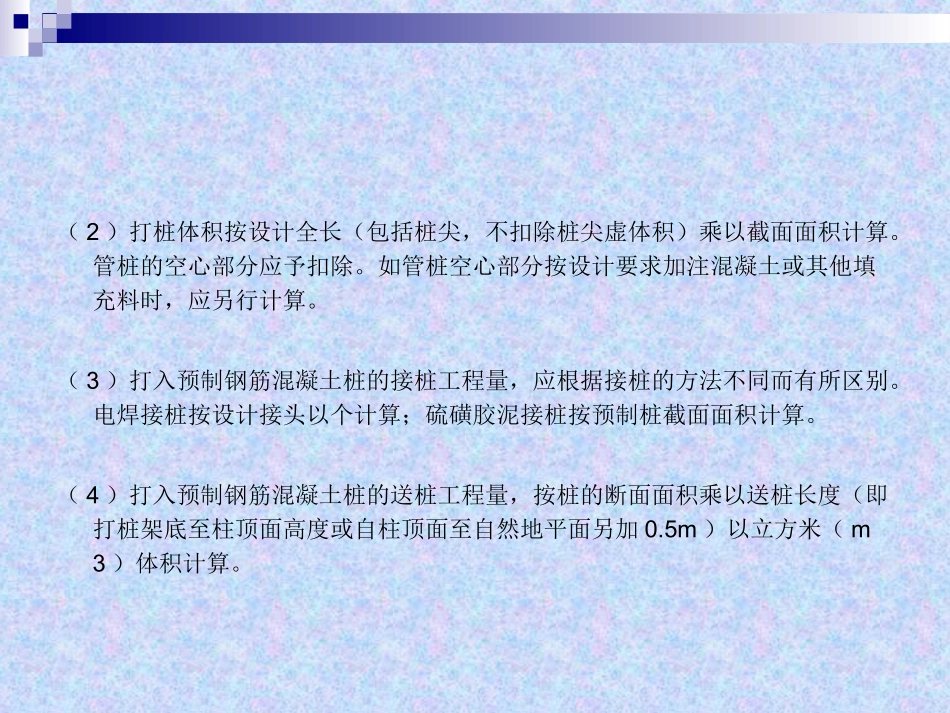

5%预制钢筋混凝土构件制作、运输、安装的损耗率表5-5(2)打桩体积按设计全长(包括桩尖,不扣除桩尖虚体积)乘以截面面积计算
管桩的空心部分应予扣除
如管桩空心部分按设计要求加注混凝土或其他填充料时,应另行计算
(3)打入预制钢筋混凝土桩的接桩工程量,应根据接桩的方法不同而有所区别
电焊接桩按设计接头以个计算;硫磺胶泥接桩按预制桩截面面积计算
(4)打入预制钢筋混凝土桩的送桩工程量,按桩的断面面积乘以送桩长度(即打桩架底至柱顶面高度或自柱顶面至自然地平面另加0
5m)以立方米(m3)体积计算
2.打孔灌注桩工程量(1)砂桩、碎石桩、砂石桩的体积,按设计规定的桩长(不扣除桩尖虚体积)乘以钢管管箍外径截面面积计算
(2)打孔前先埋入预制混凝土桩尖再灌注混凝土者,桩尖按混凝土及钢筋混凝土工程有关规定以立方米计算,灌注桩、现场振动沉管灌注桩按设计桩长(自桩尖顶面至桩设计顶面高度)增加0
25m,乘以钢管管箍外径截面面积计算
(3)复打桩体积按灌注桩设计桩长增加空段长度(自设计室外地面至设计桩顶距离)乘以钢管管箍外径截面面积计算,套相应的复打定额子目
(4)打孔灌注混凝土桩的钢筋笼按混凝土及钢筋混凝土工程有关规定,套相应的定额子目
3.钻孔灌注桩工程量(1)钻孔灌注桩工程量按设计桩长(包括桩尖,不扣除桩尖脚虚体积)增加0
