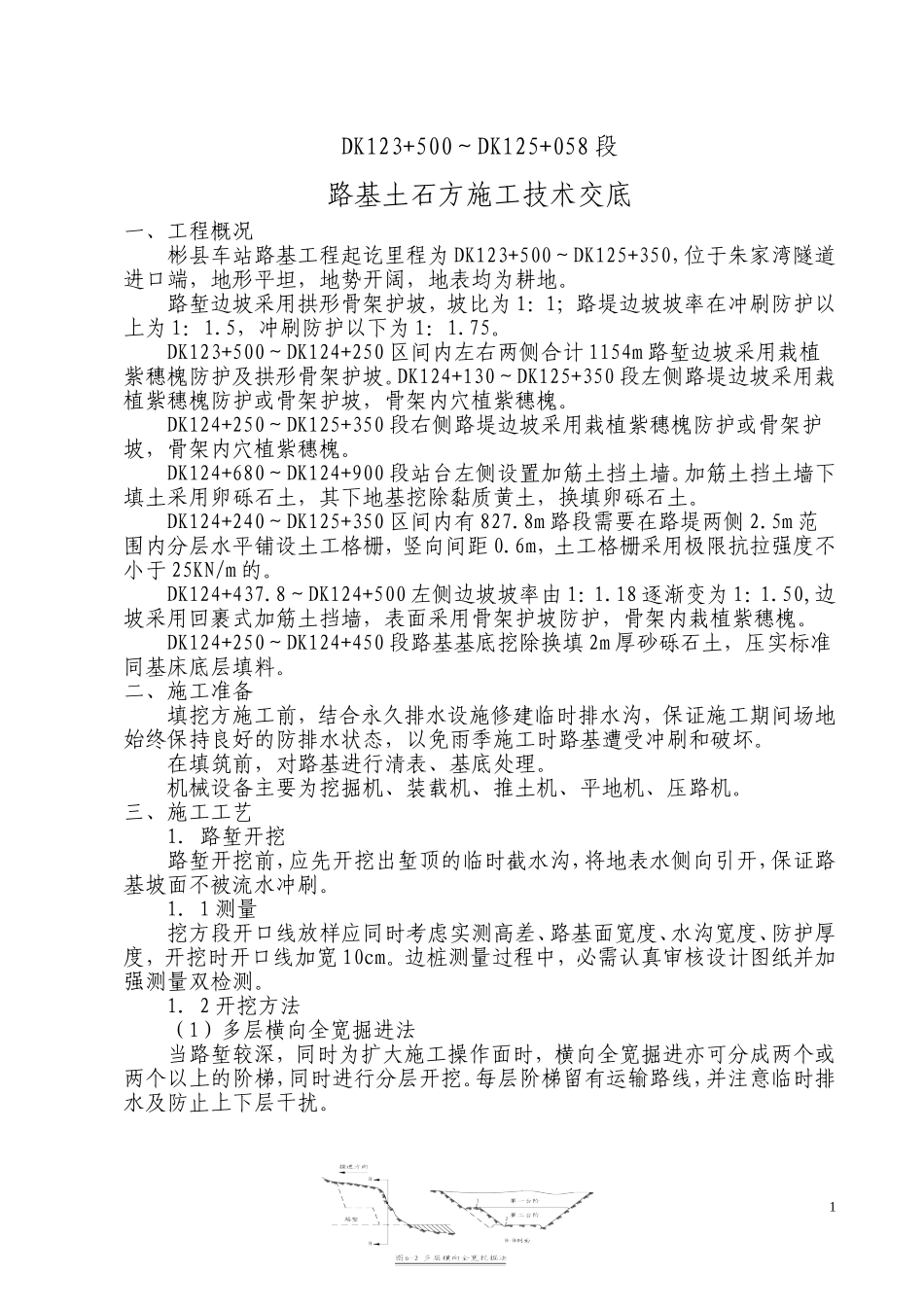

DK123+500~DK125+058段路基土石方施工技术交底一、工程概况彬县车站路基工程起讫里程为DK123+500~DK125+350,位于朱家湾隧道进口端,地形平坦,地势开阔,地表均为耕地
路堑边坡采用拱形骨架护坡,坡比为1:1;路堤边坡坡率在冲刷防护以上为1:1
5,冲刷防护以下为1:1
DK123+500~DK124+250区间内左右两侧合计1154m路堑边坡采用栽植紫穗槐防护及拱形骨架护坡
DK124+130~DK125+350段左侧路堤边坡采用栽植紫穗槐防护或骨架护坡,骨架内穴植紫穗槐
DK124+250~DK125+350段右侧路堤边坡采用栽植紫穗槐防护或骨架护坡,骨架内穴植紫穗槐
DK124+680~DK124+900段站台左侧设置加筋土挡土墙
加筋土挡土墙下填土采用卵砾石土,其下地基挖除黏质黄土,换填卵砾石土
DK124+240~DK125+350区间内有827
8m路段需要在路堤两侧2
5m范围内分层水平铺设土工格栅,竖向间距0
6m,土工格栅采用极限抗拉强度不小于25KN/m的
DK124+437
8~DK124+500左侧边坡坡率由1:1
18逐渐变为1:1
50,边坡采用回裹式加筋土挡墙,表面采用骨架护坡防护,骨架内栽植紫穗槐
DK124+250~DK124+450段路基基底挖除换填2m厚砂砾石土,压实标准同基床底层填料
二、施工准备填挖方施工前,结合永久排水设施修建临时排水沟,保证施工期间场地始终保持良好的防排水状态,以免雨季施工时路基遭受冲刷和破坏
在填筑前,对路基进行清表、基底处理
机械设备主要为挖掘机、装载机、推土机、平地机、压路机
三、施工工艺1.路堑开挖路堑开挖前,应先开挖出堑顶的临时截水沟,将地表水侧向引开,保证路基坡面不被流水冲刷

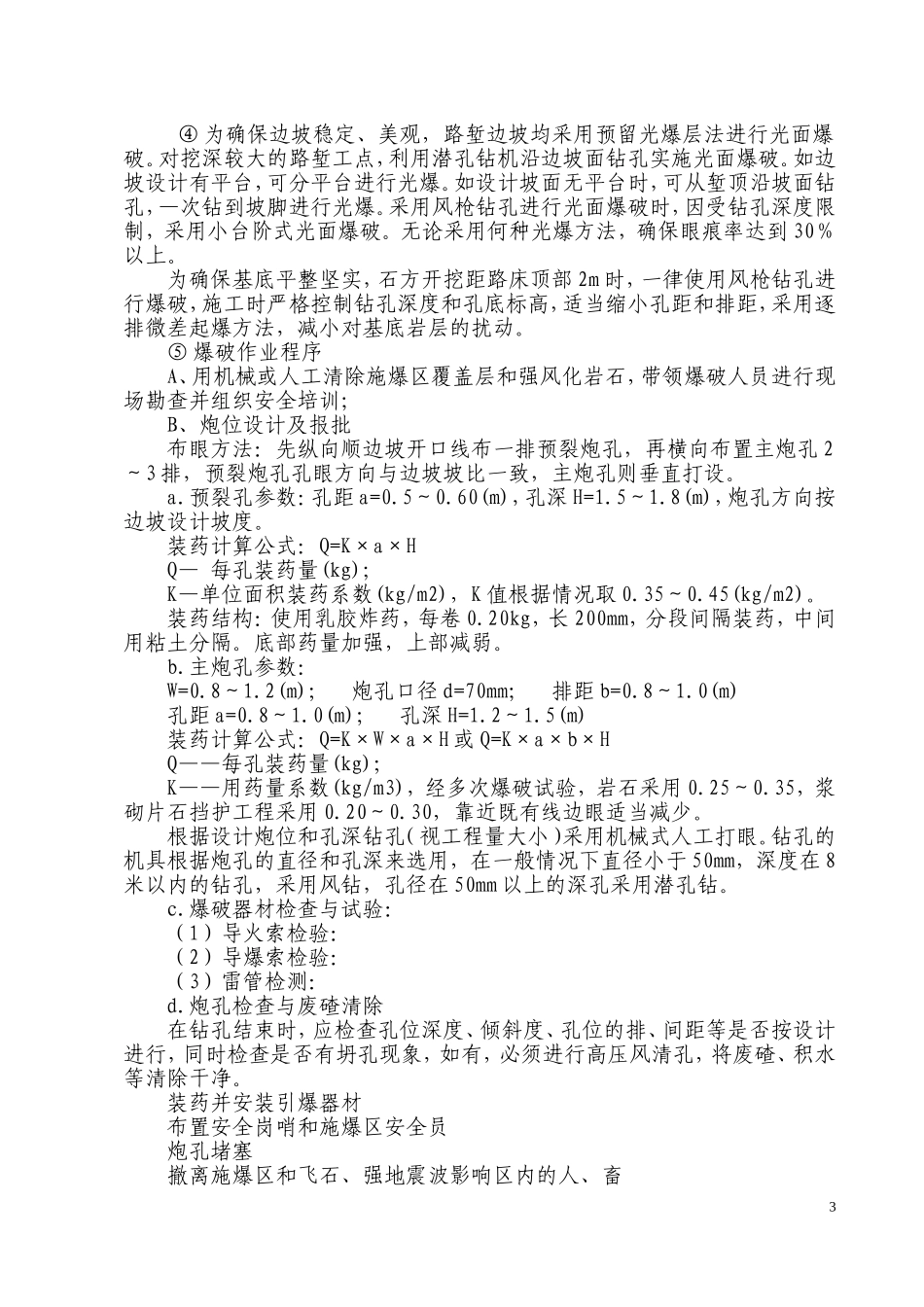

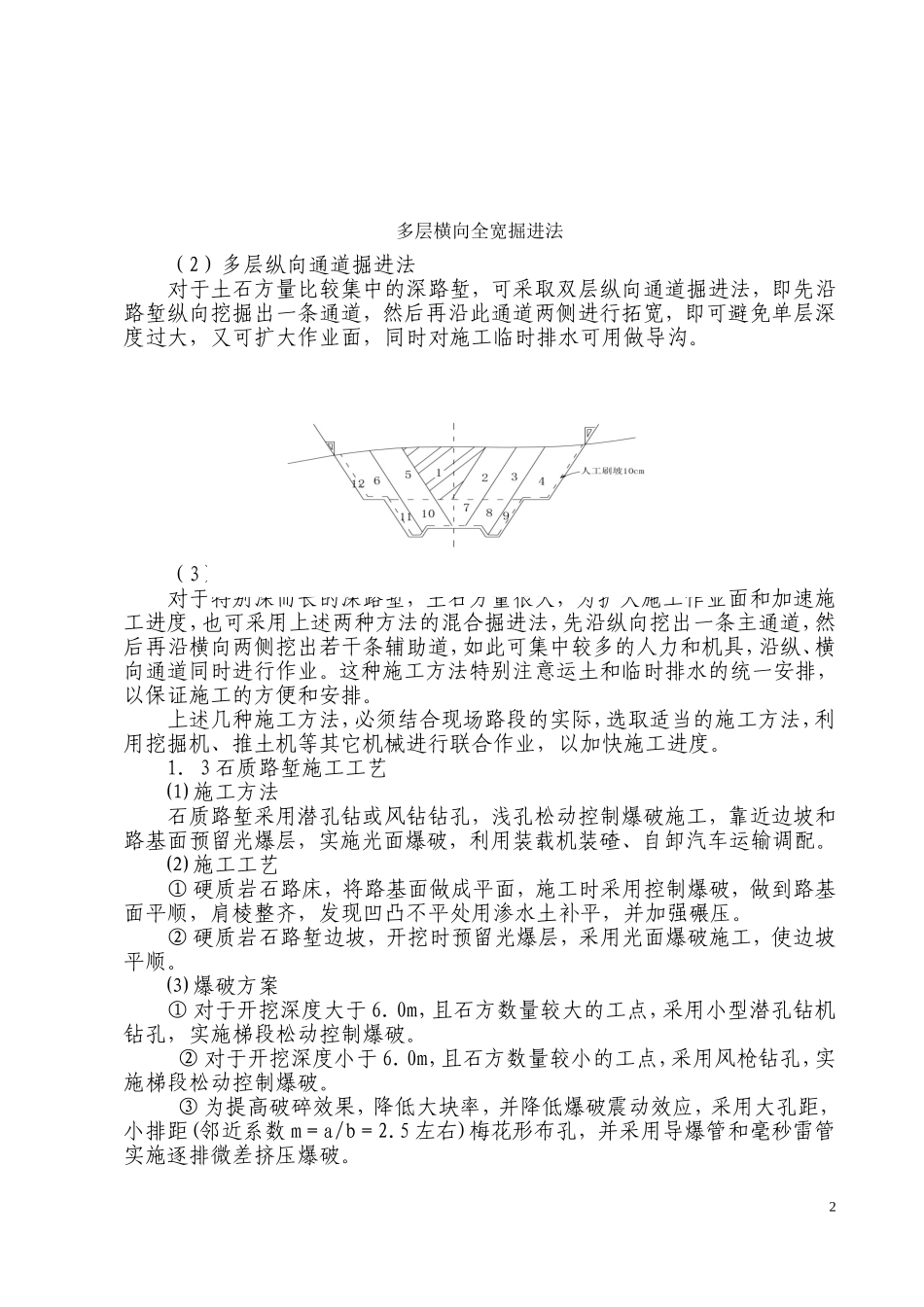

1.1测量挖方段开口线放样应同时考虑实测高差、路基面宽度、水沟宽度、防护厚度,开挖时开口线加宽
