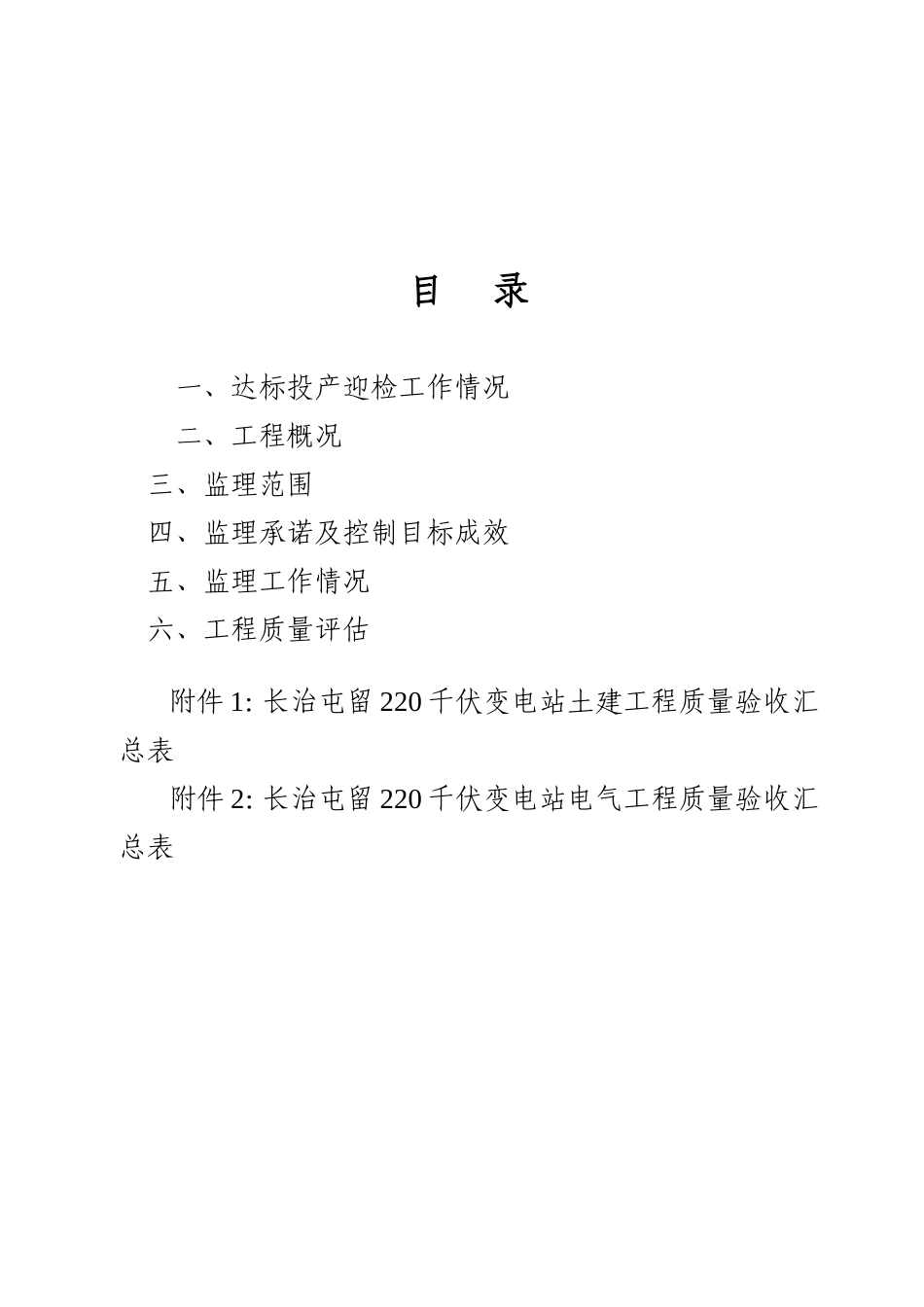

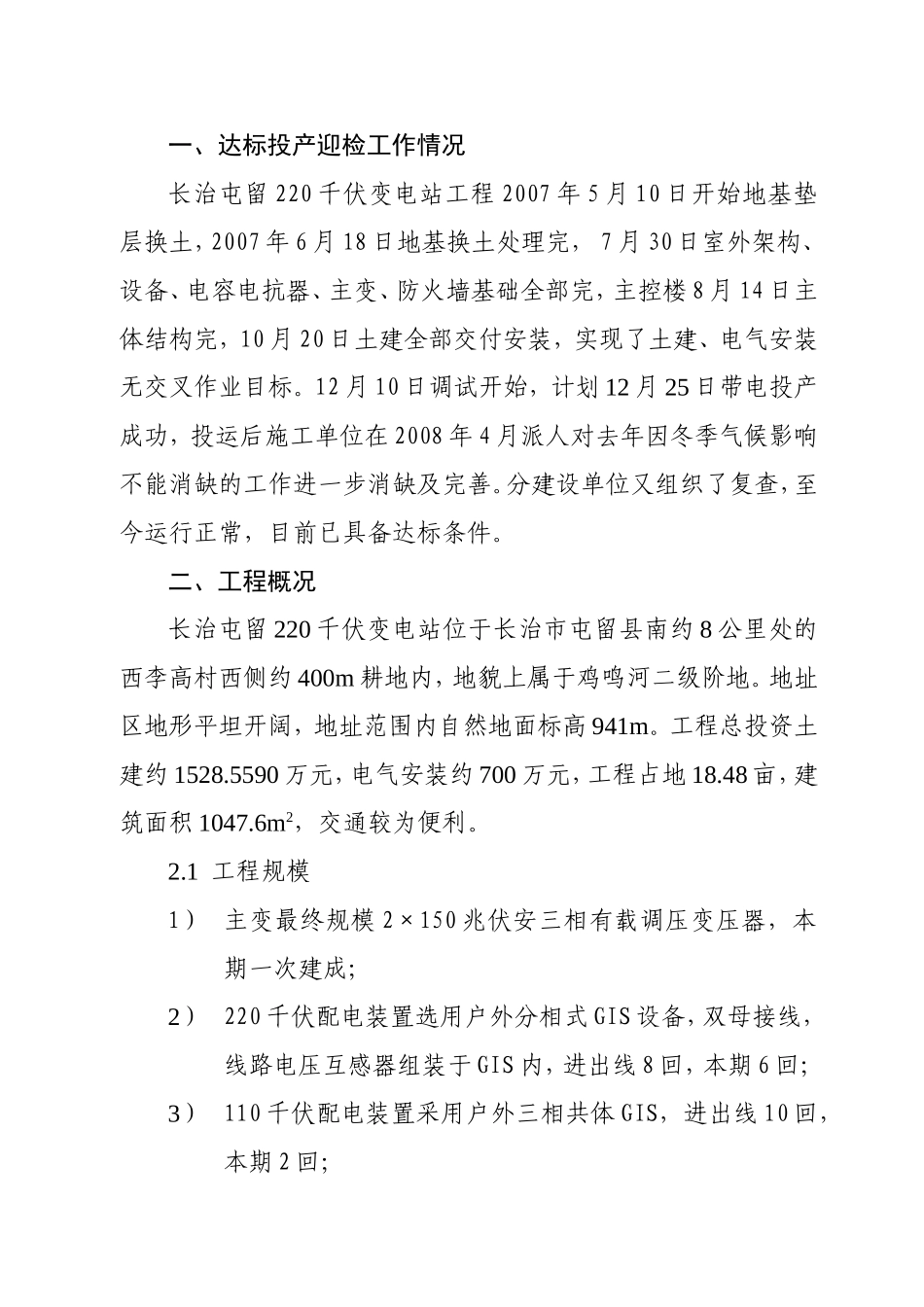

长治屯留220千伏变电站新建工程达标投产汇报材料山西和祥建通工程项目管理有限公司二○○八年五月目录一、达标投产迎检工作情况二、工程概况三、监理范围四、监理承诺及控制目标成效五、监理工作情况六、工程质量评估附件1:长治屯留220千伏变电站土建工程质量验收汇总表附件2:长治屯留220千伏变电站电气工程质量验收汇总表一、达标投产迎检工作情况长治屯留220千伏变电站工程2007年5月10日开始地基垫层换土,2007年6月18日地基换土处理完,7月30日室外架构、设备、电容电抗器、主变、防火墙基础全部完,主控楼8月14日主体结构完,10月20日土建全部交付安装,实现了土建、电气安装无交叉作业目标
12月10日调试开始,计划12月25日带电投产成功,投运后施工单位在2008年4月派人对去年因冬季气候影响不能消缺的工作进一步消缺及完善
分建设单位又组织了复查,至今运行正常,目前已具备达标条件
二、工程概况长治屯留220千伏变电站位于长治市屯留县南约8公里处的西李高村西侧约400m耕地内,地貌上属于鸡鸣河二级阶地
地址区地形平坦开阔,地址范围内自然地面标高941m
工程总投资土建约1528
5590万元,电气安装约700万元,工程占地18
48亩,建筑面积1047
6m2,交通较为便利
1工程规模1)主变最终规模2×150兆伏安三相有载调压变压器,本期一次建成;2)220千伏配电装置选用户外分相式GIS设备,双母接线,线路电压互感器组装于GIS内,进出线8回,本期6回;3)110千伏配电装置采用户外三相共体GIS,进出线10回,本期2回;4)35千伏采用单母分段接线,出线10回,本期1回;5)架构部分一次建成,设备基础一次建成
本期主要建(构)筑物包括:主控综合楼、生活消防泵房、蓄水池、污水处理一体化、40立方米废油池、220千伏、110千伏架构及设备基础、主变及架构基础、电容电抗器基
