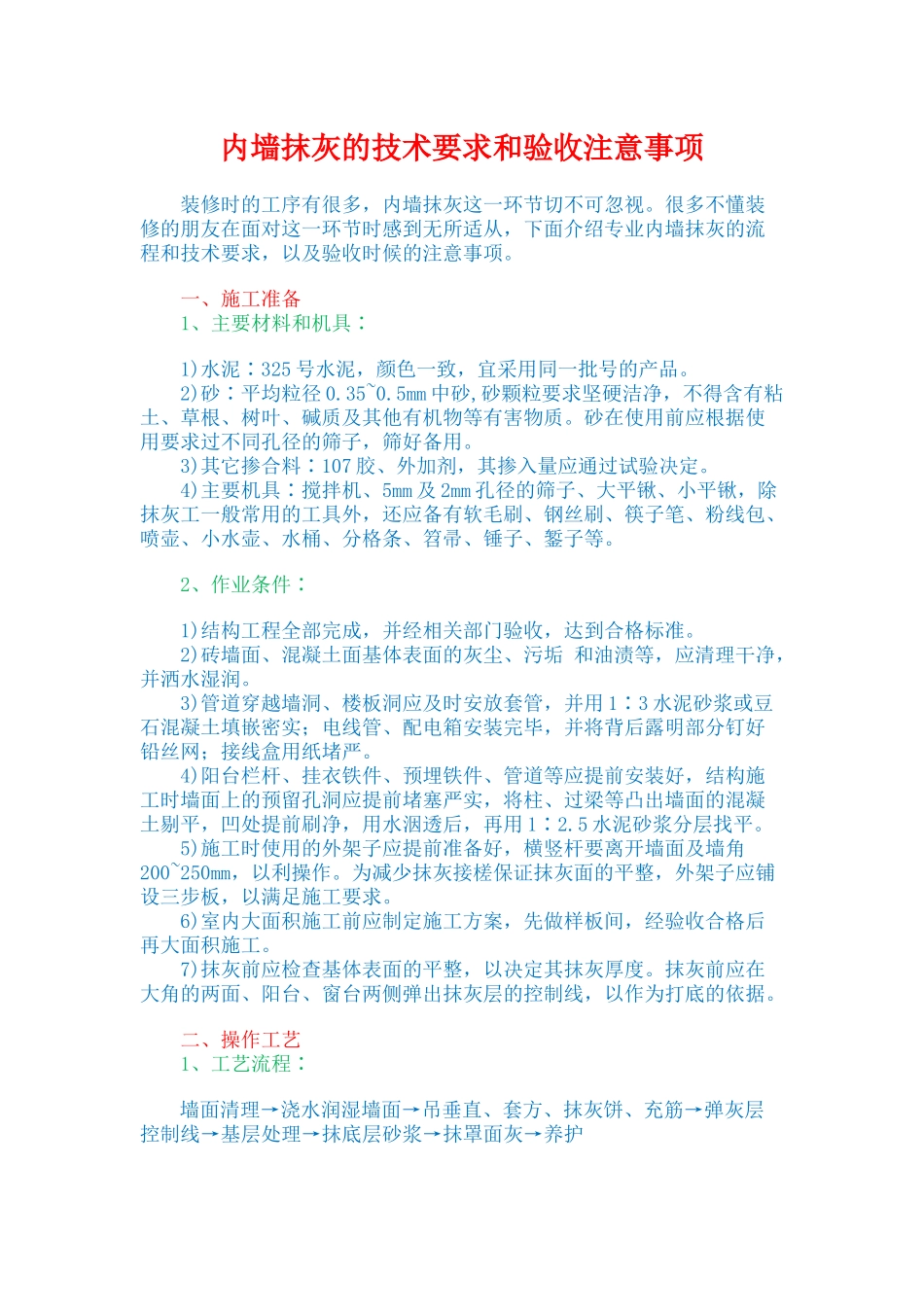

内墙抹灰的技术要求和验收注意事项装修时的工序有很多,内墙抹灰这一环节切不可忽视
很多不懂装修的朋友在面对这一环节时感到无所适从,下面介绍专业内墙抹灰的流程和技术要求,以及验收时候的注意事项
一、施工准备1、主要材料和机具∶1)水泥∶325号水泥,颜色一致,宜采用同一批号的产品
2)砂∶平均粒径0
5mm中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
3)其它掺合料∶107胶、外加剂,其掺入量应通过试验决定
4)主要机具∶搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等
2、作业条件∶1)结构工程全部完成,并经相关部门验收,达到合格标准
2)砖墙面、混凝土面基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润
3)管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严
4)阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1∶2
5水泥砂浆分层找平
5)施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作
为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求
6)室内大面积施工前应制定施工方案,先做样板间,经验收合格后再大面积施工
7)抹灰前应检查基体表面的平整,以决定其抹灰厚度
抹灰前应在大角的两面、阳台、窗台两侧弹出抹灰层的控制线,以作为打底的依据
二、操作工艺1、工艺流程∶墙面清理→浇水润湿墙面→吊垂直、套方、抹灰饼、充筋→弹灰层控
