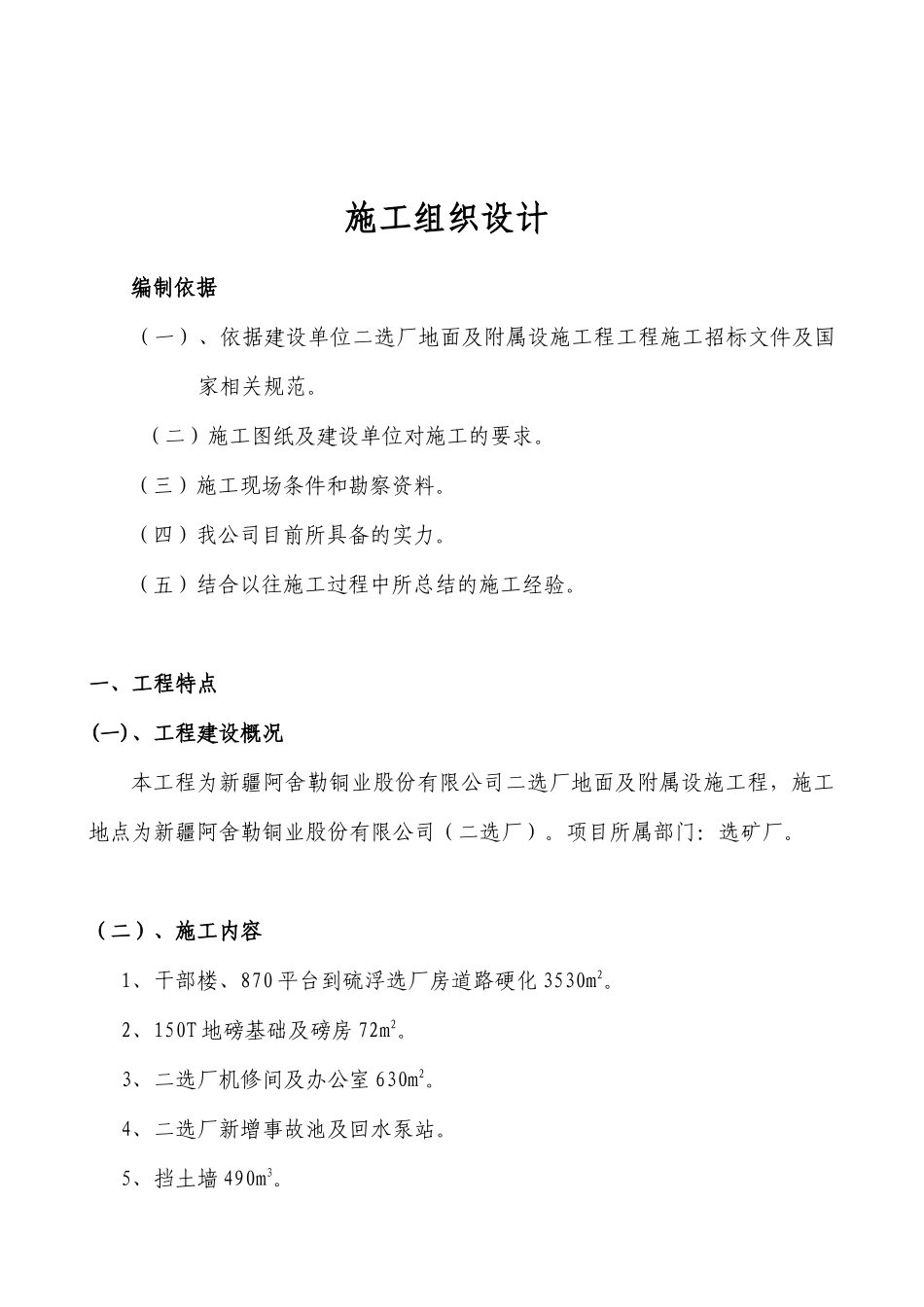

施工组织设计编制依据(一)、依据建设单位二选厂地面及附属设施工程工程施工招标文件及国家相关规范
(二)施工图纸及建设单位对施工的要求
(三)施工现场条件和勘察资料
(四)我公司目前所具备的实力
(五)结合以往施工过程中所总结的施工经验
一、工程特点(一)、工程建设概况本工程为新疆阿舍勒铜业股份有限公司二选厂地面及附属设施工程,施工地点为新疆阿舍勒铜业股份有限公司(二选厂)
项目所属部门:选矿厂
(二)、施工内容1、干部楼、870平台到硫浮选厂房道路硬化3530m2
2、150T地磅基础及磅房72m2
3、二选厂机修间及办公室630m2
4、二选厂新增事故池及回水泵站
5、挡土墙490m3

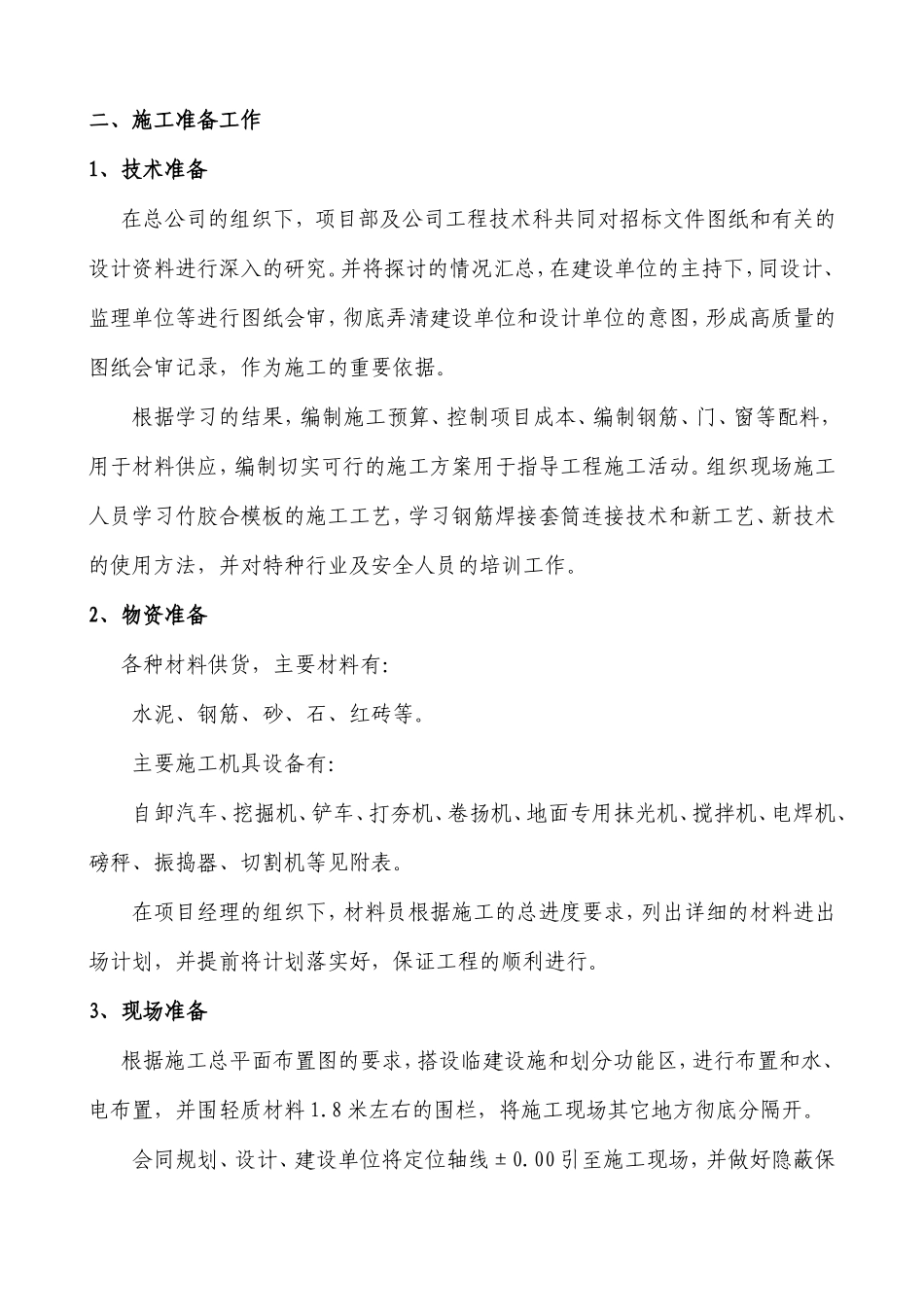

二、施工准备工作1、技术准备在总公司的组织下,项目部及公司工程技术科共同对招标文件图纸和有关的设计资料进行深入的研究
并将探讨的情况汇总,在建设单位的主持下,同设计、监理单位等进行图纸会审,彻底弄清建设单位和设计单位的意图,形成高质量的图纸会审记录,作为施工的重要依据
根据学习的结果,编制施工预算、控制项目成本、编制钢筋、门、窗等配料,用于材料供应,编制切实可行的施工方案用于指导工程施工活动
组织现场施工人员学习竹胶合模板的施工工艺,学习钢筋焊接套筒连接技术和新工艺、新技术的使用方法,并对特种行业及安全人员的培训工作
2、物资准备各种材料供货,主要材料有:水泥、钢筋、砂、石、红砖等
主要施工机具设备有:自卸汽车、挖掘机、铲车、打夯机、卷扬机、地面专用抹光机、搅拌机、电焊机、磅秤、振捣器、切割机等见附表
在项目经理的组织下,材料员根据施工的总进度要求,列出详细的材料进出场计划,并提前将计划落实好,保证工程的顺利进行
3、现场准备根据施工总平面布置图的要求,搭设临建设施和划分功能区,进行布置和水、电布置,并围轻质材料1
8米左右的围栏,将施工现场其它地方彻底分隔开

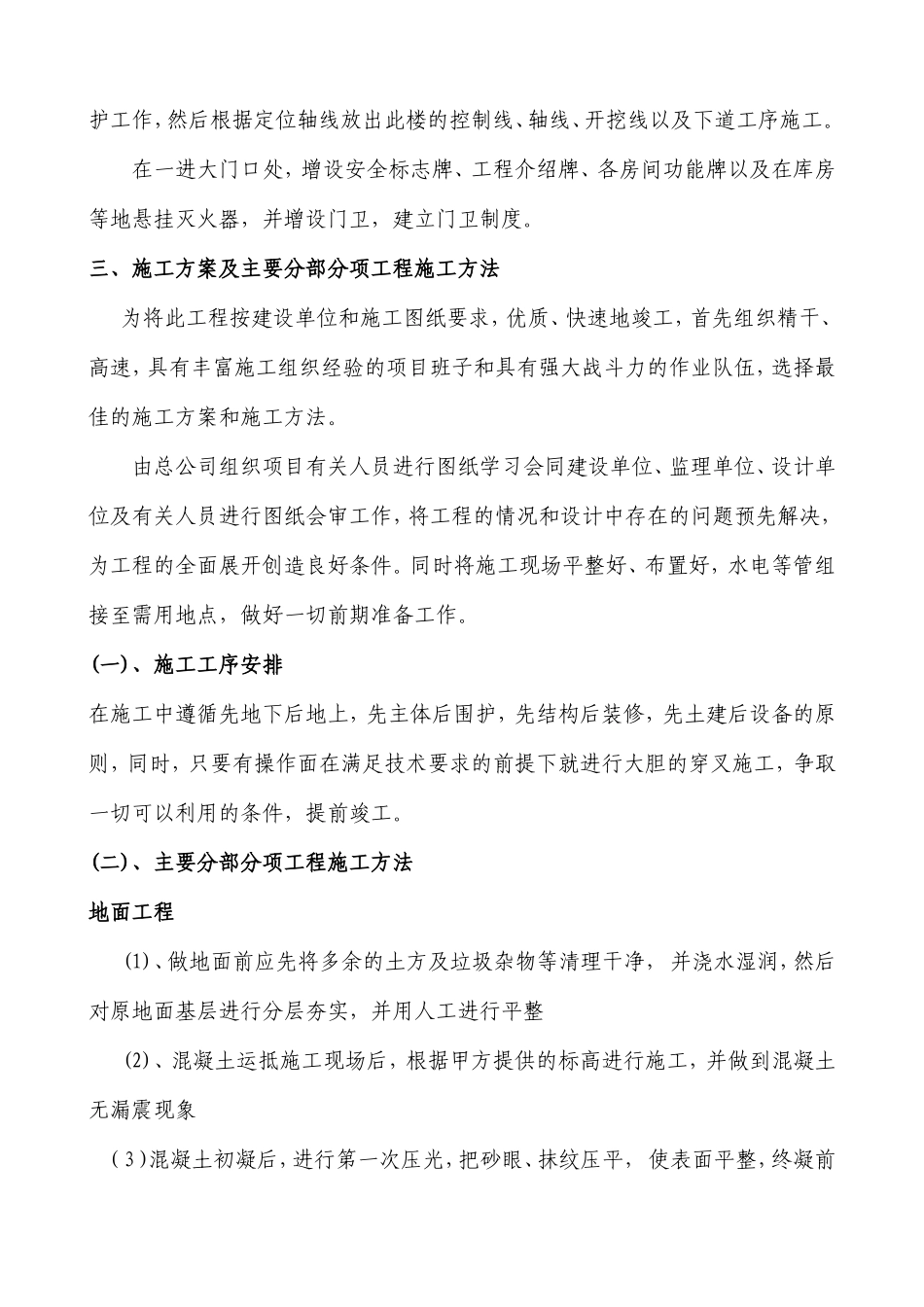

会同规划、设计、建设单位将定
