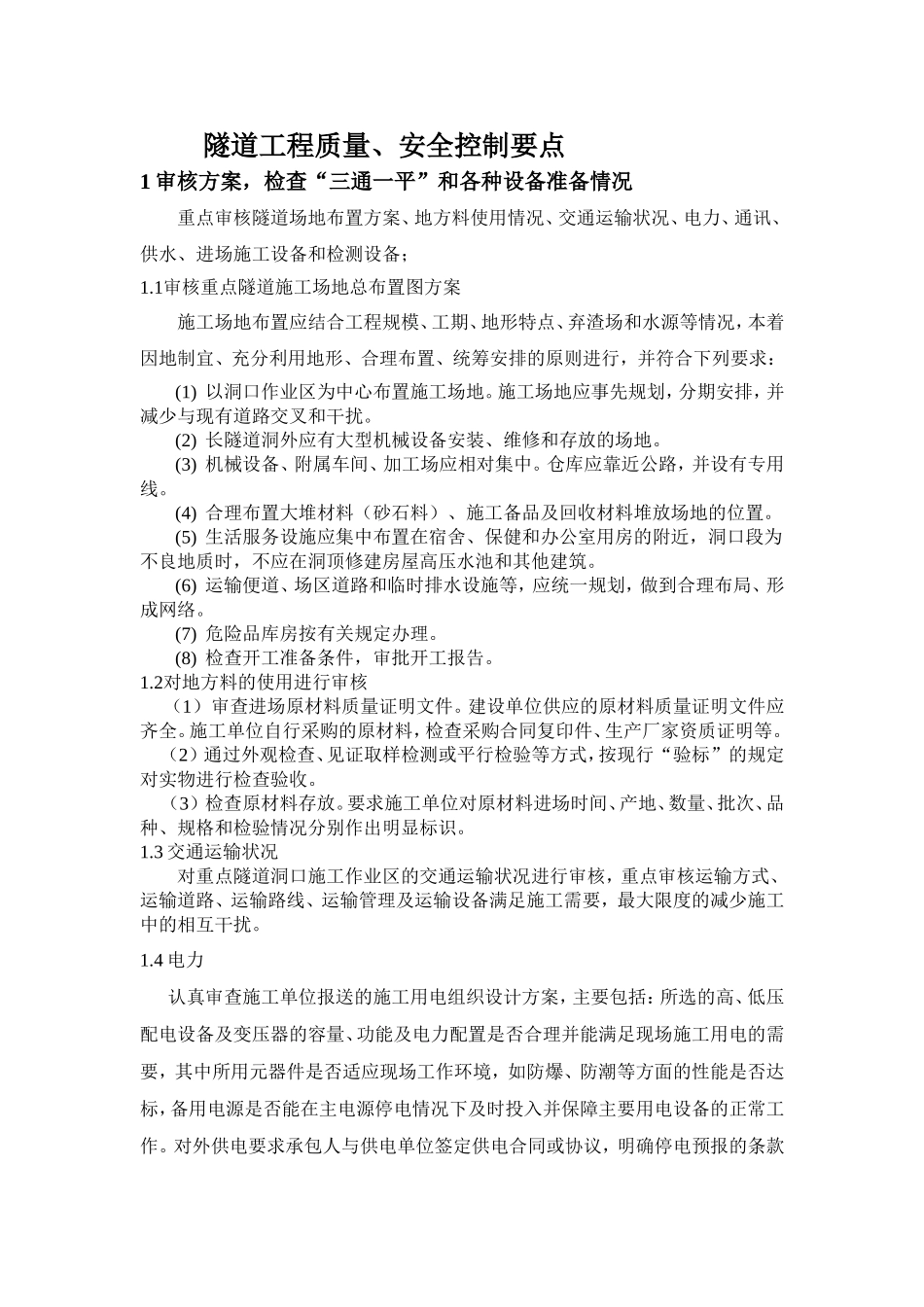

隧道工程质量、安全控制要点1审核方案,检查“三通一平”和各种设备准备情况重点审核隧道场地布置方案、地方料使用情况、交通运输状况、电力、通讯、供水、进场施工设备和检测设备;1
1审核重点隧道施工场地总布置图方案施工场地布置应结合工程规模、工期、地形特点、弃渣场和水源等情况,本着因地制宜、充分利用地形、合理布置、统筹安排的原则进行,并符合下列要求:(1)以洞口作业区为中心布置施工场地
施工场地应事先规划,分期安排,并减少与现有道路交叉和干扰
(2)长隧道洞外应有大型机械设备安装、维修和存放的场地
(3)机械设备、附属车间、加工场应相对集中
仓库应靠近公路,并设有专用线
(4)合理布置大堆材料(砂石料)、施工备品及回收材料堆放场地的位置
(5)生活服务设施应集中布置在宿舍、保健和办公室用房的附近,洞口段为不良地质时,不应在洞顶修建房屋高压水池和其他建筑
(6)运输便道、场区道路和临时排水设施等,应统一规划,做到合理布局、形成网络
(7)危险品库房按有关规定办理
(8)检查开工准备条件,审批开工报告
2对地方料的使用进行审核(1)审查进场原材料质量证明文件
建设单位供应的原材料质量证明文件应齐全
施工单位自行采购的原材料,检查采购合同复印件、生产厂家资质证明等
(2)通过外观检查、见证取样检测或平行检验等方式,按现行“验标”的规定对实物进行检查验收
(3)检查原材料存放
要求施工单位对原材料进场时间、产地、数量、批次、品种、规格和检验情况分别作出明显标识
3交通运输状况对重点隧道洞口施工作业区的交通运输状况进行审核,重点审核运输方式、运输道路、运输路线、运输管理及运输设备满足施工需要,最大限度的减少施工中的相互干扰

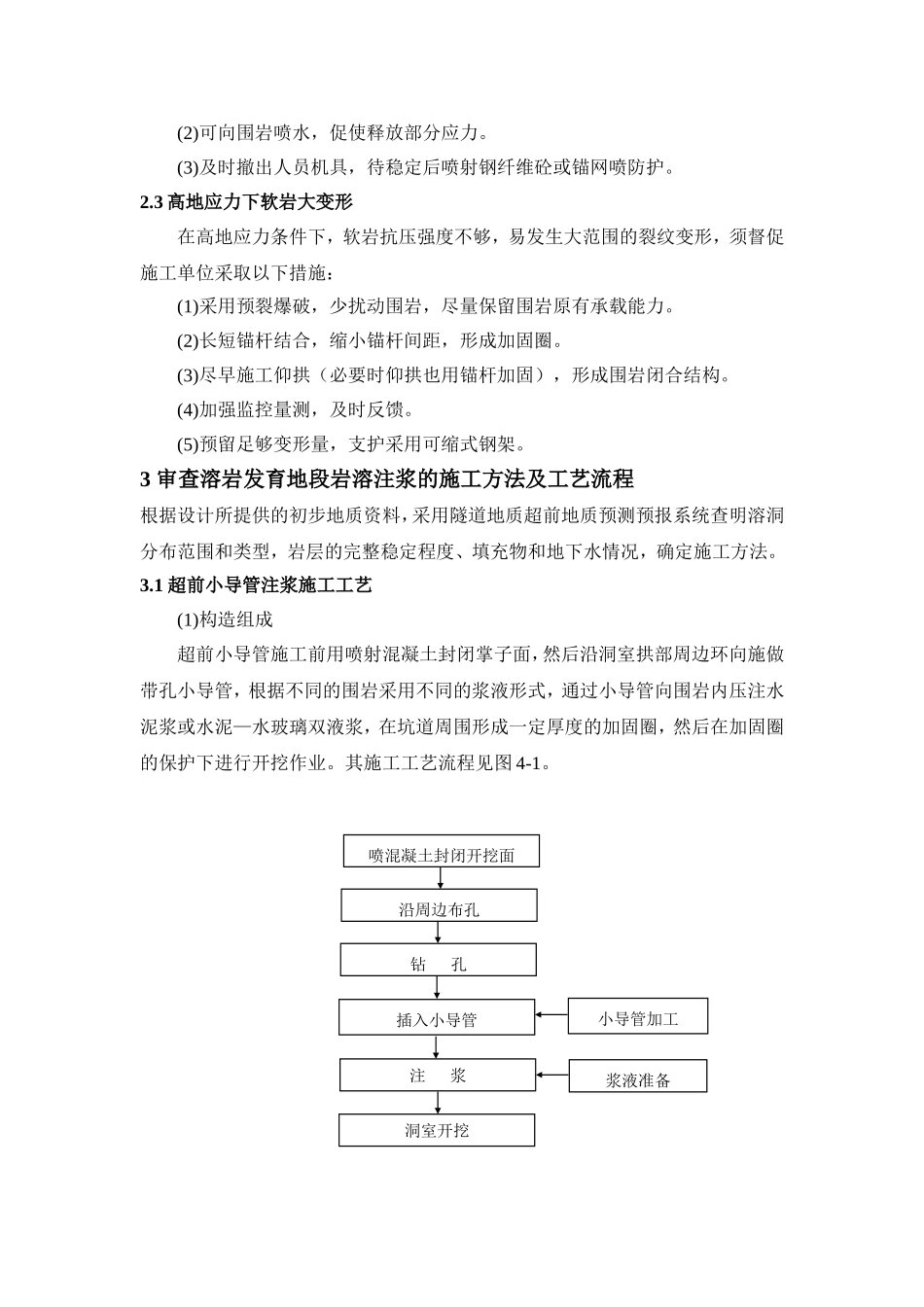

4电力认真审查施工单位报送的施工用电组织设计方案,主要包括:所选的高、低压配电设备及变压器的容量、功能及电力配置是否合理并能满足现场施工用电的需要,其中所用
