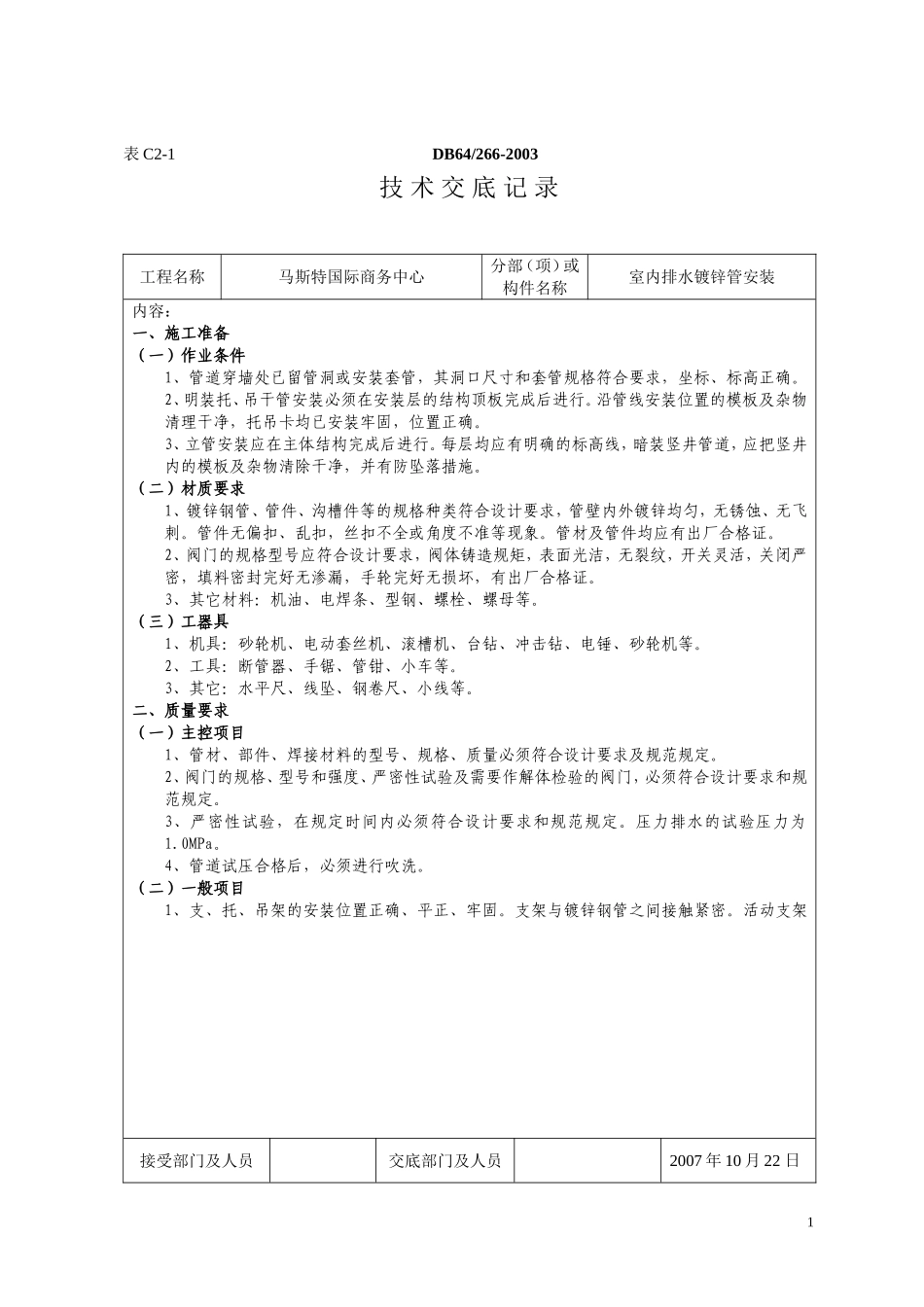

表C2-1DB64/266-2003技术交底记录工程名称马斯特国际商务中心分部(项)或构件名称室内排水镀锌管安装内容:一、施工准备(一)作业条件1、管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
2、明装托、吊干管安装必须在安装层的结构顶板完成后进行
沿管线安装位置的模板及杂物清理干净,托吊卡均已安装牢固,位置正确
3、立管安装应在主体结构完成后进行
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施
(二)材质要求1、镀锌钢管、管件、沟槽件等的规格种类符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺
管件无偏扣、乱扣,丝扣不全或角度不准等现象
管材及管件均应有出厂合格证
2、阀门的规格型号应符合设计要求,阀体铸造规矩,表面光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完好无损坏,有出厂合格证
3、其它材料:机油、电焊条、型钢、螺栓、螺母等
(三)工器具1、机具:砂轮机、电动套丝机、滚槽机、台钻、冲击钻、电锤、砂轮机等
2、工具:断管器、手锯、管钳、小车等
3、其它:水平尺、线坠、钢卷尺、小线等
二、质量要求(一)主控项目1、管材、部件、焊接材料的型号、规格、质量必须符合设计要求及规范规定

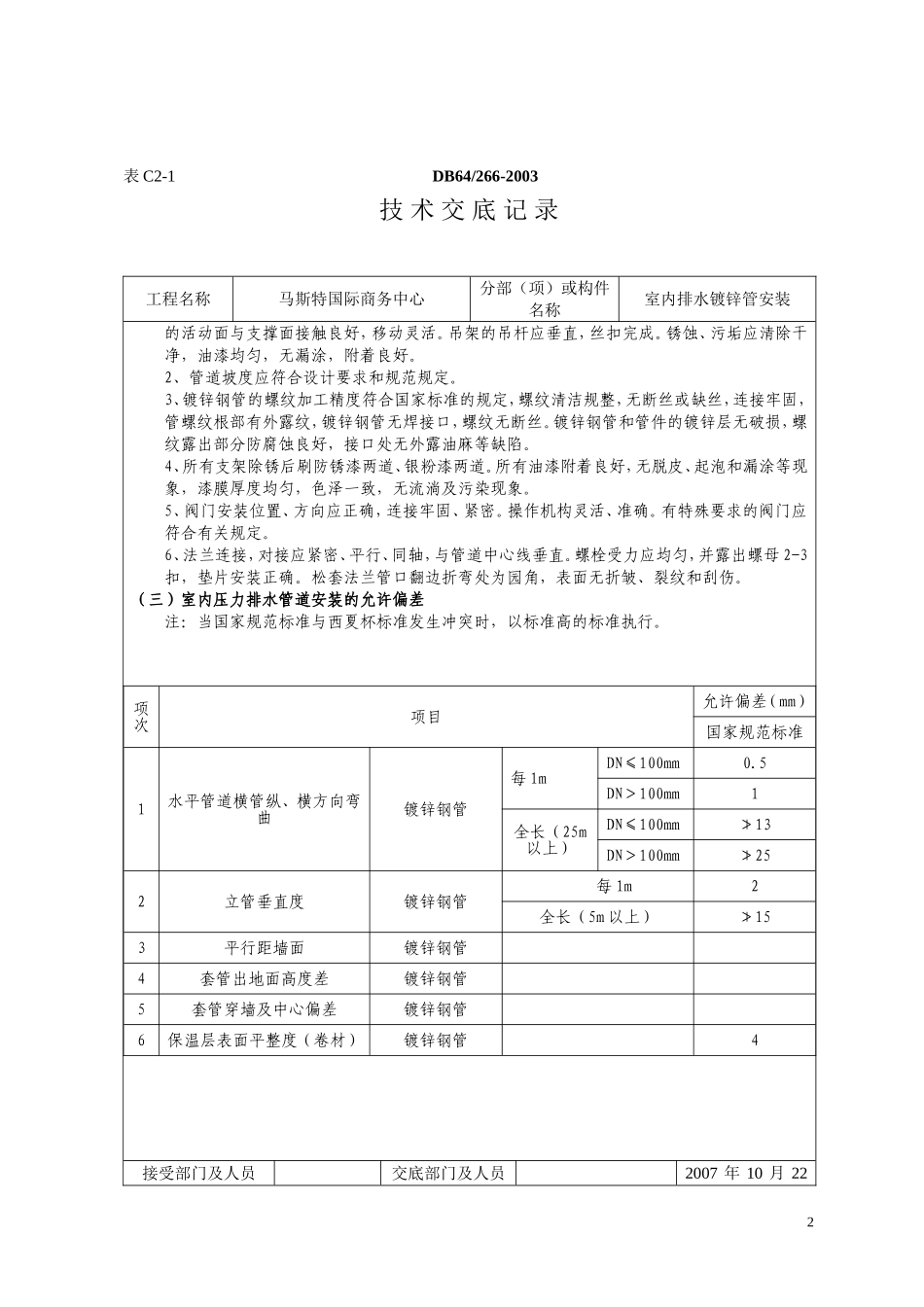

2、阀门的规格、型号和强度、严密性试验及需要作解体检验的阀门,必须符合设计要求和规范规定
3、严密性试验,在规定时间内必须符合设计要求和规范规定
压力排水的试验压力为1
4、管道试压合格后,必须进行吹洗
(二)一般项目1、支、托、吊架的安装位置正确、平正、牢固
支架与镀锌钢管之间接触紧密
活动支架接受部门及人员交底部门及人员2007年10月22日1表C2-1DB64/266-2003技术交底记录工程名称马斯特国际商务中心分部(项)或构件名称室内排水镀锌管安装的活动面与支撑面接触良好,移动灵活

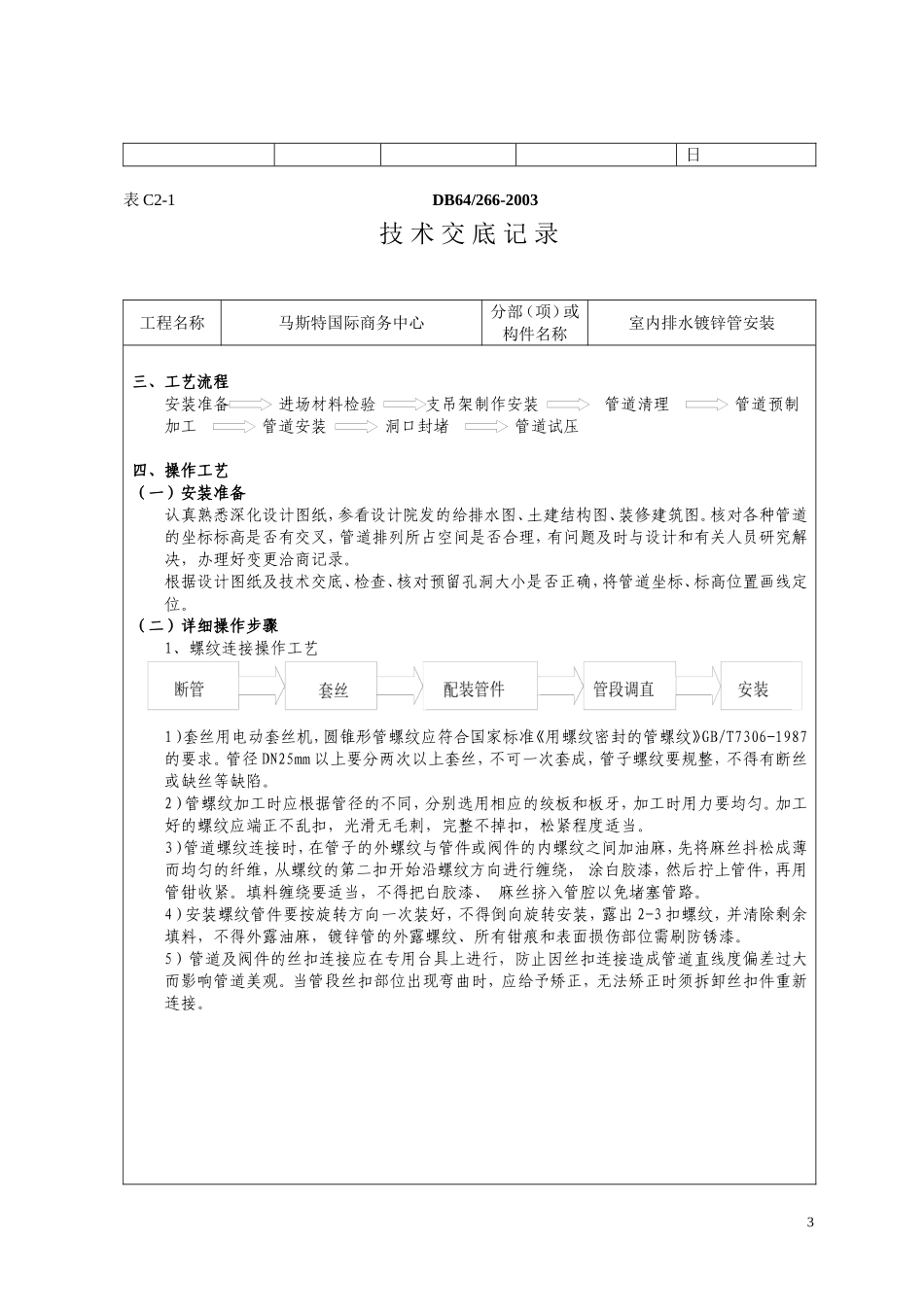

吊架的吊杆应垂
