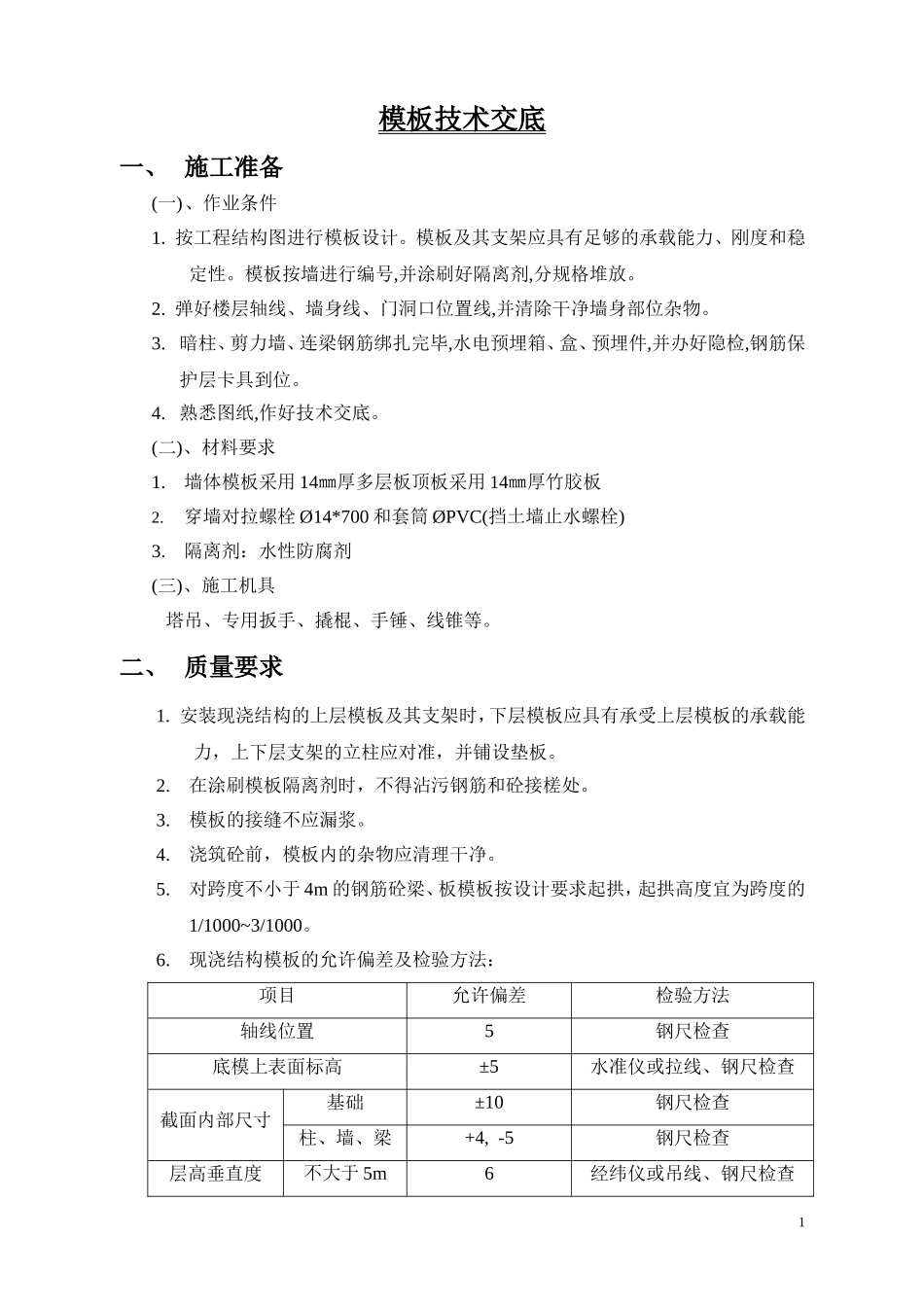

模板技术交底一、施工准备(一)、作业条件1
按工程结构图进行模板设计
模板及其支架应具有足够的承载能力、刚度和稳定性
模板按墙进行编号,并涂刷好隔离剂,分规格堆放
弹好楼层轴线、墙身线、门洞口位置线,并清除干净墙身部位杂物
暗柱、剪力墙、连梁钢筋绑扎完毕,水电预埋箱、盒、预埋件,并办好隐检,钢筋保护层卡具到位
熟悉图纸,作好技术交底
(二)、材料要求1
墙体模板采用14㎜厚多层板顶板采用14㎜厚竹胶板2
穿墙对拉螺栓Ø14*700和套筒ØPVC(挡土墙止水螺栓)3
隔离剂:水性防腐剂(三)、施工机具塔吊、专用扳手、撬棍、手锤、线锥等
二、质量要求1
安装现浇结构的上层模板及其支架时,下层模板应具有承受上层模板的承载能力,上下层支架的立柱应对准,并铺设垫板
在涂刷模板隔离剂时,不得沾污钢筋和砼接槎处
模板的接缝不应漏浆
浇筑砼前,模板内的杂物应清理干净
对跨度不小于4m的钢筋砼梁、板模板按设计要求起拱,起拱高度宜为跨度的1/1000~3/1000
现浇结构模板的允许偏差及检验方法:项目允许偏差检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查1大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查三、操作工艺(一)剪力墙模板剪力墙模板采用木模板——木胶板竖向木方间距必须不大于200mm,木方尺寸50×100mm,为使接触面积增大,可将木方长方向与模板面接触
1-------下部定位焊接Ø14钢筋定位——水平固定钢管间距不大于500mm,并用对拉螺栓(φ14@500)扇形卡将其对拉,以夹紧墙板模板
5米以下水平撑斜撑间距不大于1000mm,扣件必须扣紧,扣件刚度、强度一定要满足规范要求,
