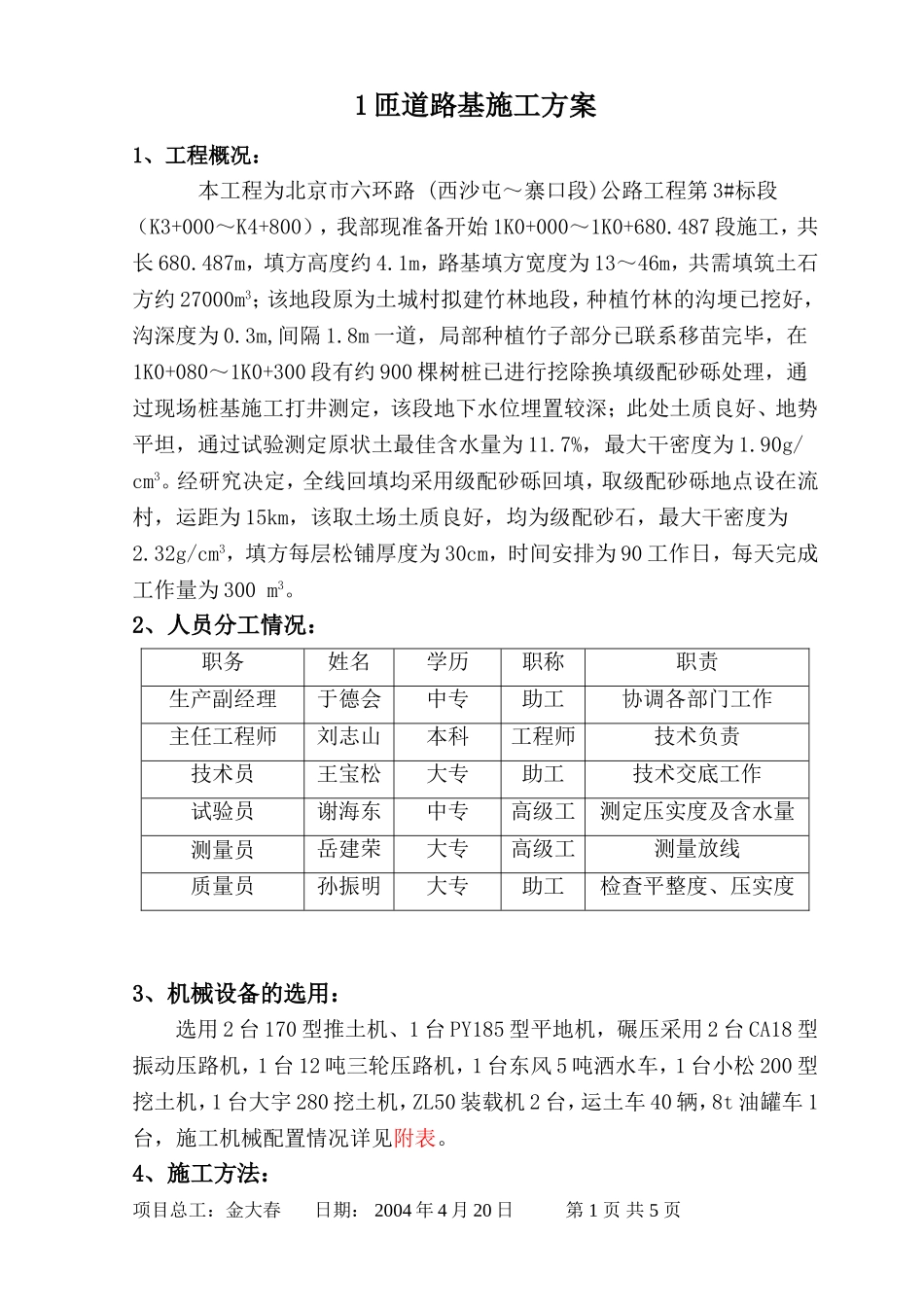

1匝道路基施工方案1、工程概况:本工程为北京市六环路(西沙屯~寨口段)公路工程第3#标段(K3+000~K4+800),我部现准备开始1K0+000~1K0+680
487段施工,共长680
487m,填方高度约4
1m,路基填方宽度为13~46m,共需填筑土石方约27000m3;该地段原为土城村拟建竹林地段,种植竹林的沟埂已挖好,沟深度为0
3m,间隔1
8m一道,局部种植竹子部分已联系移苗完毕,在1K0+080~1K0+300段有约900棵树桩已进行挖除换填级配砂砾处理,通过现场桩基施工打井测定,该段地下水位埋置较深;此处土质良好、地势平坦,通过试验测定原状土最佳含水量为11
7%,最大干密度为1
90g/cm3
经研究决定,全线回填均采用级配砂砾回填,取级配砂砾地点设在流村,运距为15km,该取土场土质良好,均为级配砂石,最大干密度为2
32g/cm3,填方每层松铺厚度为30cm,时间安排为90工作日,每天完成工作量为300m3
2、人员分工情况:职务姓名学历职称职责生产副经理于德会中专助工协调各部门工作主任工程师刘志山本科工程师技术负责技术员王宝松大专助工技术交底工作试验员谢海东中专高级工测定压实度及含水量测量员岳建荣大专高级工测量放线质量员孙振明大专助工检查平整度、压实度3、机械设备的选用:选用2台170型推土机、1台PY185型平地机,碾压采用2台CA18型振动压路机,1台12吨三轮压路机,1台东风5吨洒水车,1台小松200型挖土机,1台大宇280挖土机,ZL50装载机2台,运土车40辆,8t油罐车1台,施工机械配置情况详见附表
4、施工方法:项目总工:金大春日期:2004年4月20日第1页共5页4

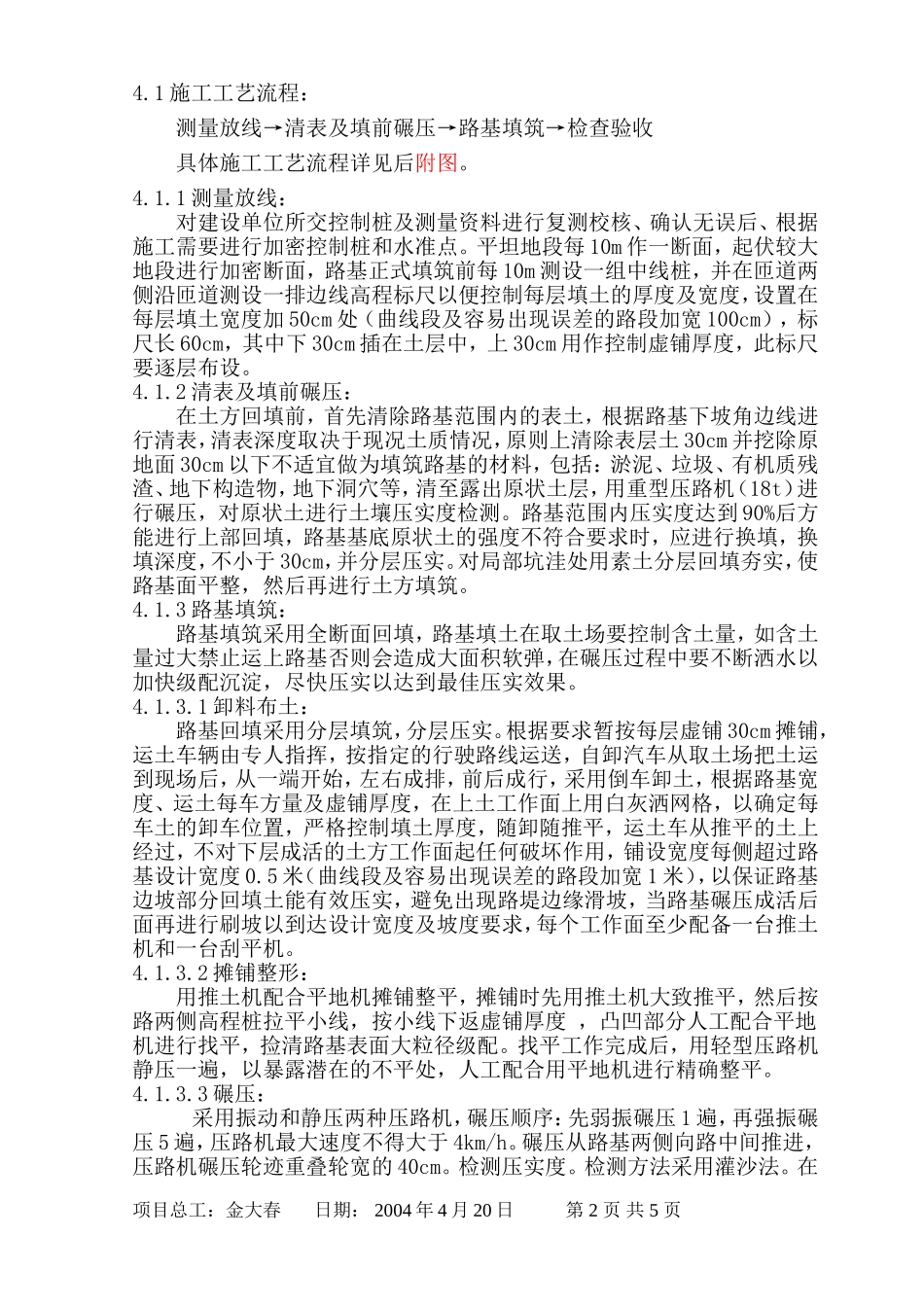

1施工工艺流程:测量放线→清表及填前碾压→路基填筑→检查验收具体施工工艺流程详见后附图
1测量放线:对建设单位所交控制桩及测量资料进行复测校核、确认无误后、
