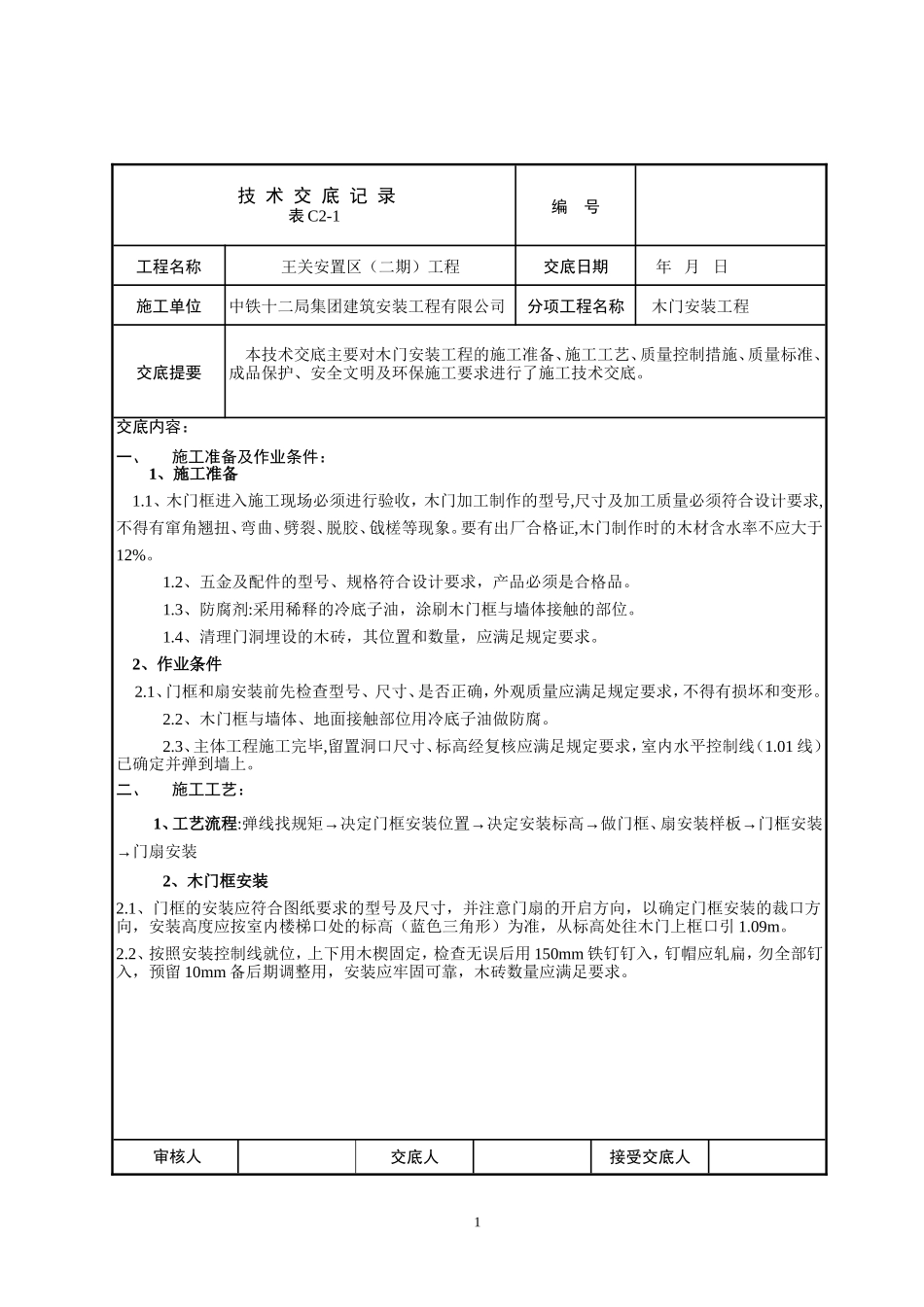

1技术交底记录表C2-1编号工程名称王关安置区(二期)工程交底日期年月日施工单位中铁十二局集团建筑安装工程有限公司分项工程名称木门安装工程交底提要本技术交底主要对木门安装工程的施工准备、施工工艺、质量控制措施、质量标准、成品保护、安全文明及环保施工要求进行了施工技术交底
交底内容:一、施工准备及作业条件:1、施工准备1
1、木门框进入施工现场必须进行验收,木门加工制作的型号,尺寸及加工质量必须符合设计要求,不得有窜角翘扭、弯曲、劈裂、脱胶、戗槎等现象
要有出厂合格证,木门制作时的木材含水率不应大于12%
2、五金及配件的型号、规格符合设计要求,产品必须是合格品
3、防腐剂:采用稀释的冷底子油,涂刷木门框与墙体接触的部位
4、清理门洞埋设的木砖,其位置和数量,应满足规定要求
2、作业条件2
1、门框和扇安装前先检查型号、尺寸、是否正确,外观质量应满足规定要求,不得有损坏和变形
2、木门框与墙体、地面接触部位用冷底子油做防腐
3、主体工程施工完毕,留置洞口尺寸、标高经复核应满足规定要求,室内水平控制线(1
01线)已确定并弹到墙上
二、施工工艺:1、工艺流程:弹线找规矩→决定门框安装位置→决定安装标高→做门框、扇安装样板→门框安装→门扇安装2、木门框安装2
1、门框的安装应符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门框安装的裁口方向,安装高度应按室内楼梯口处的标高(蓝色三角形)为准,从标高处往木门上框口引1
2、按照安装控制线就位,上下用木楔固定,检查无误后用150mm铁钉钉入,钉帽应轧扁,勿全部钉入,预留10mm备后期调整用,安装应牢固可靠,木砖数量应满足要求
审核人交底人接受交底人2技术交底记录表C2-1编号工程名称王关安置区(二期)工程交底日期年月日施工单位中铁十二局集团建筑安装工程有限公司分项工程名称木门安装工程交底提要本技术
