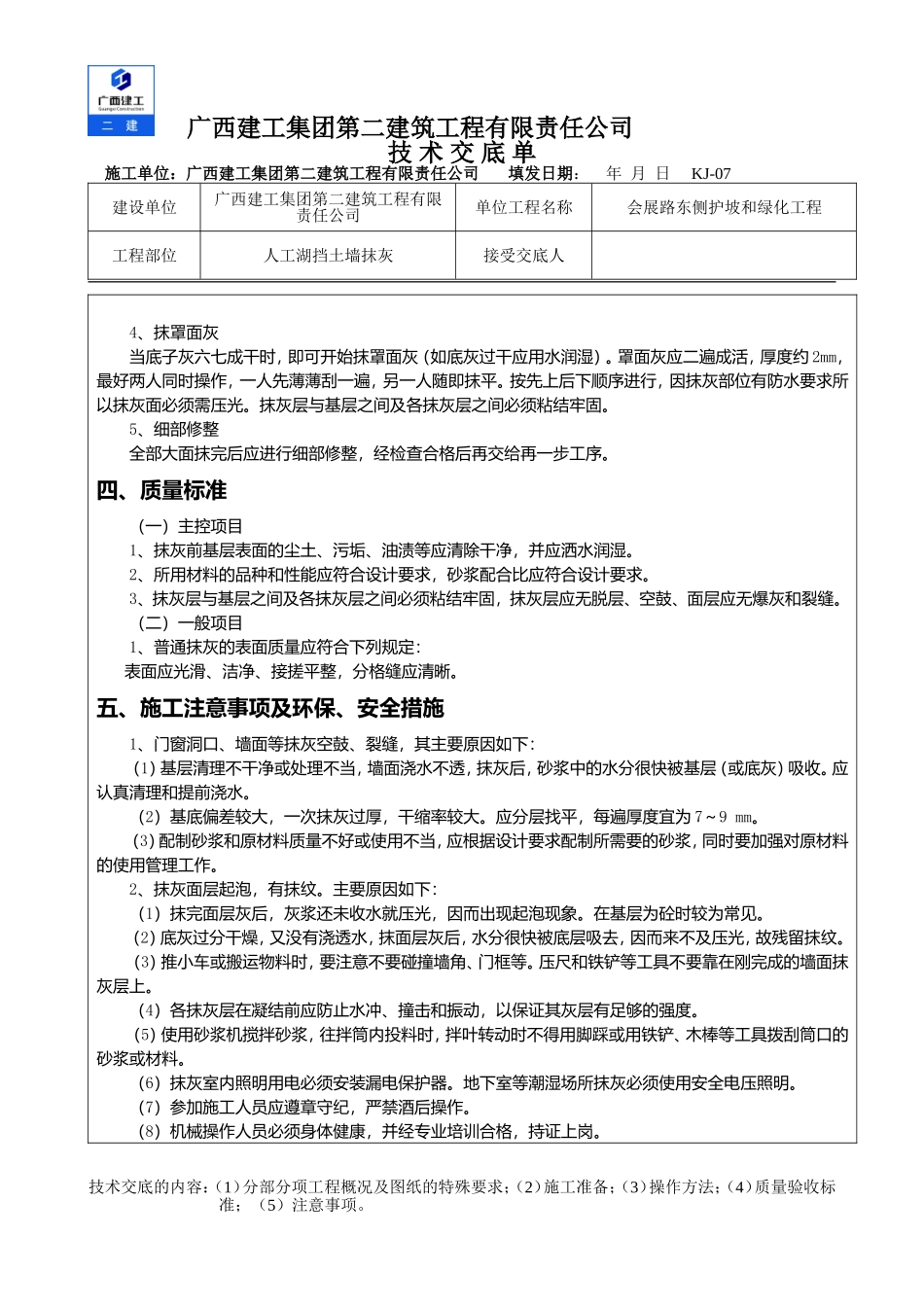

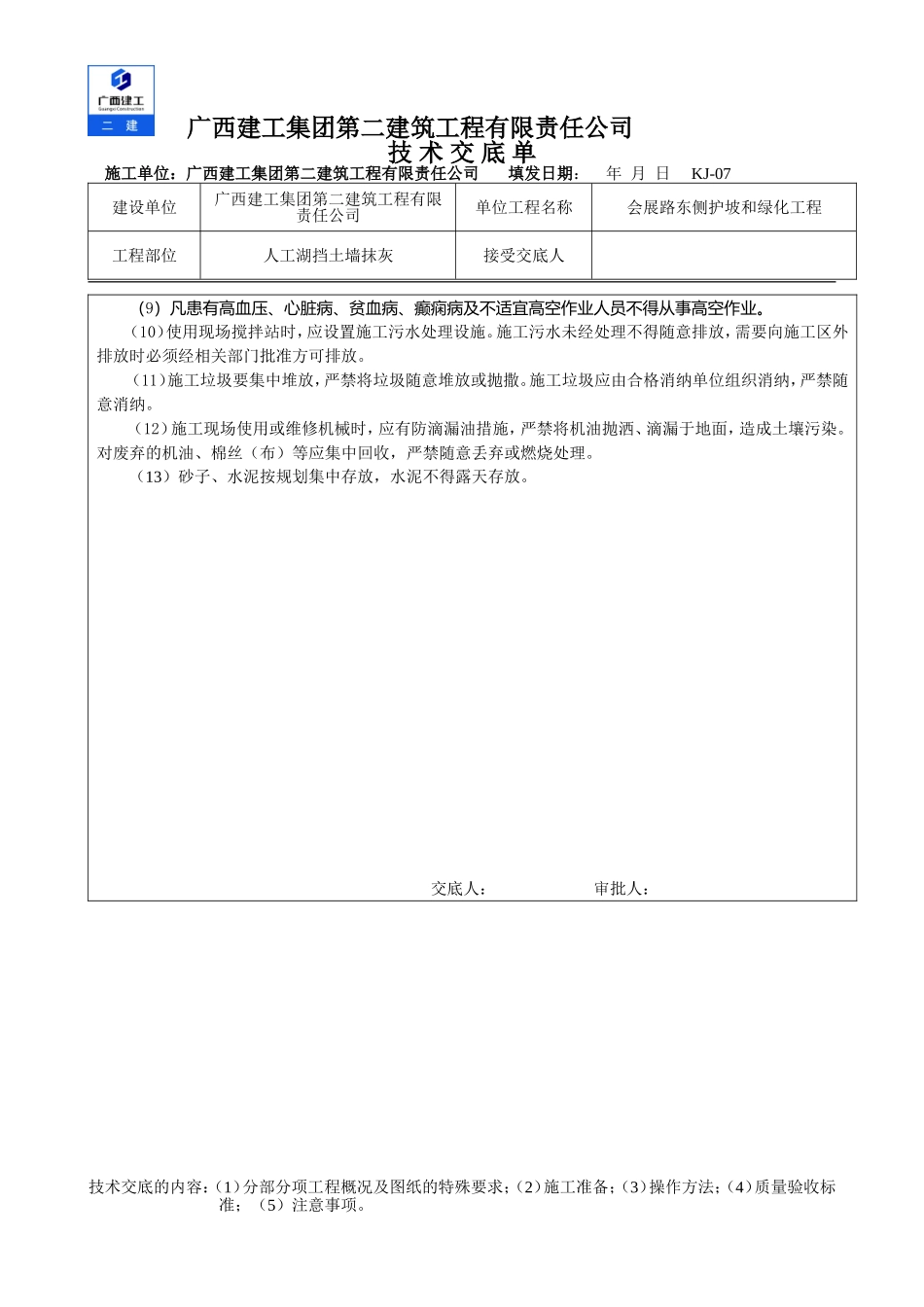

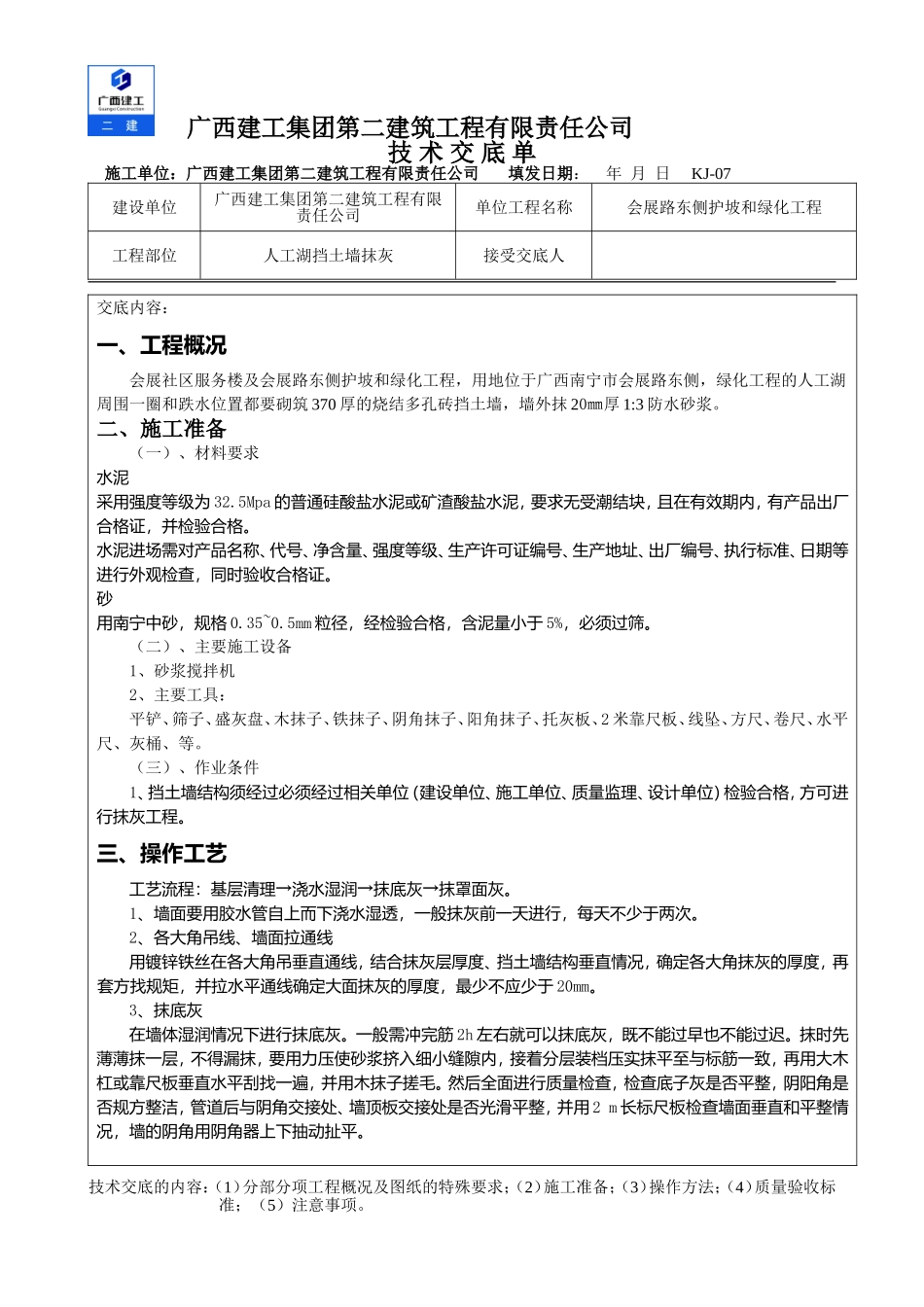

广西建工集团第二建筑工程有限责任公司技术交底单施工单位:广西建工集团第二建筑工程有限责任公司填发日期:年月日KJ-07建设单位广西建工集团第二建筑工程有限责任公司单位工程名称会展路东侧护坡和绿化工程工程部位人工湖挡土墙抹灰接受交底人交底内容:一、工程概况会展社区服务楼及会展路东侧护坡和绿化工程,用地位于广西南宁市会展路东侧,绿化工程的人工湖周围一圈和跌水位置都要砌筑370厚的烧结多孔砖挡土墙,墙外抹20㎜厚1:3防水砂浆
二、施工准备(一)、材料要求水泥采用强度等级为32
5Mpa的普通硅酸盐水泥或矿渣酸盐水泥,要求无受潮结块,且在有效期内,有产品出厂合格证,并检验合格
水泥进场需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证
砂用南宁中砂,规格0
5mm粒径,经检验合格,含泥量小于5%,必须过筛
(二)、主要施工设备1、砂浆搅拌机2、主要工具:平铲、筛子、盛灰盘、木抹子、铁抹子、阴角抹子、阳角抹子、托灰板、2米靠尺板、线坠、方尺、卷尺、水平尺、灰桶、等
(三)、作业条件1、挡土墙结构须经过必须经过相关单位(建设单位、施工单位、质量监理、设计单位)检验合格,方可进行抹灰工程
三、操作工艺工艺流程:基层清理→浇水湿润→抹底灰→抹罩面灰
1、墙面要用胶水管自上而下浇水湿透,一般抹灰前一天进行,每天不少于两次
2、各大角吊线、墙面拉通线用镀锌铁丝在各大角吊垂直通线,结合抹灰层厚度、挡土墙结构垂直情况,确定各大角抹灰的厚度,再套方找规矩,并拉水平通线确定大面抹灰的厚度,最少不应少于20mm
3、抹底灰在墙体湿润情况下进行抹底灰
一般需冲完筋2h左右就可以抹底灰,既不能过早也不能过迟
抹时先薄薄抹一层,不得漏抹,要用力压使砂浆挤入细小缝隙内,接着分层装档压实抹平至与标筋一致,再用大木杠或靠尺板垂直水平刮找
