表1:总承包项目部季度考评汇总表项目分期(标段)名称:总承包单位项目经理:建筑面积工程施工阶段权重本季度所处工程阶段考评得分一、施工准备阶段+施工阶段表2得分X20%+表3得分X80%二、施工阶段表3得分X100%三、施工阶段+竣工交房阶段表3得分X80%+表4得分X20%四、竣工交房阶段表4得分X100%上季度考评不合格整改情况:本季度考评综述:评审人员:年月日说明:1、本季度考评综述需将本次检查发现的主要问题或亮点进行具体描述;2、季度考评以分期项目(标段)为单位进行;根据本季度现场实际进度选择唯一对应的“工程施工阶段”
总承包在实体工程开始施工后正式参与考评,当本季度仅有施工准备阶段时,不再单独参与季度考评

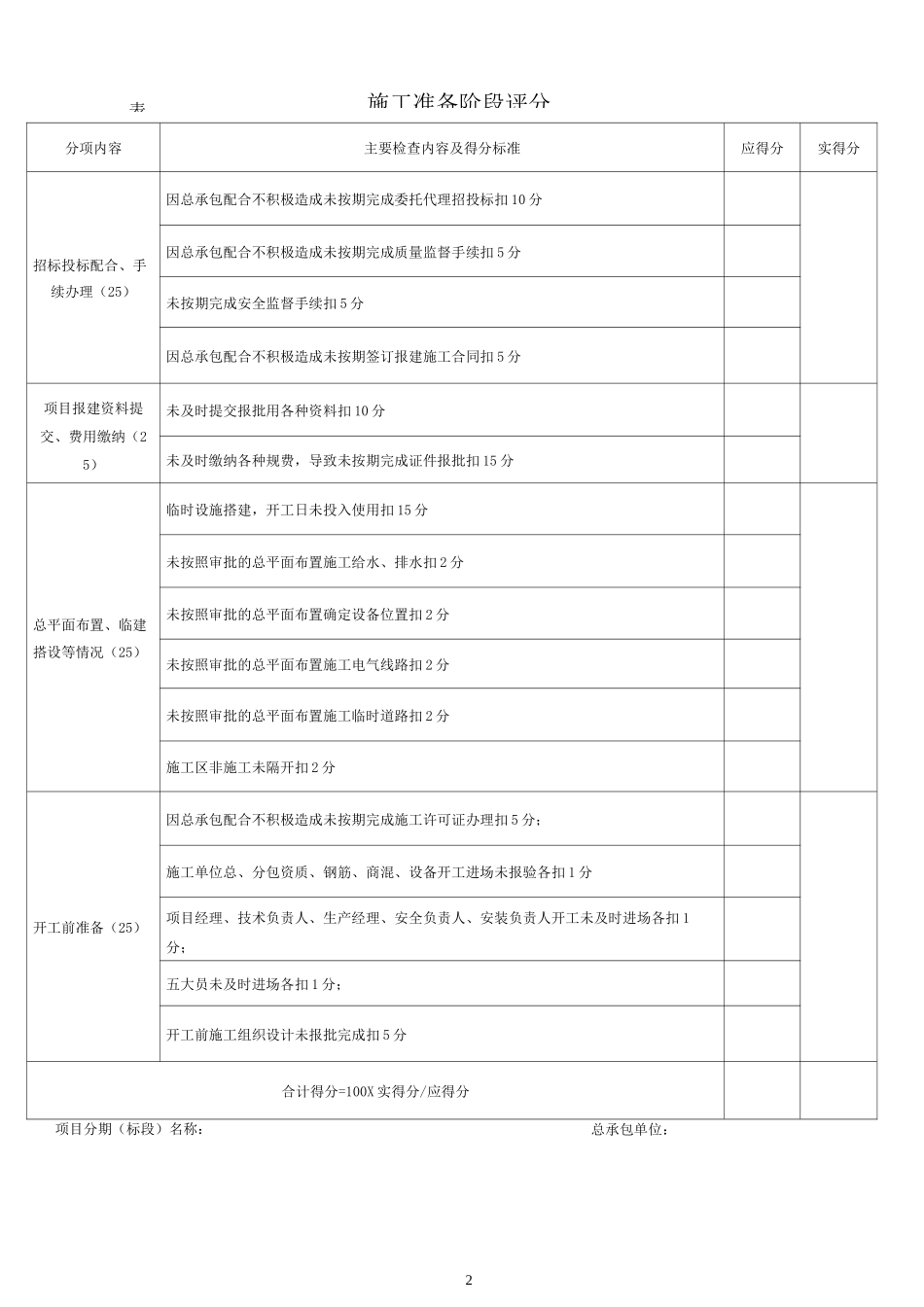

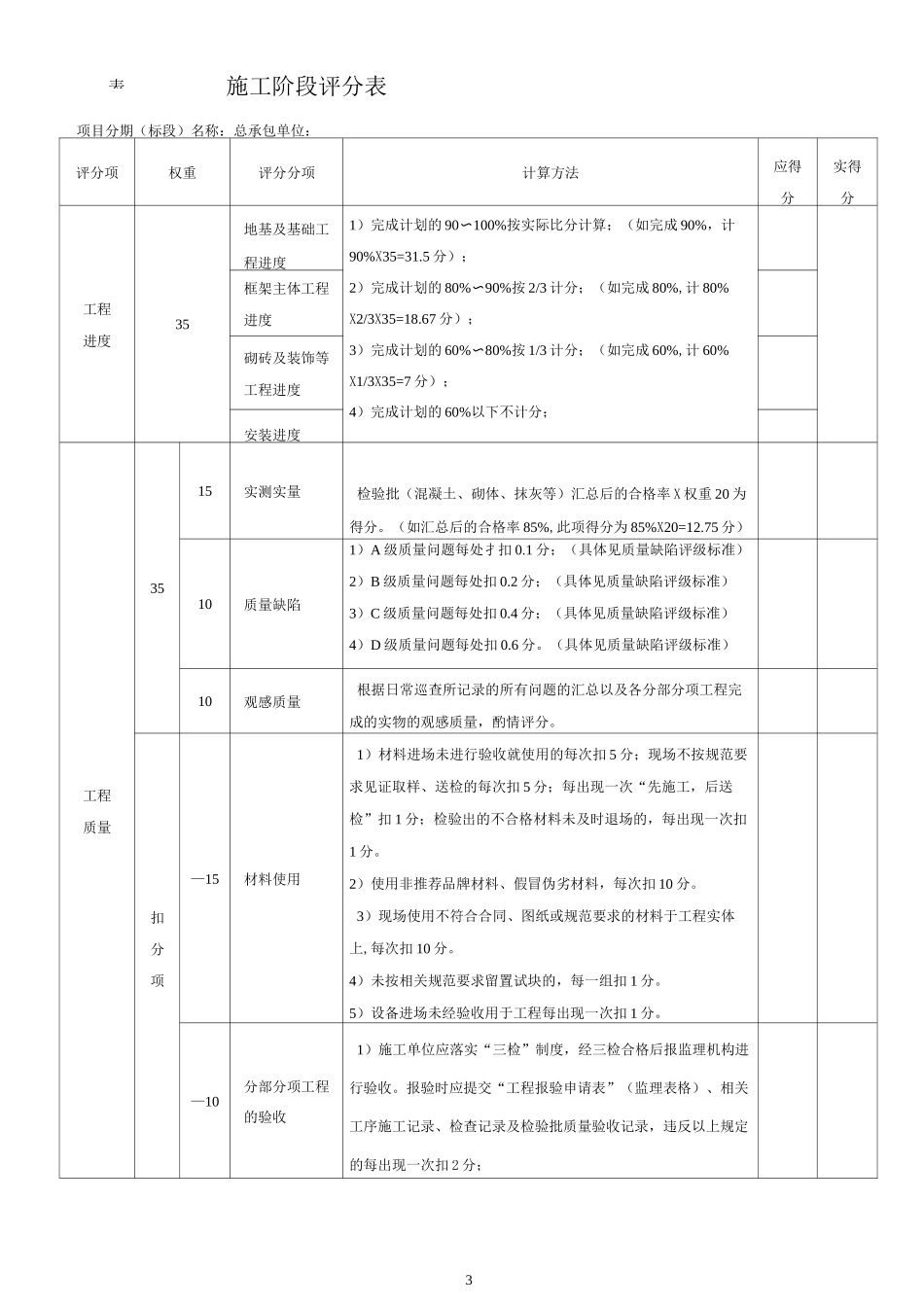

表施工准备阶段评分2分项内容主要检查内容及得分标准应得分实得分招标投标配合、手续办理(25)因总承包配合不积极造成未按期完成委托代理招投标扣10分因总承包配合不积极造成未按期完成质量监督手续扣5分未按期完成安全监督手续扣5分因总承包配合不积极造成未按期签订报建施工合同扣5分项目报建资料提交、费用缴纳(25)未及时提交报批用各种资料扣10分未及时缴纳各种规费,导致未按期完成证件报批扣15分总平面布置、临建搭设等情况(25)临时设施搭建,开工日未投入使用扣15分未按照审批的总平面布置施工给水、排水扣2分未按照审批的总平面布置确定设备位置扣2分未按照审批的总平面布置施工电气线路扣2分未按照审批的总平面布置施工临时道路扣2分施工区非施工未隔开扣2分开工前准备(25)因总承包配合不积极造成未按期完成施工许可证办理扣5分;施工单位总、分包资质、钢筋、商混、设备开工进场未报验各扣1分项目经理、技术负责人、生产经理、安全负责人、安装负责人开工未及时进场各扣1分;五大员未及时进场各扣1分;开工前施工组织设计未报批完成扣5分合计得分=100X实得分/应得分项目分期(标段)名称:总承包
