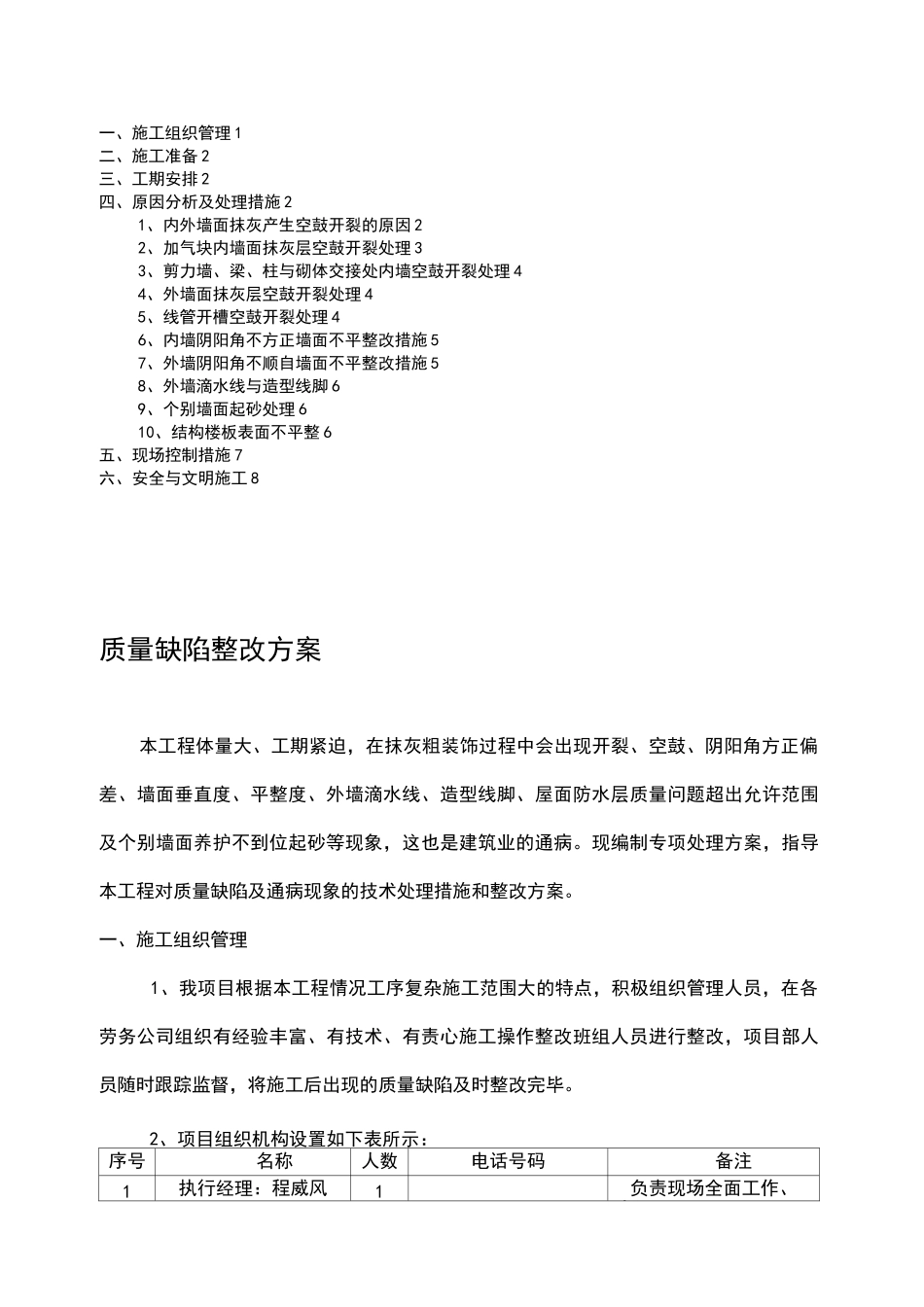

杲村项目A-2地块质量缺陷整改方案编制:审核:审批:中国建筑第七工程金水区杲村项目部二零一六年十月二十七日一、施工组织管理1二、施工准备2三、工期安排2四、原因分析及处理措施21、内外墙面抹灰产生空鼓开裂的原因22、加气块内墙面抹灰层空鼓开裂处理33、剪力墙、梁、柱与砌体交接处内墙空鼓开裂处理44、外墙面抹灰层空鼓开裂处理45、线管开槽空鼓开裂处理46、内墙阴阳角不方正墙面不平整改措施57、外墙阴阳角不顺自墙面不平整改措施58、外墙滴水线与造型线脚69、个别墙面起砂处理610、结构楼板表面不平整6五、现场控制措施7六、安全与文明施工8质量缺陷整改方案本工程体量大、工期紧迫,在抹灰粗装饰过程中会出现开裂、空鼓、阴阳角方正偏差、墙面垂直度、平整度、外墙滴水线、造型线脚、屋面防水层质量问题超出允许范围及个别墙面养护不到位起砂等现象,这也是建筑业的通病
现编制专项处理方案,指导本工程对质量缺陷及通病现象的技术处理措施和整改方案
一、施工组织管理1、我项目根据本工程情况工序复杂施工范围大的特点,积极组织管理人员,在各劳务公司组织有经验丰富、有技术、有责心施工操作整改班组人员进行整改,项目部人员随时跟踪监督,将施工后出现的质量缺陷及时整改完毕
2、项目组织机构设置如下表所示:序号名称人数电话号码备注1执行经理:程威风1负责现场全面工作、洽商协调等事宜3质量负责:陈国坡1负责施工全面质量检查验收4技术负责:孙维东1负责全面施工技术与质量管理5安全负责:石奇龙1负责现场施工安全监督管理7现场工长:栋号施工员质检员8负责各楼号人员落实质量检查、质量跟踪寺事8工程部:吴继和1负责各楼号整改人员的落实9各楼号维修工30具体施工整改各楼号内外抹灰质量缺陷其中:7、8#;楼12人6、9#;楼10人;4、5#楼10人;华新8人
说明:施工整改人员根据工程工期需要随时调配二、施工准备项目部组建人员进行先
