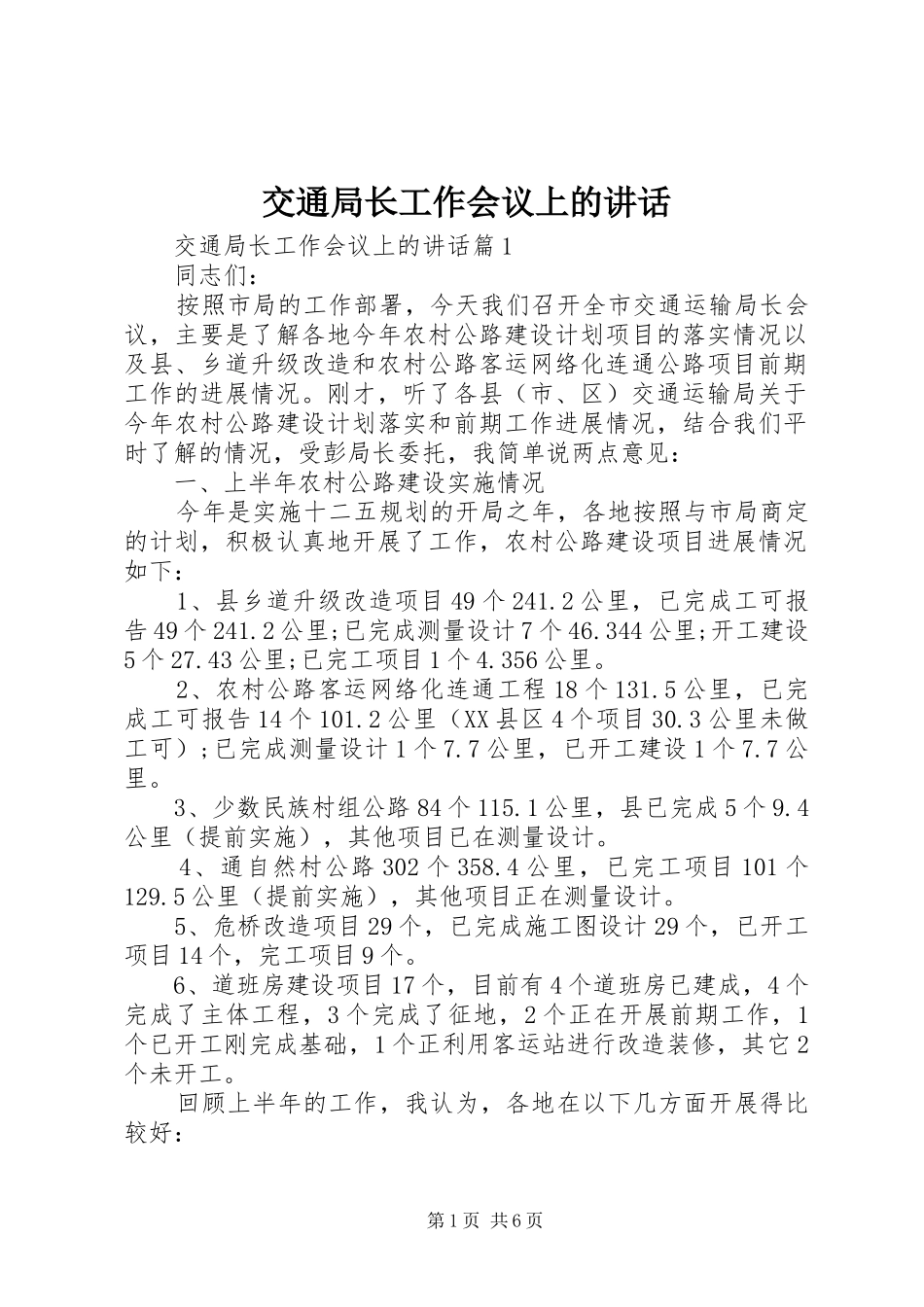

交通局长工作会议上的讲话交通局长工作会议上的讲话篇1同志们:按照市局的工作部署,今天我们召开全市交通运输局长会议,主要是了解各地今年农村公路建设计划项目的落实情况以及县、乡道升级改造和农村公路客运网络化连通公路项目前期工作的进展情况
刚才,听了各县(市、区)交通运输局关于今年农村公路建设计划落实和前期工作进展情况,结合我们平时了解的情况,受彭局长委托,我简单说两点意见:一、上半年农村公路建设实施情况今年是实施十二五规划的开局之年,各地按照与市局商定的计划,积极认真地开展了工作,农村公路建设项目进展情况如下:1、县乡道升级改造项目49个241
2公里,已完成工可报告49个241
2公里;已完成测量设计7个46
344公里;开工建设5个27
43公里;已完工项目1个4
2、农村公路客运网络化连通工程18个131
5公里,已完成工可报告14个101
2公里(XX县区4个项目30
3公里未做工可);已完成测量设计1个7
7公里,已开工建设1个7
3、少数民族村组公路84个115
1公里,县已完成5个9
4公里(提前实施),其他项目已在测量设计
4、通自然村公路302个358
4公里,已完工项目101个129
5公里(提前实施),其他项目正在测量设计
5、危桥改造项目29个,已完成施工图设计29个,已开工项目14个,完工项目9个
6、道班房建设项目17个,目前有4个道班房已建成,4个完成了主体工程,3个完成了征地,2个正在开展前期工作,1个已开工刚完成基础,1个正利用客运站进行改造装修,其它2个未开工
回顾上半年的工作,我认为,各地在以下几方面开展得比较好:第1页共6页一是新开工建设项目工可编制完成较好
按照省厅工作部署,各县(市、区)交通运输局重点开展了十二五农村公路建设项目前期工作,积极组织对国有农、林场通乡镇级别的沥青(水泥)路建设项目、县通乡道升级改造建设
