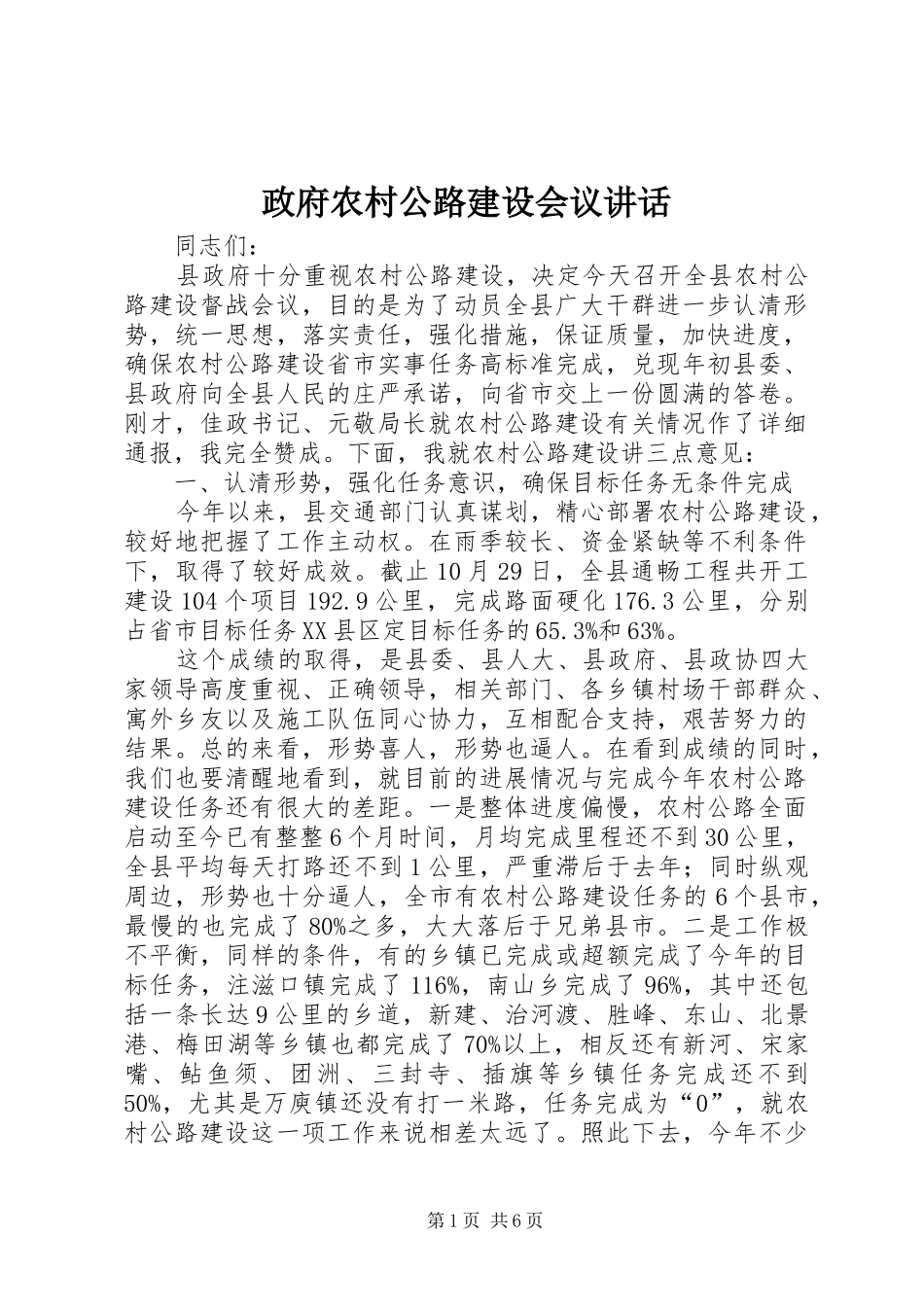

政府农村公路建设会议讲话同志们:县政府十分重视农村公路建设,决定今天召开全县农村公路建设督战会议,目的是为了动员全县广大干群进一步认清形势,统一思想,落实责任,强化措施,保证质量,加快进度,确保农村公路建设省市实事任务高标准完成,兑现年初县委、县政府向全县人民的庄严承诺,向省市交上一份圆满的答卷
刚才,佳政书记、元敬局长就农村公路建设有关情况作了详细通报,我完全赞成
下面,我就农村公路建设讲三点意见:一、认清形势,强化任务意识,确保目标任务无条件完成今年以来,县交通部门认真谋划,精心部署农村公路建设,较好地把握了工作主动权
在雨季较长、资金紧缺等不利条件下,取得了较好成效
截止10月29日,全县通畅工程共开工建设104个项目192
9公里,完成路面硬化176
3公里,分别占省市目标任务XX县区定目标任务的65
3%和63%
这个成绩的取得,是县委、县人大、县政府、县政协四大家领导高度重视、正确领导,相关部门、各乡镇村场干部群众、寓外乡友以及施工队伍同心协力,互相配合支持,艰苦努力的结果
总的来看,形势喜人,形势也逼人
在看到成绩的同时,我们也要清醒地看到,就目前的进展情况与完成今年农村公路建设任务还有很大的差距
一是整体进度偏慢,农村公路全面启动至今已有整整6个月时间,月均完成里程还不到30公里,全县平均每天打路还不到1公里,严重滞后于去年;同时纵观周边,形势也十分逼人,全市有农村公路建设任务的6个县市,最慢的也完成了80%之多,大大落后于兄弟县市
二是工作极不平衡,同样的条件,有的乡镇已完成或超额完成了今年的目标任务,注滋口镇完成了116%,南山乡完成了96%,其中还包括一条长达9公里的乡道,新建、治河渡、胜峰、东山、北景港、梅田湖等乡镇也都完成了70%以上,相反还有新河、宋家嘴、鲇鱼须、团洲、三封寺、插旗等乡镇任务完成还不到50%,尤其是万庾镇还没有打一米路,任务完成为
