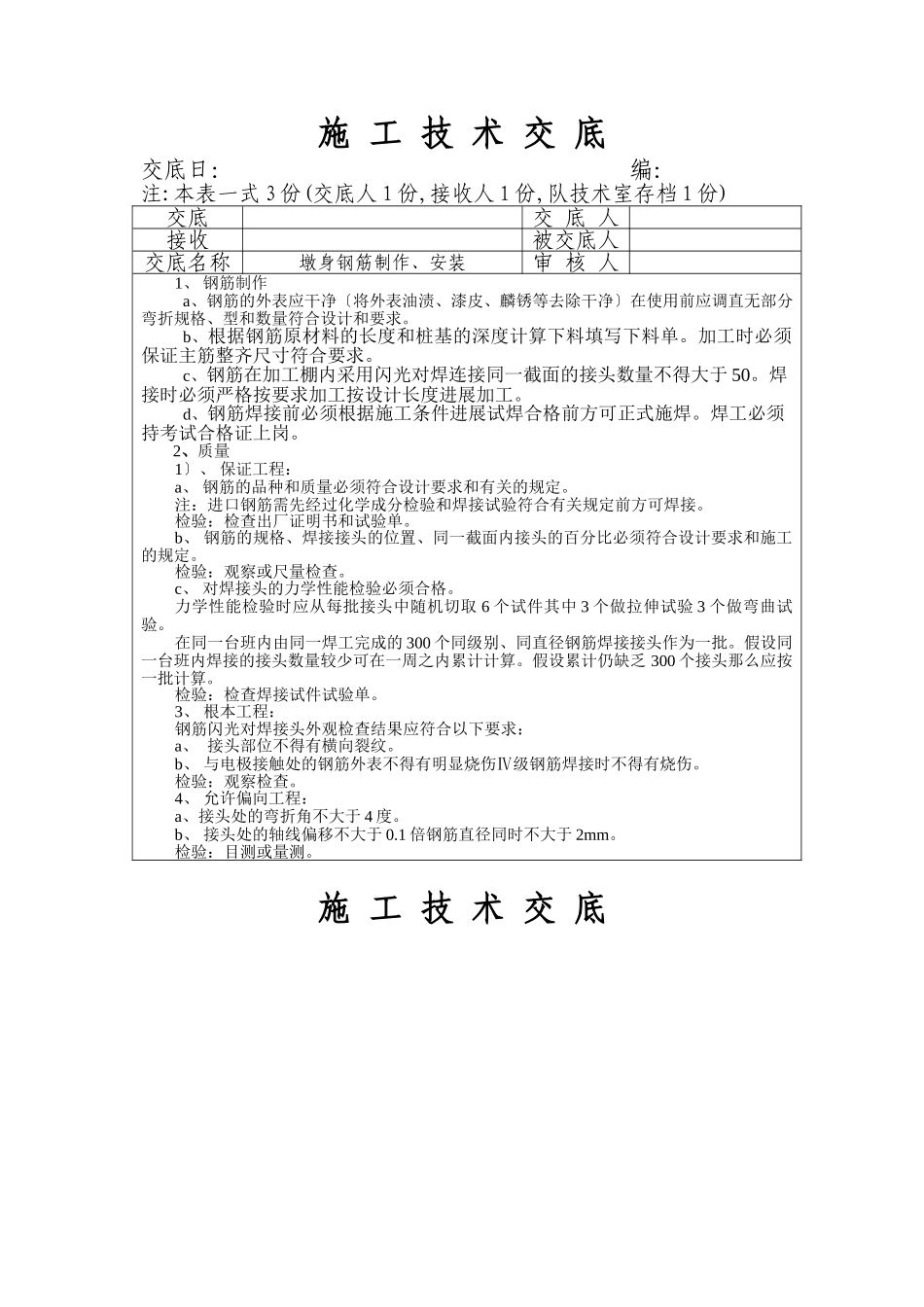

施工技术交底交底日:编:注:本表一式3份(交底人1份,接收人1份,队技术室存档1份)施工技术交底交底交底人接收被交底人交底名称墩身钢筋制作、安装审核人1、钢筋制作a、钢筋的外表应干净〔将外表油渍、漆皮、麟锈等去除干净〕在使用前应调直无部分弯折规格、型和数量符合设计和要求
b、根据钢筋原材料的长度和桩基的深度计算下料填写下料单
加工时必须保证主筋整齐尺寸符合要求
c、钢筋在加工棚内采用闪光对焊连接同一截面的接头数量不得大于50
焊接时必须严格按要求加工按设计长度进展加工
d、钢筋焊接前必须根据施工条件进展试焊合格前方可正式施焊
焊工必须持考试合格证上岗
2、质量1〕、保证工程:a、钢筋的品种和质量必须符合设计要求和有关的规定
注:进口钢筋需先经过化学成分检验和焊接试验符合有关规定前方可焊接
检验:检查出厂证明书和试验单
b、钢筋的规格、焊接接头的位置、同一截面内接头的百分比必须符合设计要求和施工的规定
检验:观察或尺量检查
c、对焊接头的力学性能检验必须合格
力学性能检验时应从每批接头中随机切取6个试件其中3个做拉伸试验3个做弯曲试验
在同一台班内由同一焊工完成的300个同级别、同直径钢筋焊接接头作为一批
假设同一台班内焊接的接头数量较少可在一周之内累计计算
假设累计仍缺乏300个接头那么应按一批计算
检验:检查焊接试件试验单
3、根本工程:钢筋闪光对焊接头外观检查结果应符合以下要求:a、接头部位不得有横向裂纹
b、与电极接触处的钢筋外表不得有明显烧伤Ⅳ级钢筋焊接时不得有烧伤
检验:观察检查
4、允许偏向工程:a、接头处的弯折角不大于4度
b、接头处的轴线偏移不大于0
1倍钢筋直径同时不大于2mm
检验:目测或量测

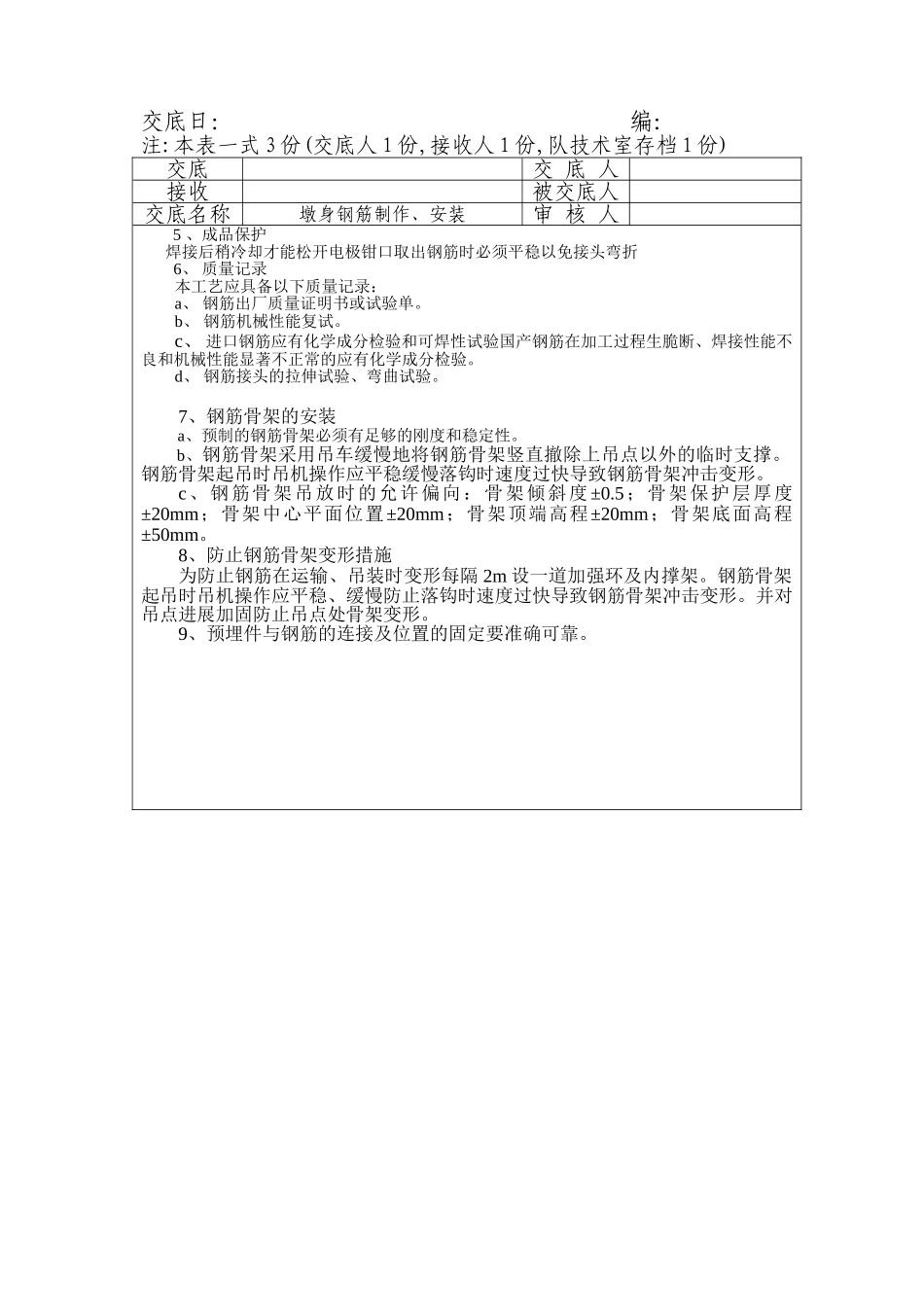

交底日:编:注:本表一式3份(交底人1份,接收人1份,队技术室存档1份)交底交底人接收被交底人交底名称墩身钢筋制作、安装审核人5、成品保护焊接后稍冷却才能松开电极
