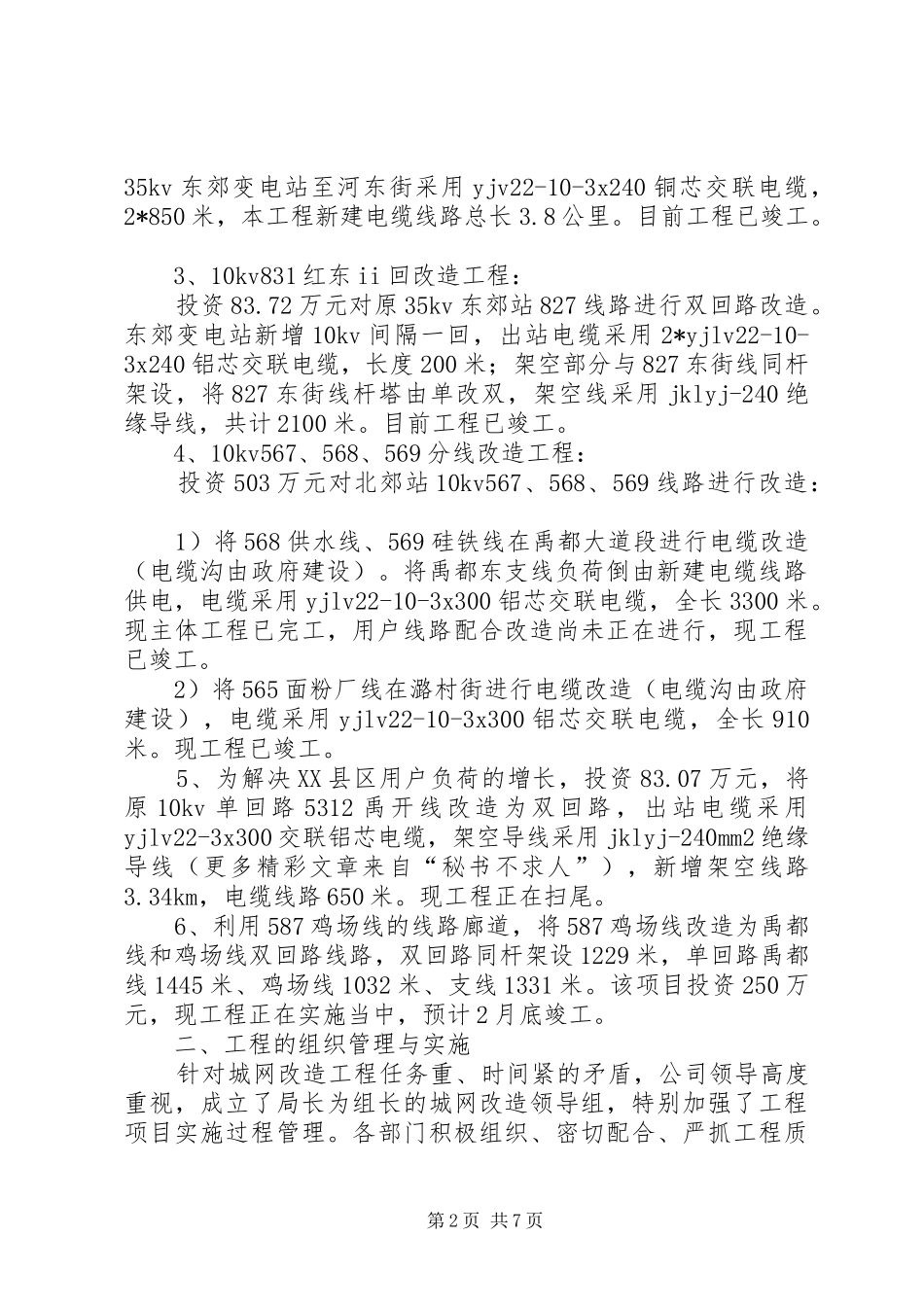

供电支公司城网改造工程工作汇报全面推进盐湖经济发展——××供电支公司城网改造工程工作汇报××区是XX市政治、经济、科技文化中心,是党、政、军机关所在地,XX县区现有面积35平方公里,人口36万人。随着近年来运城城市经济和用电需求的快速发展,城市规模迅速扩大,使现有的城市配电网已无法满足用户的正常用电需求。2005年我公司在省公司的正确领导下,围绕建设“一强三优”“三抓一创”的现代化企业目标和思路,进一步加强城市配网的安全运行管理,针对城网网架薄弱的情况特别加大了城市配网中低压线路的改造力度,完成了XX县区内过载较为严重的7条“卡脖子”线路改造任务,通过中低压线路的建设和改造,使XX县区配网的供电能力进一步加强,城网供电可靠性和电质量得到加强,为运城XX县区的经济发展起到了积极的作用。现将2005年城市电网改造工作情况汇报如下:一、2005年城网工程概况:2005年省公司批复下达XX市城网中低压改造工程项目4项,总资金1347.21万元,现工程已全部竣工、决算。因设备、施工招标节余资金333万元,报省公司新增项目2项,现工程正在实施当中、预计2月底竣工。具体工程项目如下:1、10kv593河东线Ⅱ回改造工程:从城西110kv变电站新出1回10kv线路,城西站-至双桥路南口利用原改造四回路杆塔,双桥路南口-汽车站段与539河东线双回路同杆架设,架空导线采用jklyj-240绝缘导线,全长3.7公里。将原539河东线汽车站以东南负荷倒由新架线路供电,双桥路及汽车站以北负荷支线仍由原539河东线供电。该项目投资93.86万元,现工程已竣工。2、10kv832槐东线电缆工程。投资335万元对槐东路沿街架空老旧10kv线路进行电缆入地改造(土建部分由政府出资建设)。832槐东线由35kv东郊变电站至禹都大道采用yjlv22-10-3x300铝芯交联电缆2100米。833河东线、826XX县区线第1页共7页35kv东郊变电站至河东街采用yjv22-10-3x240铜芯交联电缆,2*850米,本工程新建电缆线路总长3.8公里。目前工程已竣工。3、10kv831红东ii回改造工程:投资83.72万元对原35kv东郊站827线路进行双回路改造。东郊变电站新增10kv间隔一回,出站电缆采用2*yjlv22-10-3x240铝芯交联电缆,长度200米;架空部分与827东街线同杆架设,将827东街线杆塔由单改双,架空线采用jklyj-240绝缘导线,共计2100米。目前工程已竣工。4、10kv567、568、569分线改造工程:投资503万元对北郊站10kv567、568、569线路进行改造:1)将568供水线、569硅铁线在禹都大道段进行电缆改造(电缆沟由政府建设)。将禹都东支线负荷倒由新建电缆线路供电,电缆采用yjlv22-10-3x300铝芯交联电缆,全长3300米。现主体工程已完工,用户线路配合改造尚未正在进行,现工程已竣工。2)将565面粉厂线在潞村街进行电缆改造(电缆沟由政府建设),电缆采用yjlv22-10-3x300铝芯交联电缆,全长910米。现工程已竣工。5、为解决XX县区用户负荷的增长,投资83.07万元,将原10kv单回路5312禹开线改造为双回路,出站电缆采用yjlv22-3x300交联铝芯电缆,架空导线采用jklyj-240mm2绝缘导线(更多精彩文章来自“秘书不求人”),新增架空线路3.34km,电缆线路650米。现工程正在扫尾。6、利用587鸡场线的线路廊道,将587鸡场线改造为禹都线和鸡场线双回路线路,双回路同杆架设1229米,单回路禹都线1445米、鸡场线1032米、支线1331米。该项目投资250万元,现工程正在实施当中,预计2月底竣工。二、工程的组织管理与实施针对城网改造工程任务重、时间紧的矛盾,公司领导高度重视,成立了局长为组长的城网改造领导组,特别加强了工程项目实施过程管理。各部门积极组织、密切配合、严抓工程质第2页共7页量、降低工程造价,采取了一些行之有效的措施,保证了城网工程项目的顺利完成,下面将具体作法汇报台下:1、工程管理采取“三高一低”、“三个保证”,确保“六个到位”在工程管理上,严格遵循国家电力公司、省公司以及分公司制定的各项规章制度来进行,从规划、设计到施工、监理,各各环节都严格责任,精益求精。讲求“三高一低”的工程目标,即:工程规划和设计高标准、工程进展高速度、施工工艺高质量、工程造价追求最低;做到“三个保证”即:施工...
