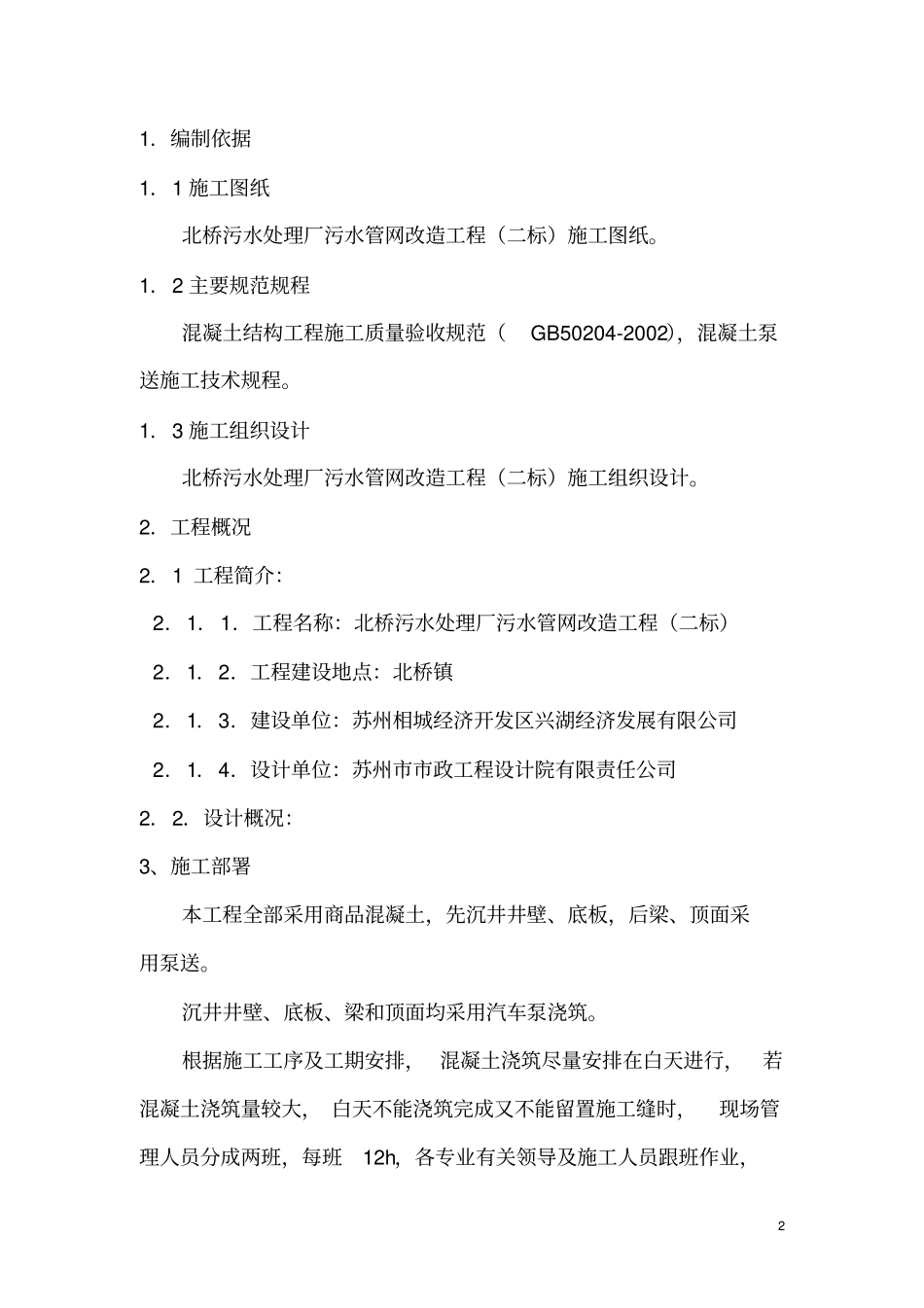

北桥污水处理厂污水管网改造工程(二标)混凝土施工方案编制人:审核人:批准人:苏州市拓丰市政工程有限公司二〇一〇年六月21.编制依据1.1施工图纸北桥污水处理厂污水管网改造工程(二标)施工图纸
1.2主要规范规程混凝土结构工程施工质量验收规范(GB50204-2002),混凝土泵送施工技术规程
1.3施工组织设计北桥污水处理厂污水管网改造工程(二标)施工组织设计
2.工程概况2.1工程简介:2.1.1.工程名称:北桥污水处理厂污水管网改造工程(二标)2.1.2.工程建设地点:北桥镇2.1.3.建设单位:苏州相城经济开发区兴湖经济发展有限公司2.1.4.设计单位:苏州市市政工程设计院有限责任公司2.2.设计概况:3、施工部署本工程全部采用商品混凝土,先沉井井壁、底板,后梁、顶面采用泵送
沉井井壁、底板、梁和顶面均采用汽车泵浇筑
根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12h,各专业有关领导及施工人员跟班作业,3负责检查,同时做好各方协调工作

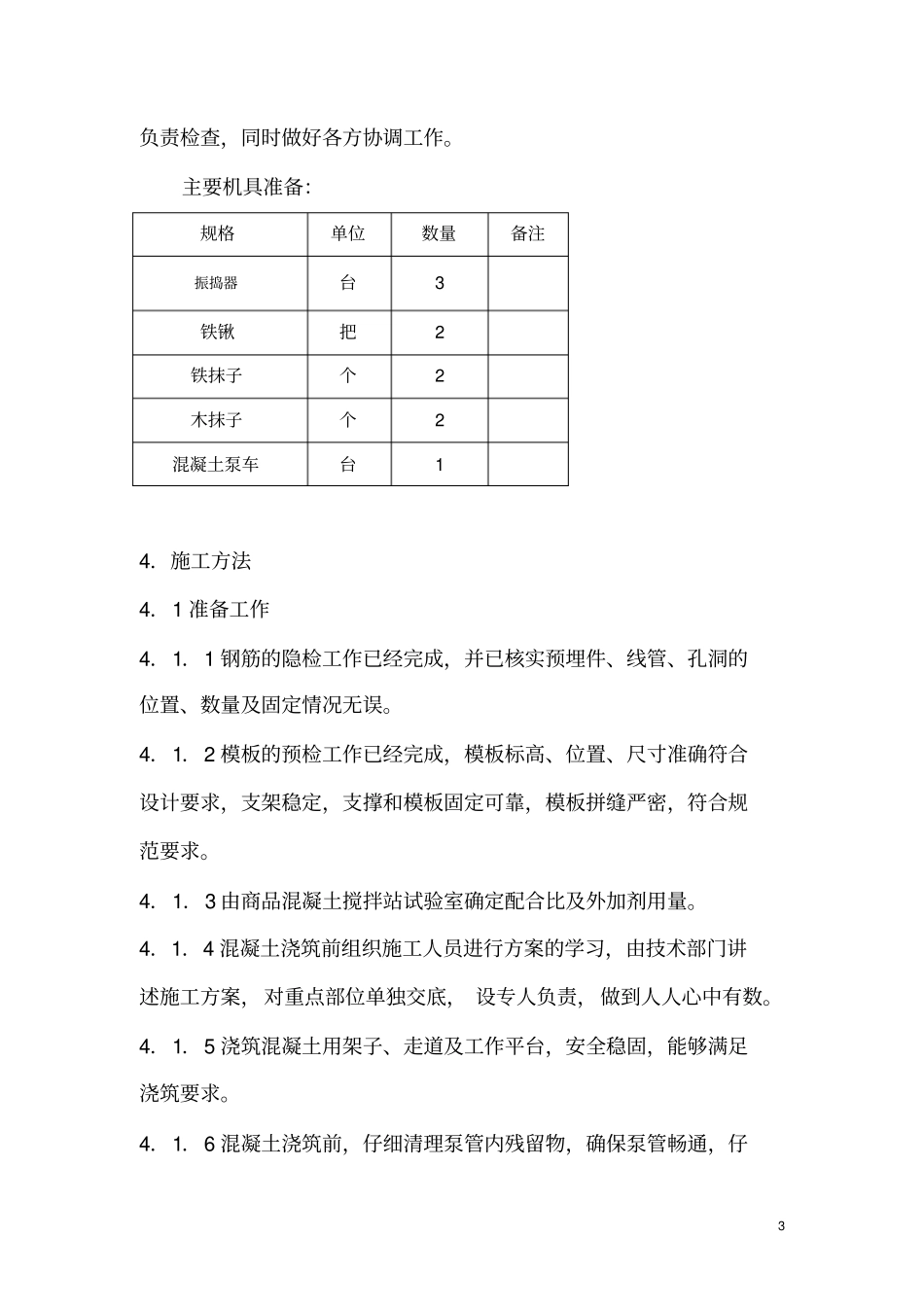

主要机具准备:规格单位数量备注振捣器台3铁锹把2铁抹子个2木抹子个2混凝土泵车台14.施工方法4.1准备工作4.1.1钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误
4.1.2模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求
4.1.3由商品混凝土搅拌站试验室确定配合比及外加剂用量
4.1.4混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数
4.1.5浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求
4.1.6混凝土浇筑前,仔细清理泵管内残留物,确保泵管畅通,仔4细检查井字
