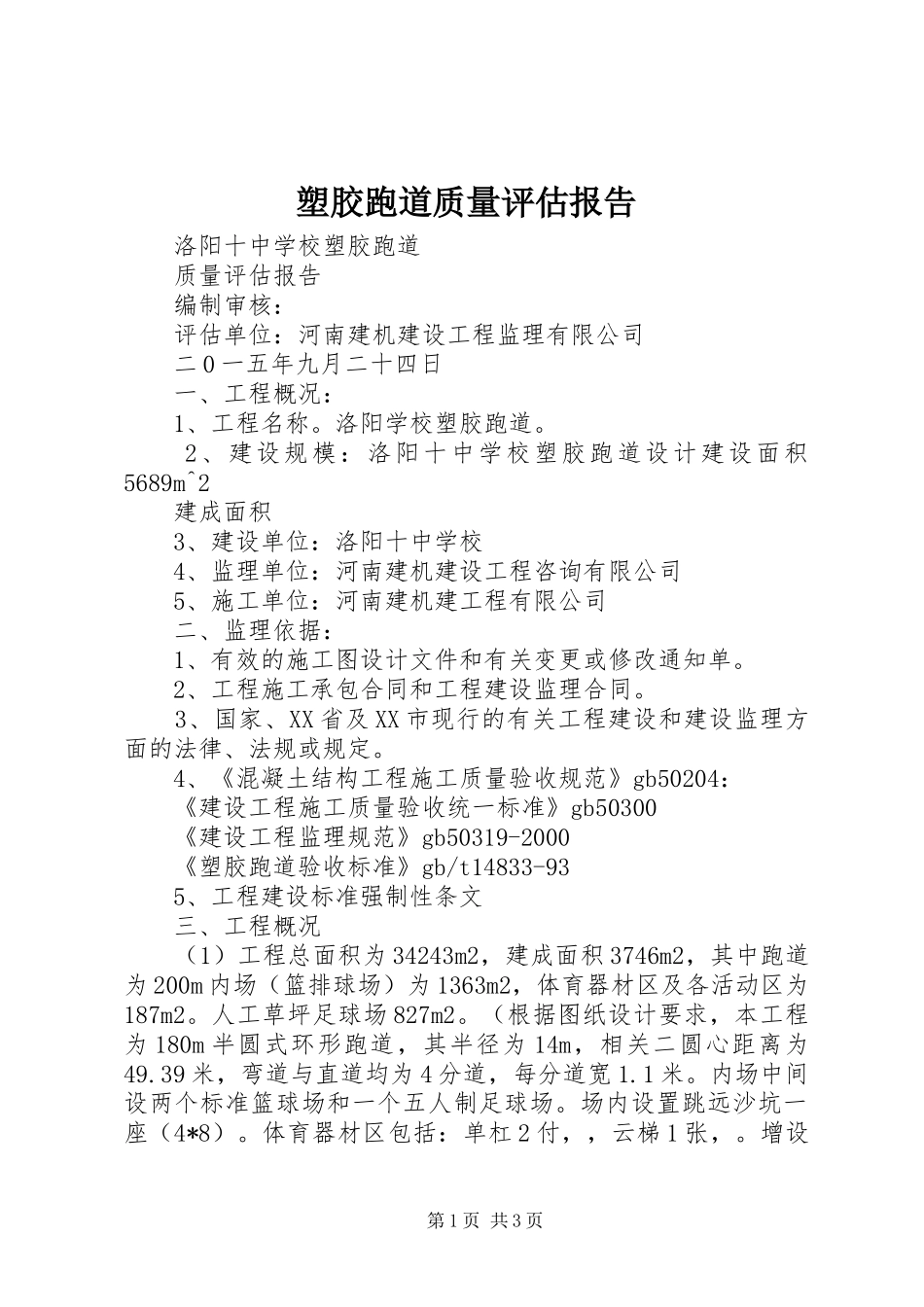

塑胶跑道质量评估报告洛阳十中学校塑胶跑道质量评估报告编制审核:评估单位:河南建机建设工程监理有限公司二0一五年九月二十四日一、工程概况:1、工程名称
洛阳学校塑胶跑道
2、建设规模:洛阳十中学校塑胶跑道设计建设面积5689m^2建成面积3、建设单位:洛阳十中学校4、监理单位:河南建机建设工程咨询有限公司5、施工单位:河南建机建工程有限公司二、监理依据:1、有效的施工图设计文件和有关变更或修改通知单
2、工程施工承包合同和工程建设监理合同
3、国家、XX省及XX市现行的有关工程建设和建设监理方面的法律、法规或规定
4、《混凝土结构工程施工质量验收规范》gb50204:《建设工程施工质量验收统一标准》gb50300《建设工程监理规范》gb50319-2000《塑胶跑道验收标准》gb/t14833-935、工程建设标准强制性条文三、工程概况(1)工程总面积为34243m2,建成面积3746m2,其中跑道为200m内场(篮排球场)为1363m2,体育器材区及各活动区为187m2
人工草坪足球场827m2
(根据图纸设计要求,本工程为180m半圆式环形跑道,其半径为14m,相关二圆心距离为49
39米,弯道与直道均为4分道,每分道宽1
内场中间设两个标准篮球场和一个五人制足球场
场内设置跳远沙坑一座(4*8)
体育器材区包括:单杠2付,,云梯1张,

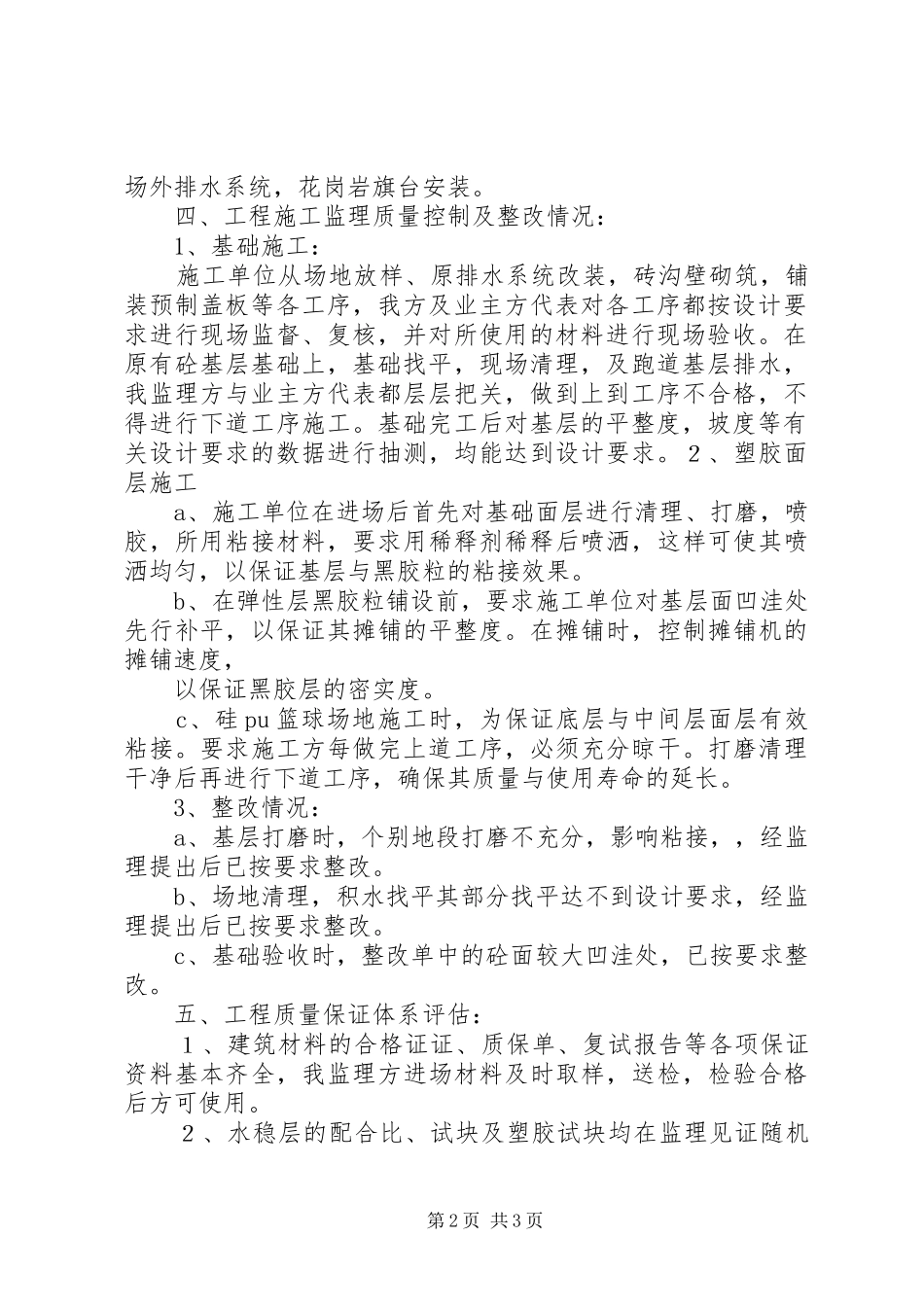

增设第1页共3页场外排水系统,花岗岩旗台安装
四、工程施工监理质量控制及整改情况:1、基础施工:施工单位从场地放样、原排水系统改装,砖沟壁砌筑,铺装预制盖板等各工序,我方及业主方代表对各工序都按设计要求进行现场监督、复核,并对所使用的材料进行现场验收
在原有砼基层基础上,基础找平,现场清理,及跑道基层排水,我监理方与业主方代表都层层把关,做到上到工序不合格,不得进行下道工序施工
基础完工后对基层的平整度,坡度等有关设计要求的数据进行
