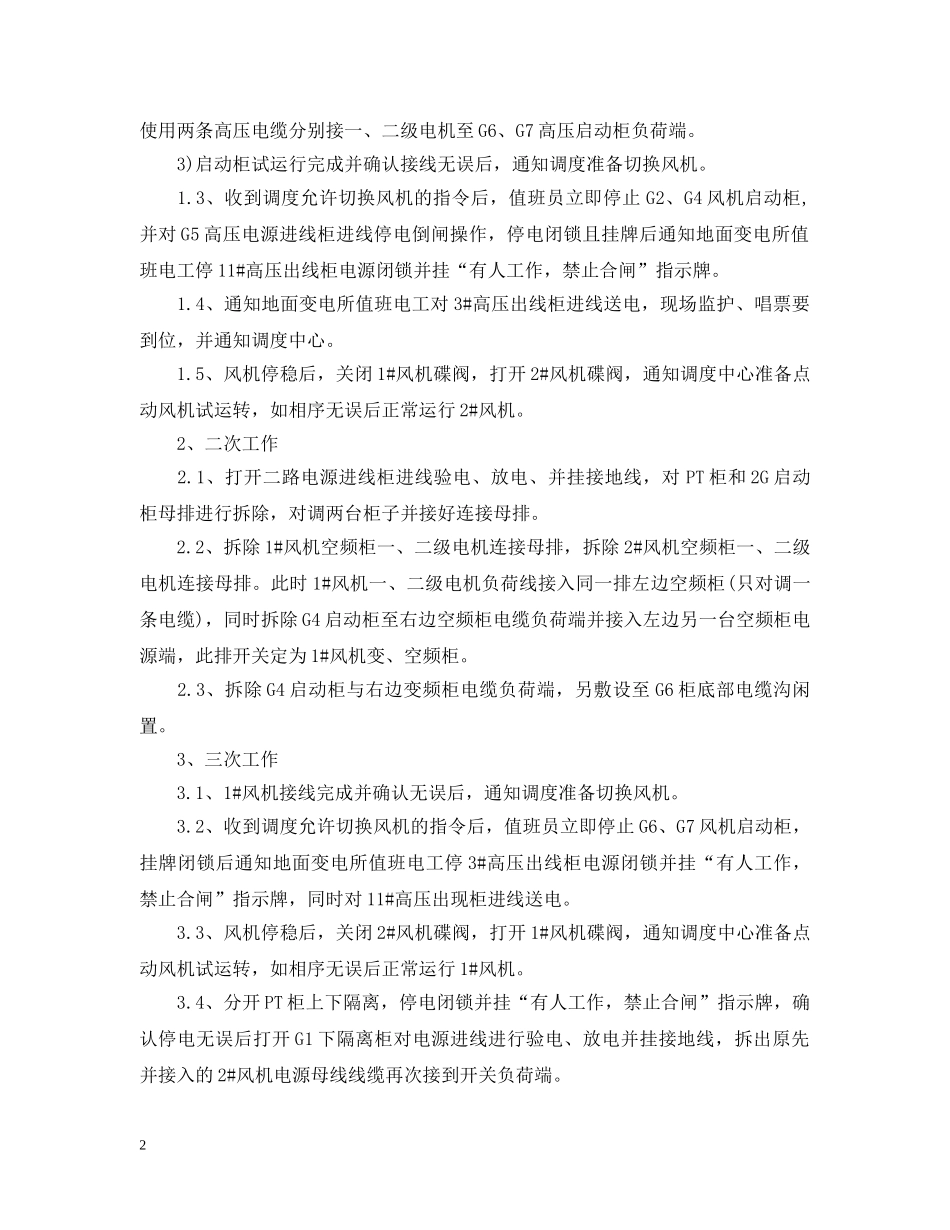

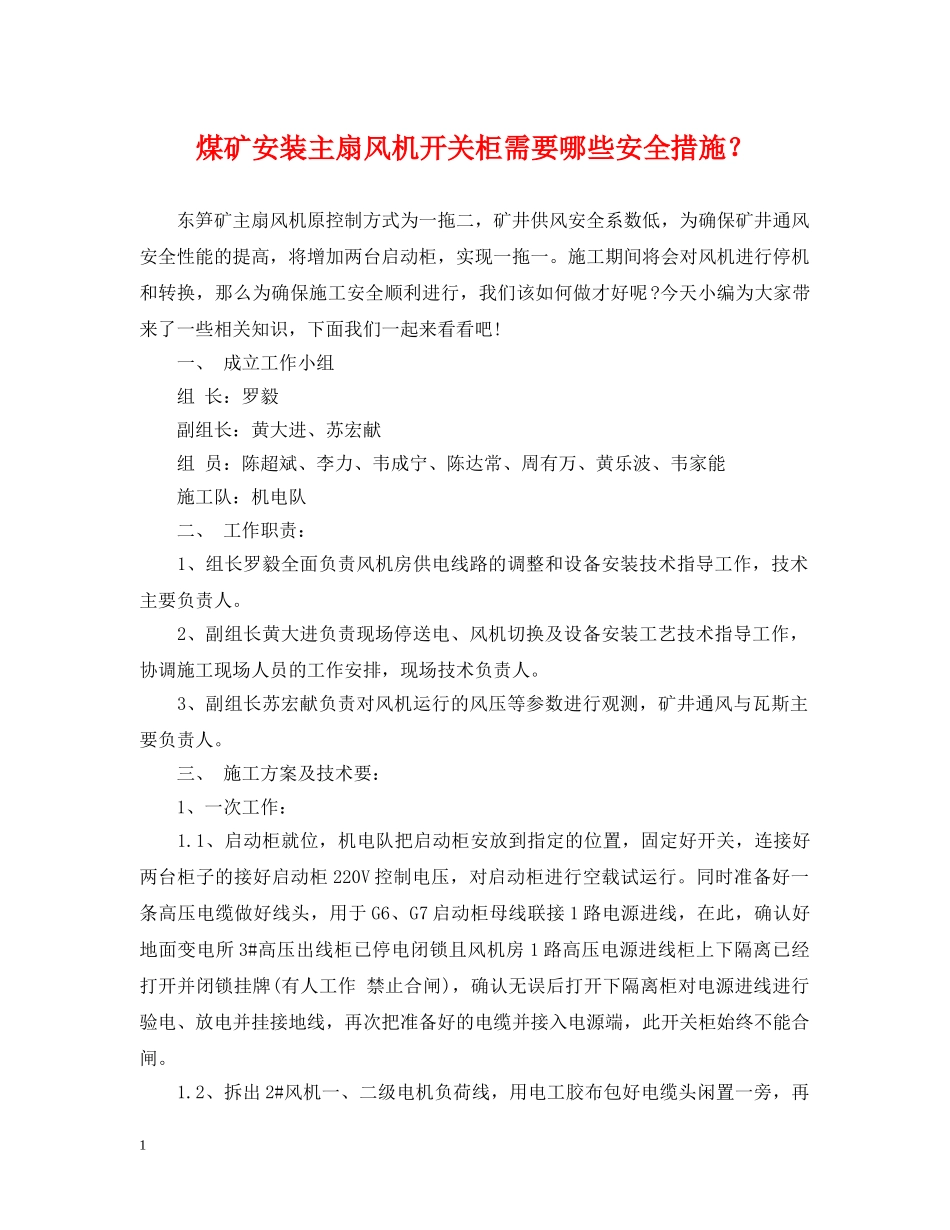

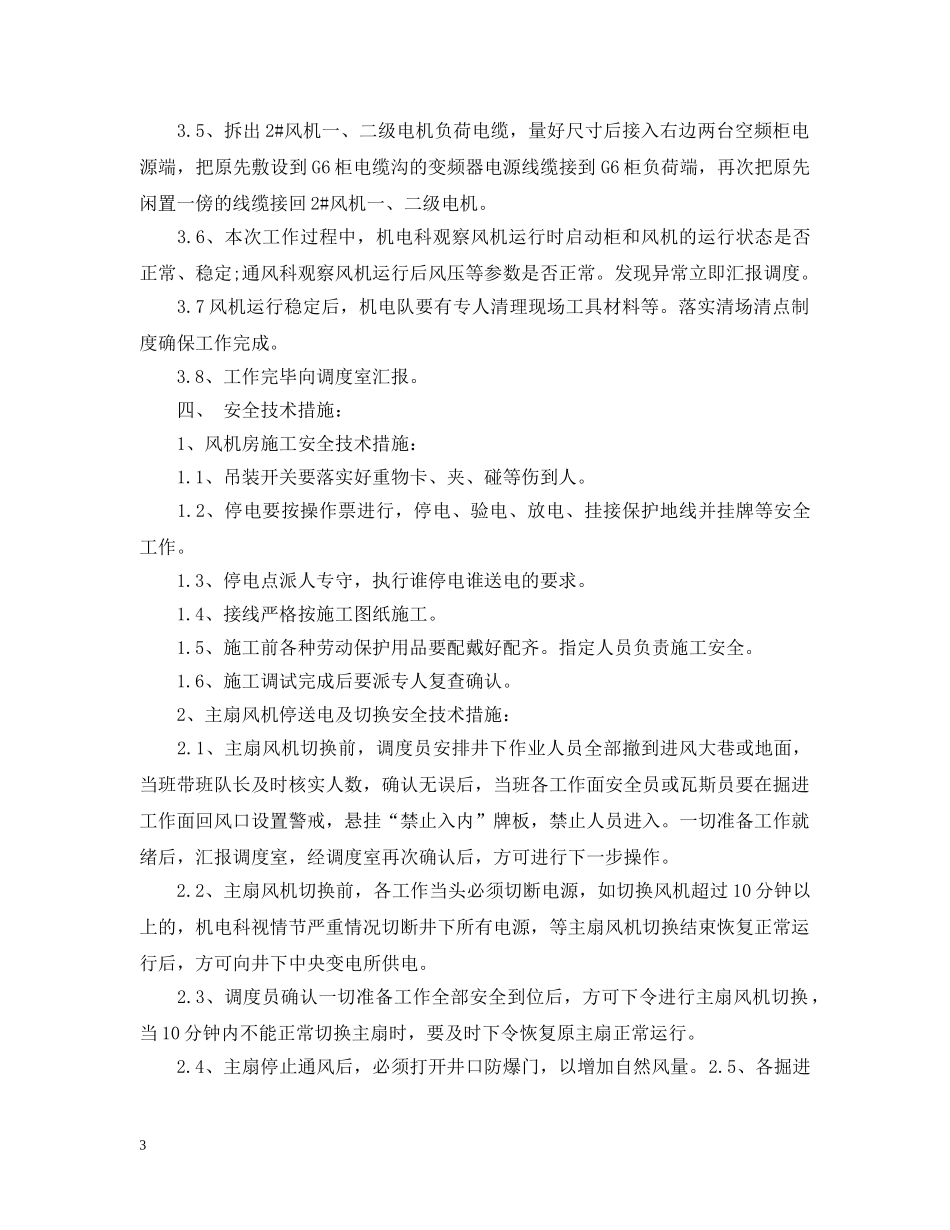

此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。煤矿安装主扇风机开关柜需要哪些安全措施?东笋矿主扇风机原控制方式为一拖二,矿井供风安全系数低,为确保矿井通风安全性能的提高,将增加两台启动柜,实现一拖一。施工期间将会对风机进行停机和转换,那么为确保施工安全顺利进行,我们该如何做才好呢?今天小编为大家带来了一些相关知识,下面我们一起来看看吧!一、成立工作小组组长:罗毅副组长:黄大进、苏宏献组员:陈超斌、李力、韦成宁、陈达常、周有万、黄乐波、韦家能施工队:机电队二、工作职责:1、组长罗毅全面负责风机房供电线路的调整和设备安装技术指导工作,技术主要负责人。2、副组长黄大进负责现场停送电、风机切换及设备安装工艺技术指导工作,协调施工现场人员的工作安排,现场技术负责人。3、副组长苏宏献负责对风机运行的风压等参数进行观测,矿井通风与瓦斯主要负责人。三、施工方案及技术要:1、一次工作:1.1、启动柜就位,机电队把启动柜安放到指定的位置,固定好开关,连接好两台柜子的接好启动柜220V控制电压,对启动柜进行空载试运行。同时准备好一条高压电缆做好线头,用于G6、G7启动柜母线联接1路电源进线,在此,确认好地面变电所3#高压出线柜已停电闭锁且风机房1路高压电源进线柜上下隔离已经打开并闭锁挂牌(有人工作禁止合闸),确认无误后打开下隔离柜对电源进线进行验电、放电并挂接地线,再次把准备好的电缆并接入电源端,此开关柜始终不能合闸。1.2、拆出2#风机一、二级电机负荷线,用电工胶布包好电缆头闲置一旁,再1此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。使用两条高压电缆分别接一、二级电机至G6、G7高压启动柜负荷端。3)启动柜试运行完成并确认接线无误后,通知调度准备切换风机。1.3、收到调度允许切换风机的指令后,值班员立即停止G2、G4风机启动柜,并对G5高压电源进线柜进线停电倒闸操作,停电闭锁且挂牌后通知地面变电所值班电工停11#高压出线柜电源闭锁并挂“有人工作,禁止合闸”指示牌。1.4、通知地面变电所值班电工对3#高压出线柜进线送电,现场监护、唱票要到位,并通知调度中心。1.5、风机停稳后,关闭1#风机碟阀,打开2#风机碟阀,通知调度中心准备点动风机试运转,如相序无误后正常运行2#风机。2、二次工作2.1、打开二路电源进线柜进线验电、放电、并挂接地线,对PT柜和2G启动柜母排进行拆除,对调两台柜子并接好连接母排。2.2、拆除1#风机空频柜一、二级电机连接母排,拆除2#风机空频柜一、二级电机连接母排。此时1#风机一、二级电机负荷线接入同一排左边空频柜(只对调一条电缆),同时拆除G4启动柜至右边空频柜电缆负荷端并接入左边另一台空频柜电源端,此排开关定为1#风机变、空频柜。2.3、拆除G4启动柜与右边变频柜电缆负荷端,另敷设至G6柜底部电缆沟闲置。3、三次工作3.1、1#风机接线完成并确认无误后,通知调度准备切换风机。3.2、收到调度允许切换风机的指令后,值班员立即停止G6、G7风机启动柜,挂牌闭锁后通知地面变电所值班电工停3#高压出线柜电源闭锁并挂“有人工作,禁止合闸”指示牌,同时对11#高压出现柜进线送电。3.3、风机停稳后,关闭2#风机碟阀,打开1#风机碟阀,通知调度中心准备点动风机试运转,如相序无误后正常运行1#风机。3.4、分开PT柜上下隔离,停电闭锁并挂“有人工作,禁止合闸”指示牌,确认停电无误后打开G1下隔离柜对电源进线进行验电、放电并挂接地线,拆出原先并接入的2#风机电源母线线缆再次接到开关负荷端。2此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。3.5、拆出2#风机一、二级电机负荷电缆,量好尺寸后接入右边两台空频柜电源端,把原先敷设到G6柜电缆沟的变频器电源线缆接到G6柜负荷端,再次把原先闲置一傍的线缆接回2#风机一、二级电机。3.6、本次工作过程中,机电科观察风机运行时启动柜和风机的运行状态是否正常、稳定;通风科观察风机运行后风压等参数是否正常。发现异常立即汇报调度。3.7风机运行稳定后,机电队要有专人清理现场工具材料等。落实清场...
