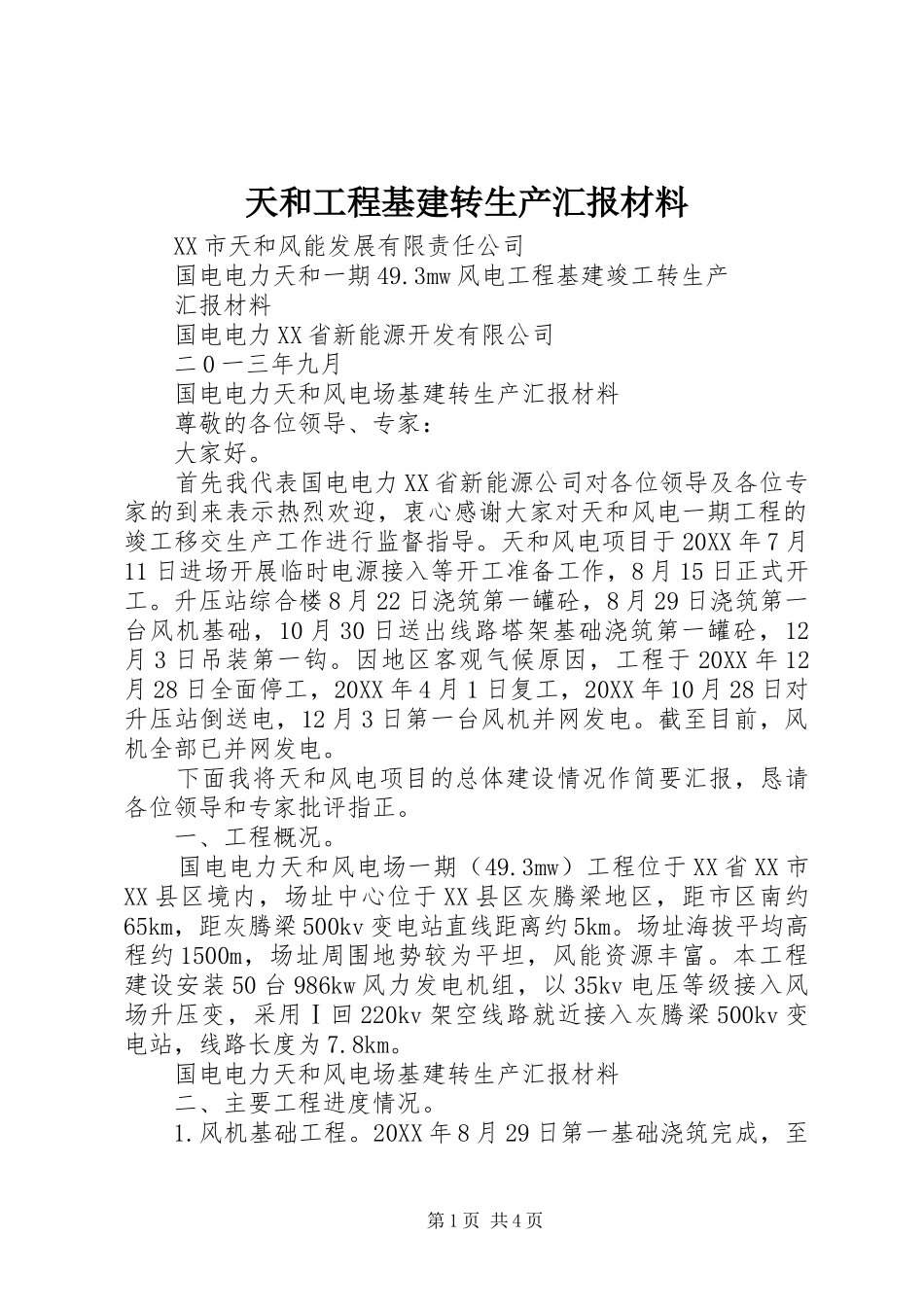

天和工程基建转生产汇报材料XX市天和风能发展有限责任公司国电电力天和一期49
3mw风电工程基建竣工转生产汇报材料国电电力XX省新能源开发有限公司二0一三年九月国电电力天和风电场基建转生产汇报材料尊敬的各位领导、专家:大家好
首先我代表国电电力XX省新能源公司对各位领导及各位专家的到来表示热烈欢迎,衷心感谢大家对天和风电一期工程的竣工移交生产工作进行监督指导
天和风电项目于20XX年7月11日进场开展临时电源接入等开工准备工作,8月15日正式开工
升压站综合楼8月22日浇筑第一罐砼,8月29日浇筑第一台风机基础,10月30日送出线路塔架基础浇筑第一罐砼,12月3日吊装第一钩
因地区客观气候原因,工程于20XX年12月28日全面停工,20XX年4月1日复工,20XX年10月28日对升压站倒送电,12月3日第一台风机并网发电
截至目前,风机全部已并网发电
下面我将天和风电项目的总体建设情况作简要汇报,恳请各位领导和专家批评指正
一、工程概况
国电电力天和风电场一期(49
3mw)工程位于XX省XX市XX县区境内,场址中心位于XX县区灰腾梁地区,距市区南约65km,距灰腾梁500kv变电站直线距离约5km
场址海拔平均高程约1500m,场址周围地势较为平坦,风能资源丰富
本工程建设安装50台986kw风力发电机组,以35kv电压等级接入风场升压变,采用Ⅰ回220kv架空线路就近接入灰腾梁500kv变电站,线路长度为7

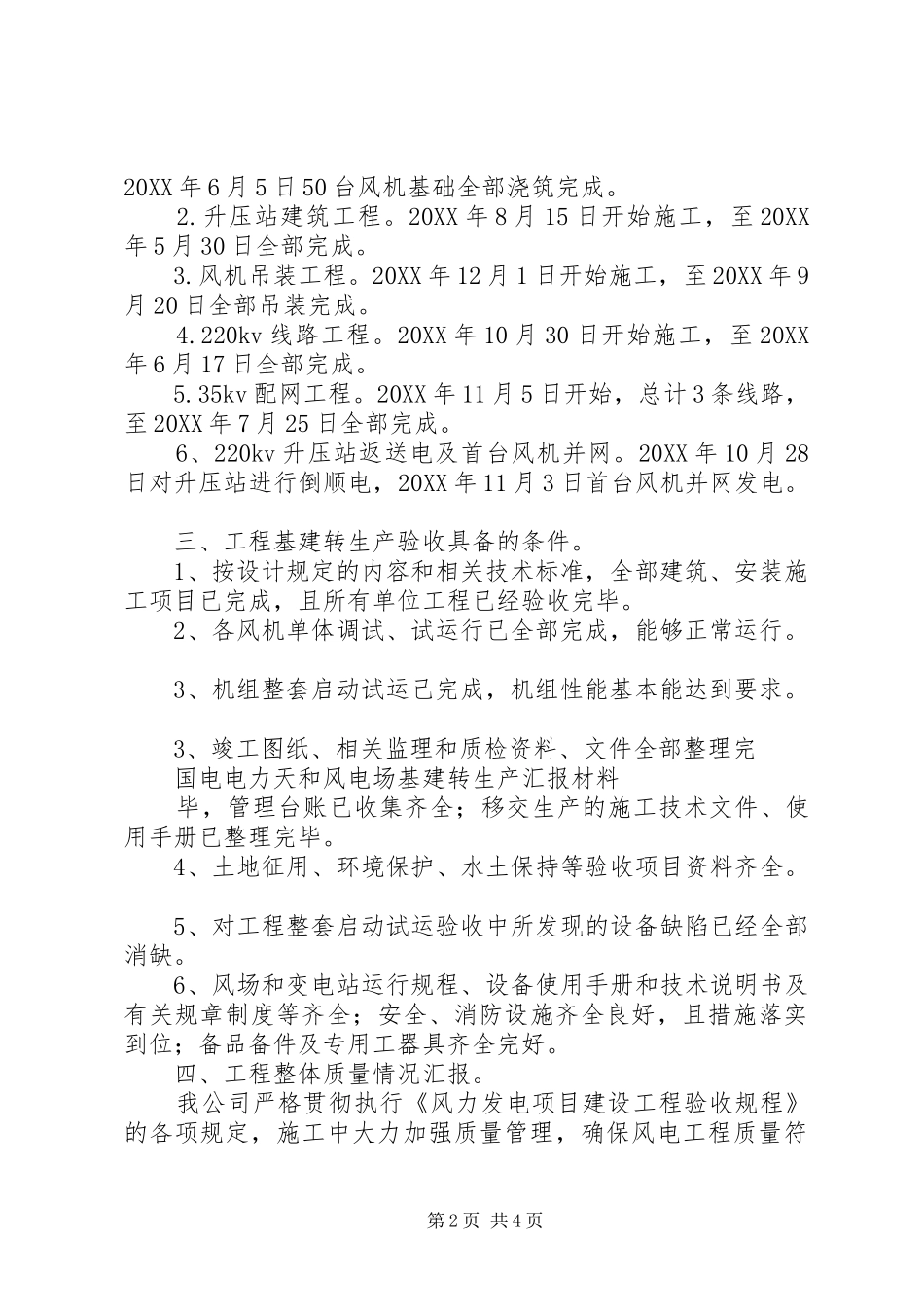

国电电力天和风电场基建转生产汇报材料二、主要工程进度情况
风机基础工程
20XX年8月29日第一基础浇筑完成,至第1页共4页20XX年6月5日50台风机基础全部浇筑完成
升压站建筑工程
20XX年8月15日开始施工,至20XX年5月30日全部完成
风机吊装工程
20XX年12月1日开始施工,至20XX年9月20日全部吊装完成
220kv线路工
