广元儿童福利院灾后重建工程1、2#楼主体分部工程监理工作总结四川鼎昇建立工程理咨询第一工程部的各位指导、各位专家、各位来宾:广元儿童福利院灾后重建1、2#楼主体分部工程经各参建的共同努力顺利完工
在此我代表四川鼎昇建立工程理咨询第一工程部将本工程监理工作情况总结如下:一、工程概况:广元儿童福利院灾后重建工程由四川骏龙建立承包施工
该工程位于广元利州区东坝办事处莲花社区二组均为框架构造建筑构造平安等级二级、抗震设防烈度为7度建筑抗震设防类别为重点设防类乙类
其中:1#楼共四层构造总高14
850米总建筑面积1457
2#楼共四层构造总高14
550米总建筑面积2418
1、2#楼工程于2021年5月12日开场开工耗时397日历天今体分部工程正式开工验收了
工如此之长主要有以下几方面的原因
⑴、当地村民的阻工
⑵、道路标高的改变
⑶、去年“7
22〞洪灾的影响
⑷、施工组织协调不力
希望施工在后续的工作中加强自身的理保证质量抢抓进度给业主一个完美的答卷
二、监理组织机构:我根据监理合同和监理大纲结合本工程详细情况组建由总监理工程师彭卫华专业监理工程师张昭华、现场监理艾华组成的直线制工程监理机构对本工程进展监理
工程监理组严格执行监理程序坚持“诚信、守法、公正、科学〞的宗旨以“认真、严谨、一丝不苟〞的工作作风施行监理完成了1、2#楼主体分部工程的监理任务

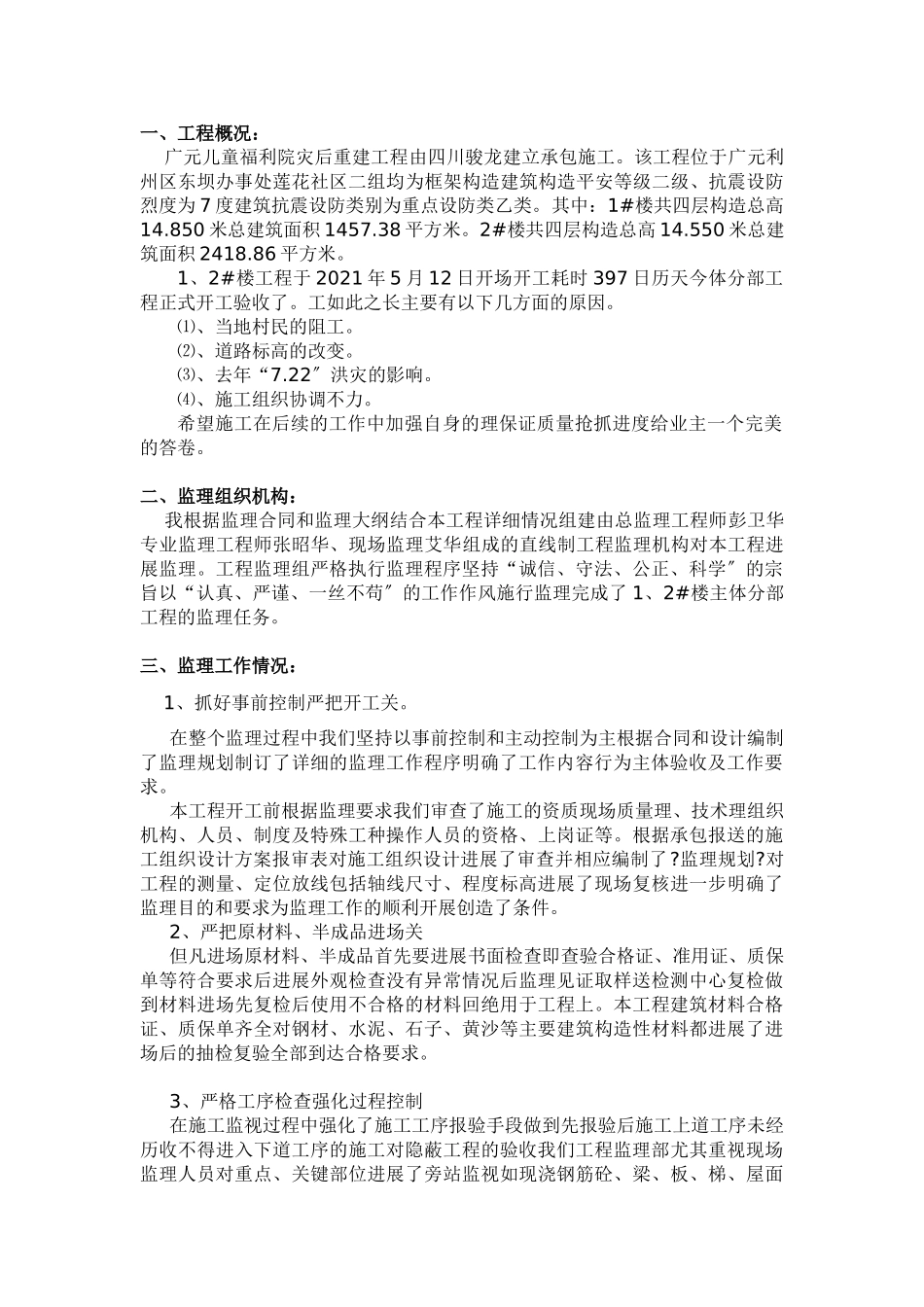

三、监理工作情况:1、抓好事前控制严把开工关
在整个监理过程中我们坚持以事前控制和主动控制为主根据合同和设计编制了监理规划制订了详细的监理工作程序明确了工作内容行为主体验收及工作要求
本工程开工前根据监理要求我们审查了施工的资质现场质量理、技术理组织机构、人员、制度及特殊工种操作人员的资格、上岗证等
根据承包报送的施工组织设计方案报审表对施工组织设计进展了审查并相应编制了

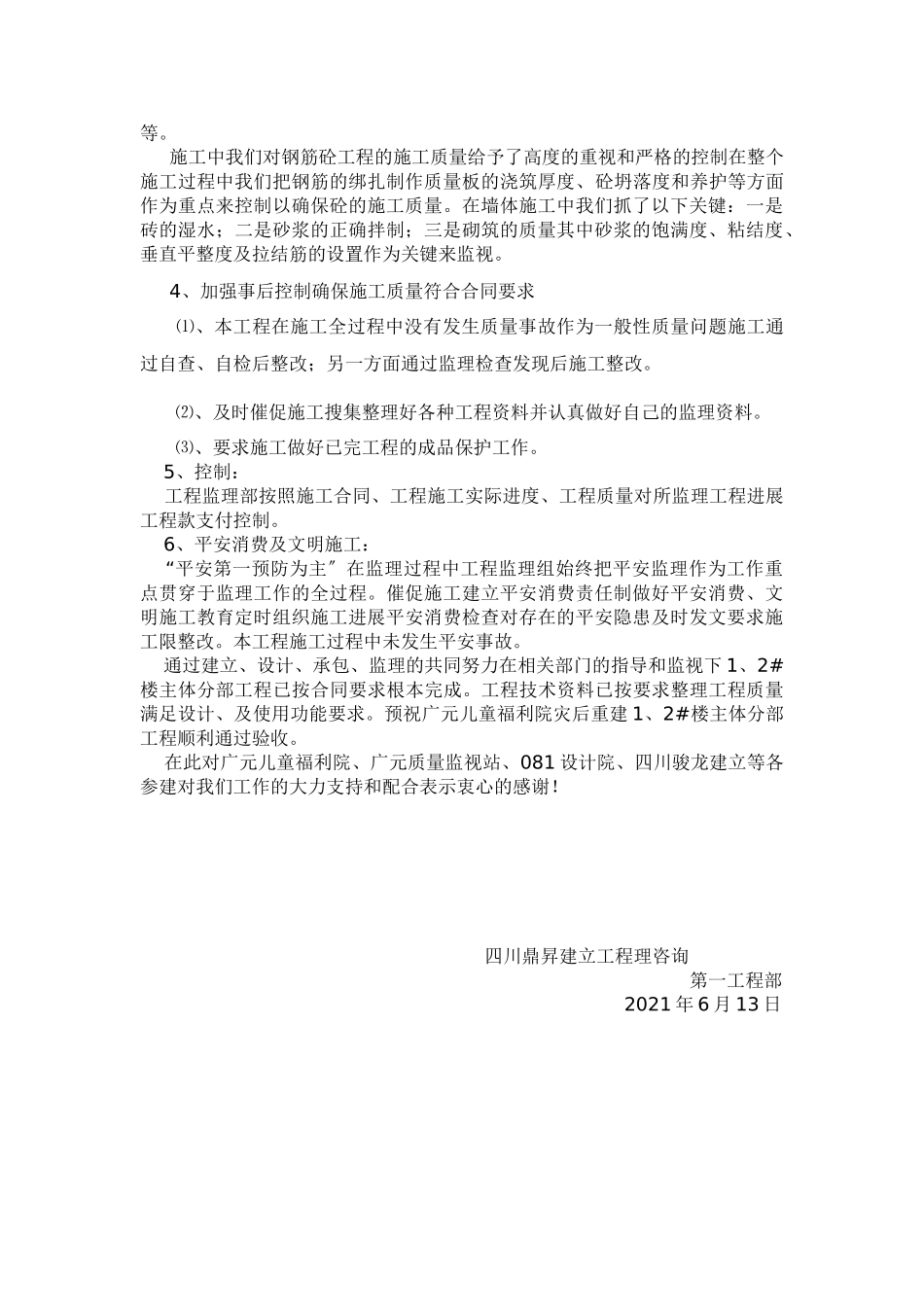

对工程的测量、定位放线
