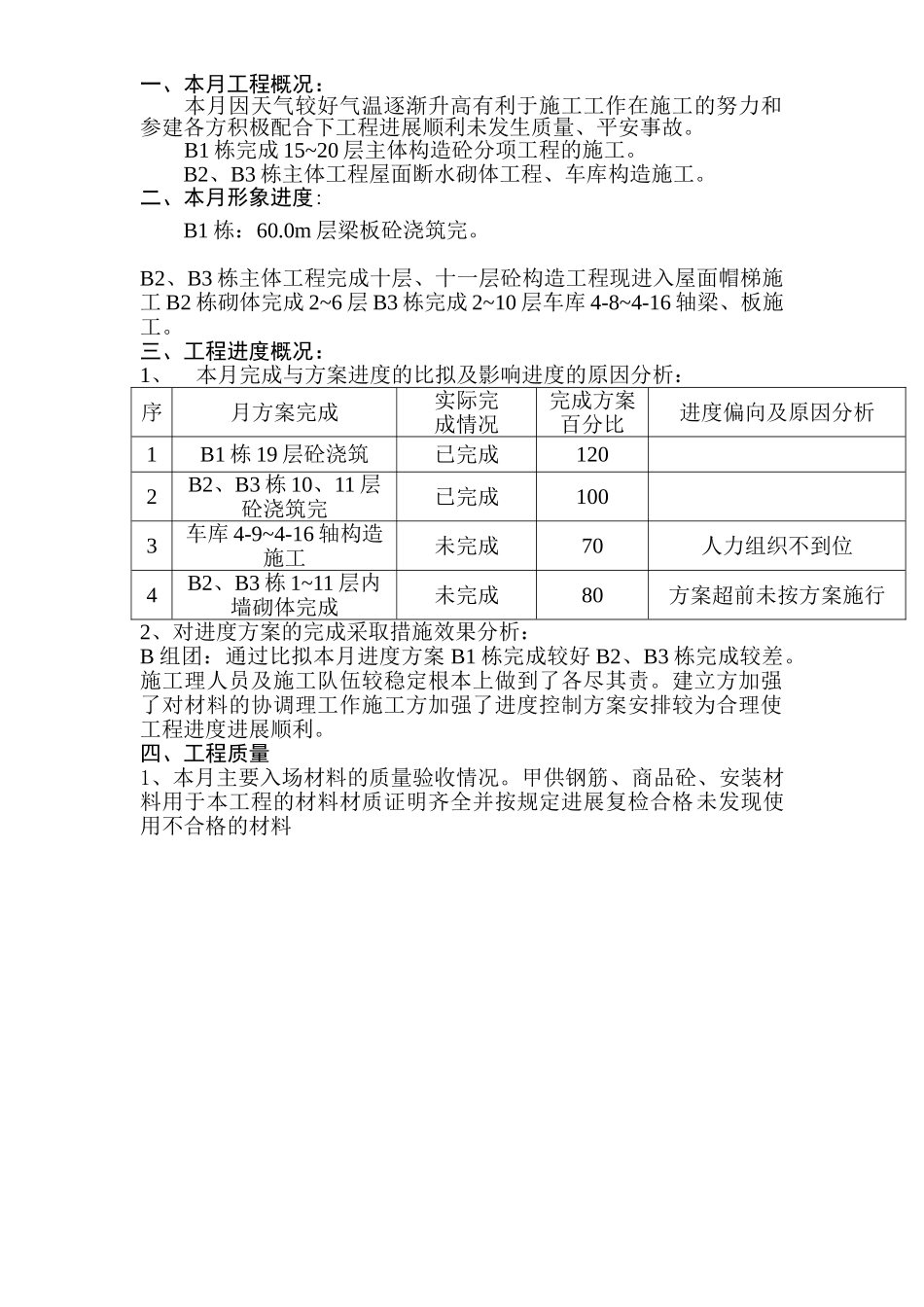

B2、B3栋主体工程完成十层、十一层砼构造工程现进入屋面帽梯施工B2栋砌体完成2~6层B3栋完成2~10层车库4-8~4-16轴梁、板施工
三、工程进度概况:1、本月完成与方案进度的比拟及影响进度的原因分析:序月方案完成实际完成情况完成方案百分比进度偏向及原因分析1B1栋19层砼浇筑已完成1202B2、B3栋10、11层砼浇筑完已完成1003车库4-9~4-16轴构造施工未完成70人力组织不到位4B2、B3栋1~11层内墙砌体完成未完成80方案超前未按方案施行2、对进度方案的完成采取措施效果分析:B组团:通过比拟本月进度方案B1栋完成较好B2、B3栋完成较差
施工理人员及施工队伍较稳定根本上做到了各尽其责
建立方加强了对材料的协调理工作施工方加强了进度控制方案安排较为合理使工程进度进展顺利
四、工程质量1、本月主要入场材料的质量验收情况
甲供钢筋、商品砼、安装材料用于本工程的材料材质证明齐全并按规定进展复检合格未发现使用不合格的材料一、本月工程概况:本月因天气较好气温逐渐升高有利于施工工作在施工的努力和参建各方积极配合下工程进展顺利未发生质量、平安事故
B1栋完成15~20层主体构造砼分项工程的施工
B2、B3栋主体工程屋面断水砌体工程、车库构造施工
二、本月形象进度:B1栋:60
0m层梁板砼浇筑完

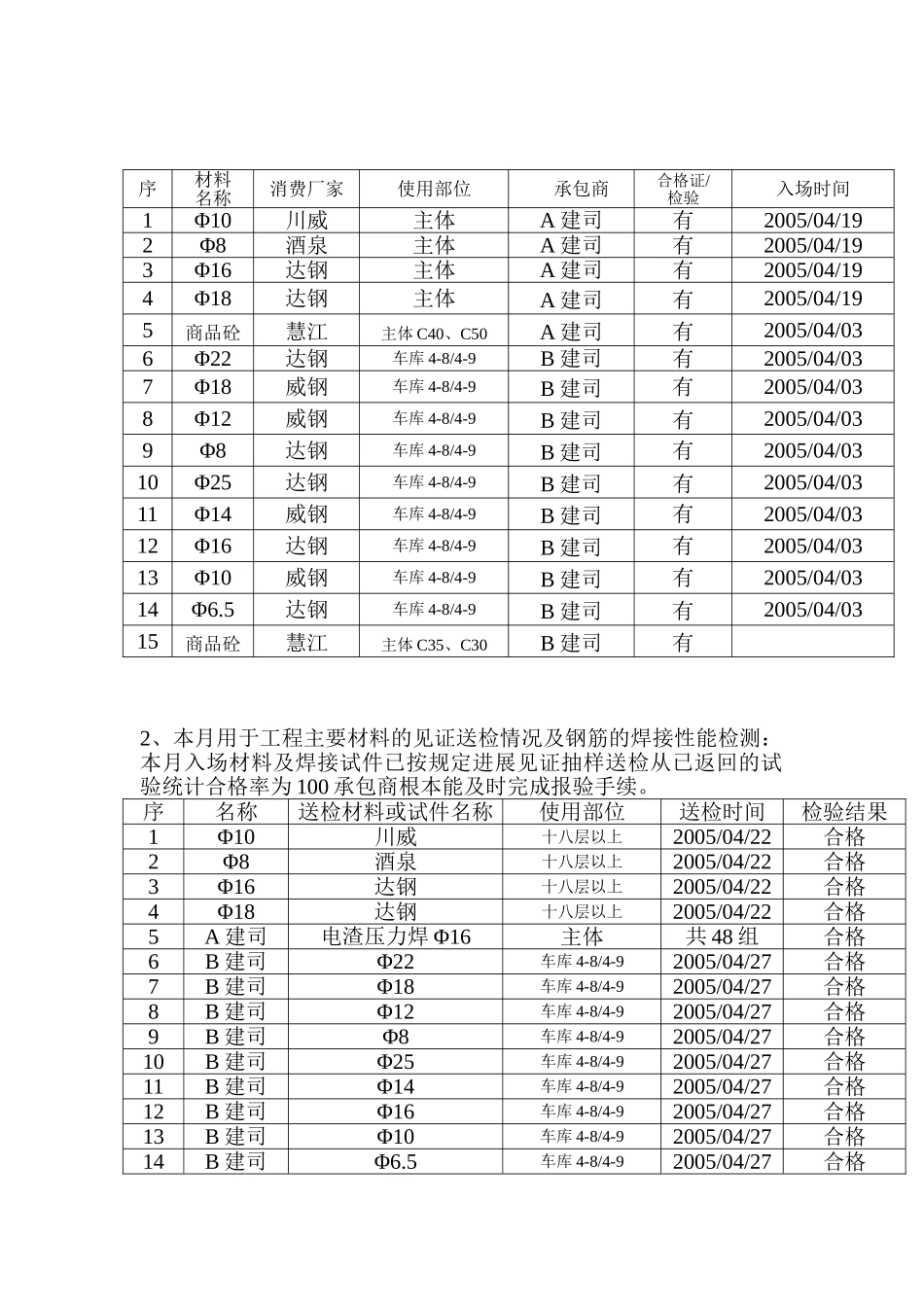

2、本月用于工程主要材料的见证送检情况及钢筋的焊接性能检测:本月入场材料及焊接试件已按规定进展见证抽样送检从已返回的试验统计合格率为100承包商根本能及时完成报验手续
序名称送检材料或试件名称使用部位送检时间检验结果1Φ10川威十八层以上2005/04/22合格2Φ8酒泉十八层以上2005/04/22合格3Φ16达钢十八层以上2005/04/22合格4Φ18达钢十八层以上2005/04/22合格5A建司电渣压力焊Φ16主体共48组合格6B建司Φ22车库4-8/4-92005/
