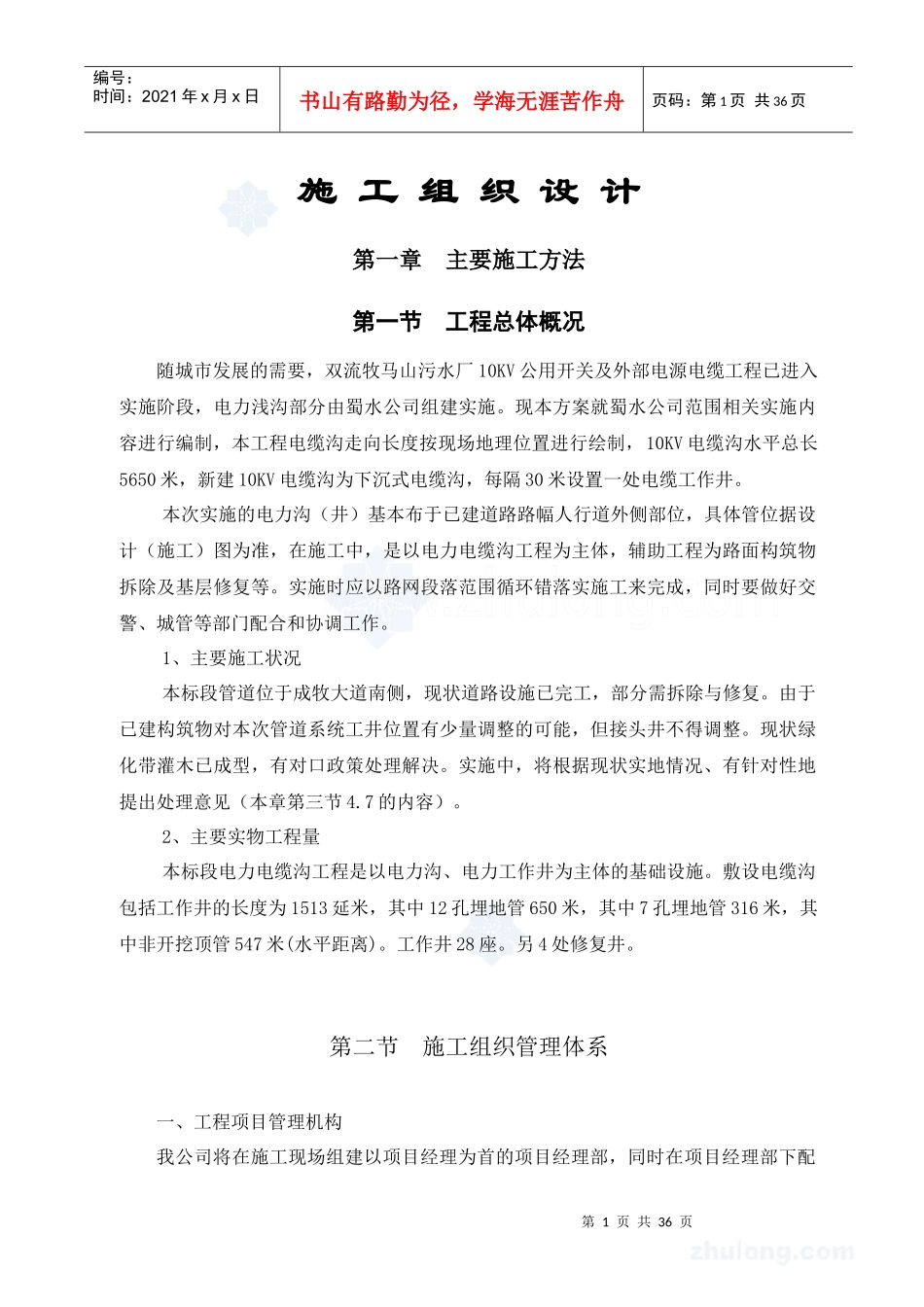

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页施工组织设计第一章主要施工方法第一节工程总体概况随城市发展的需要,双流牧马山污水厂10KV公用开关及外部电源电缆工程已进入实施阶段,电力浅沟部分由蜀水公司组建实施
现本方案就蜀水公司范围相关实施内容进行编制,本工程电缆沟走向长度按现场地理位置进行绘制,10KV电缆沟水平总长5650米,新建10KV电缆沟为下沉式电缆沟,每隔30米设置一处电缆工作井
本次实施的电力沟(井)基本布于已建道路路幅人行道外侧部位,具体管位据设计(施工)图为准,在施工中,是以电力电缆沟工程为主体,辅助工程为路面构筑物拆除及基层修复等
实施时应以路网段落范围循环错落实施工来完成,同时要做好交警、城管等部门配合和协调工作
1、主要施工状况本标段管道位于成牧大道南侧,现状道路设施已完工,部分需拆除与修复
由于已建构筑物对本次管道系统工井位置有少量调整的可能,但接头井不得调整
现状绿化带灌木已成型,有对口政策处理解决
实施中,将根据现状实地情况、有针对性地提出处理意见(本章第三节4
2、主要实物工程量本标段电力电缆沟工程是以电力沟、电力工作井为主体的基础设施
敷设电缆沟包括工作井的长度为1513延米,其中12孔埋地管650米,其中7孔埋地管316米,其中非开挖顶管547米(水平距离)
工作井28座
另4处修复井

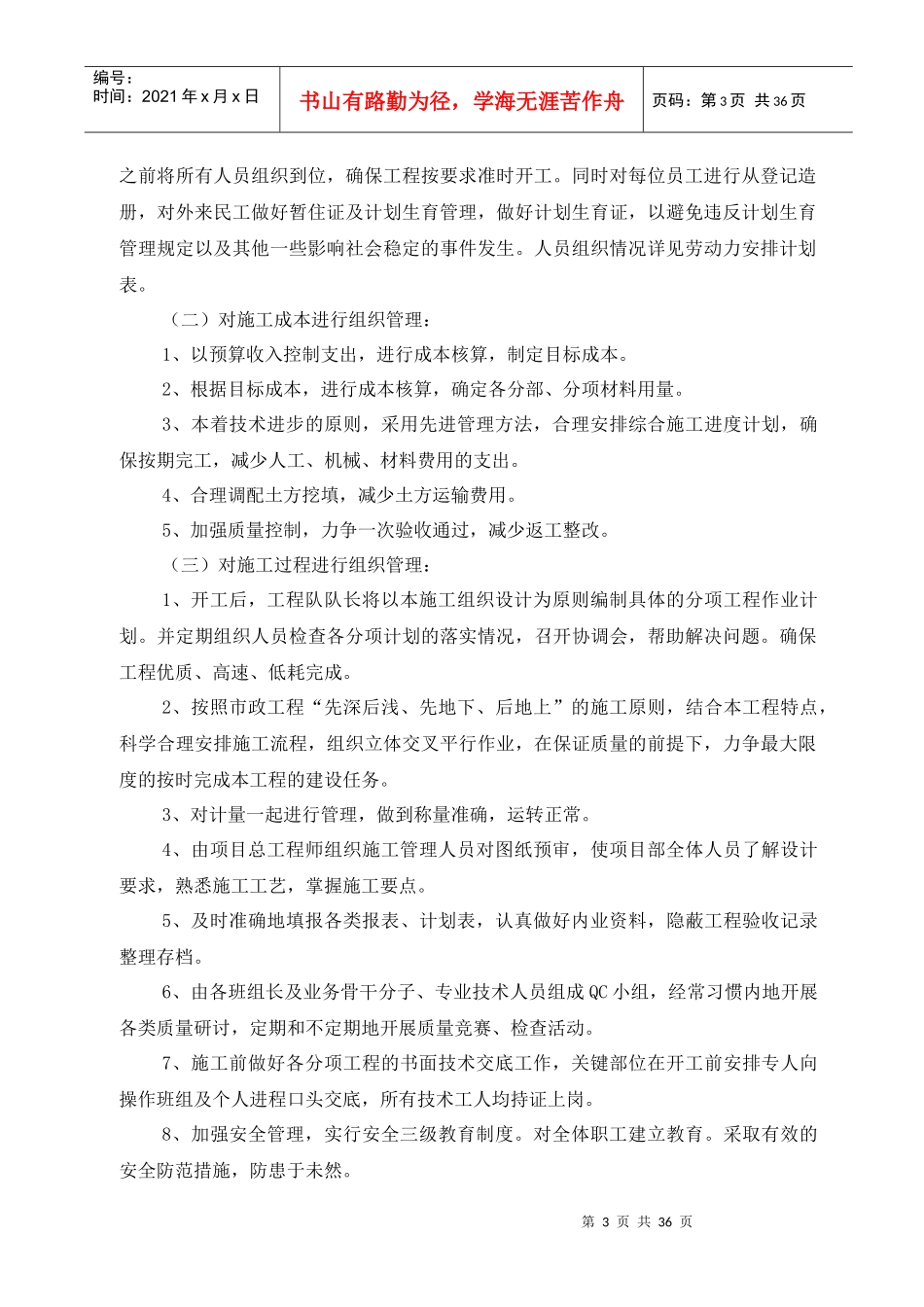

第二节施工组织管理体系一、工程项目管理机构我公司将在施工现场组建以项目经理为首的项目经理部,同时在项目经理部下配第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页备有关职能人员,对工程的工期、质量、安全、成本、文明生产等综合效益进行高效率、有计划的组织协调和管理
二、市政工程队队长工作内容:(一)对施工队伍进行组织管理:市政工程队队长组织一
