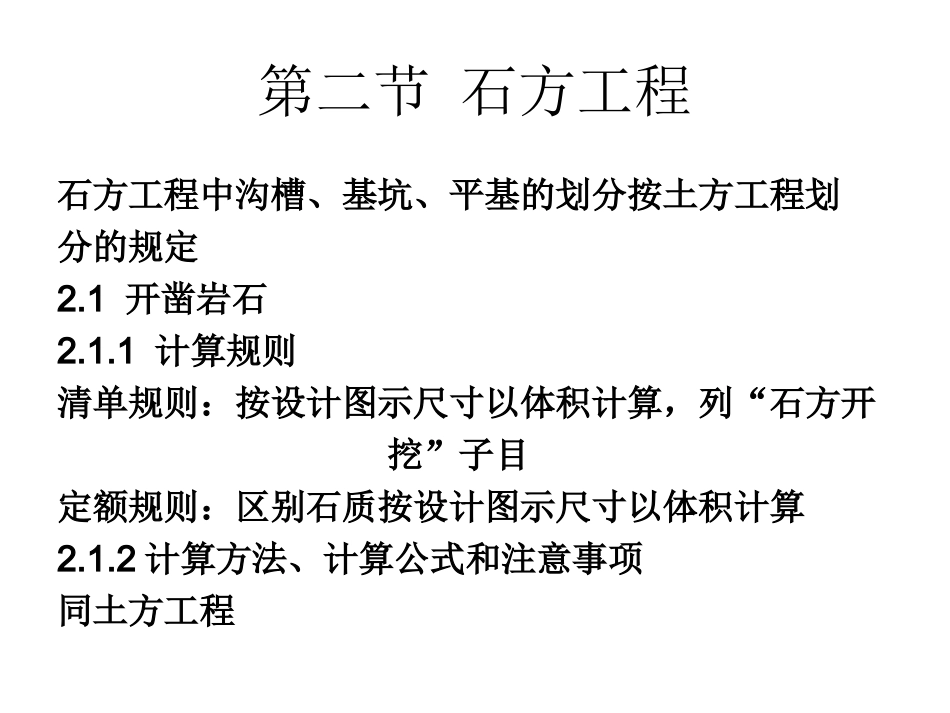

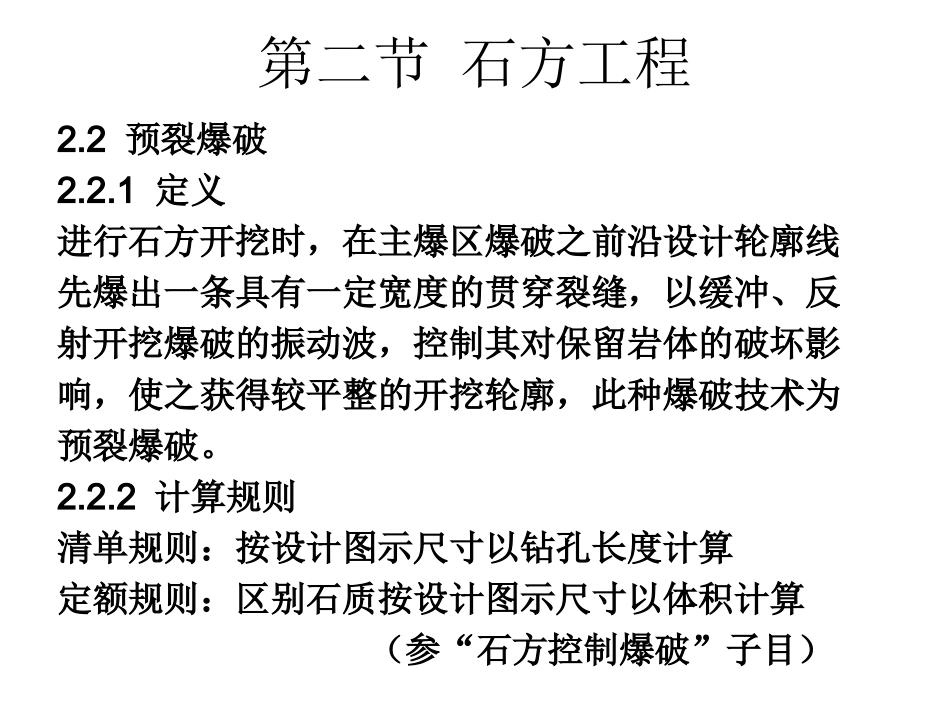

第二节石方工程石方工程中沟槽、基坑、平基的划分按土方工程划分的规定2.1开凿岩石2.1.1计算规则清单规则:按设计图示尺寸以体积计算,列“石方开挖”子目定额规则:区别石质按设计图示尺寸以体积计算2.1.2计算方法、计算公式和注意事项同土方工程第二节石方工程2.2预裂爆破2.2.1定义进行石方开挖时,在主爆区爆破之前沿设计轮廓线先爆出一条具有一定宽度的贯穿裂缝,以缓冲、反射开挖爆破的振动波,控制其对保留岩体的破坏影响,使之获得较平整的开挖轮廓,此种爆破技术为预裂爆破。2.2.2计算规则清单规则:按设计图示尺寸以钻孔长度计算定额规则:区别石质按设计图示尺寸以体积计算(参“石方控制爆破”子目)第二节石方工程2.3爆破岩石2.3.1计算规则清单规则:按设计图示尺寸以体积计算,列“石方开挖”子目定额规则:区别石质按设计图示尺寸以体积计算2.3.2计算方法、计算公式同土方工程第二节石方工程2.3.3注意事项*清单计价时,石方爆破的超挖量,应另行计算,然后进入清单综合单价分析,计入报价中*定额计价时,石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算*定额计价时,爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费另行计算*定额计价时,爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、所架设的安全屏障等,发生时另行计算第二节石方工程人工挖孔桩挖(土)石方3.1人工挖孔桩挖(土)石方3.3.1计算规则清单规则:参见“挖基础土方”、“石方开挖”子目定额规则:按设计图示桩身截面面积(含护壁)乘以设计桩长以体积计算第二节石方工程3.3.2计算公式D——人工挖孔桩(含护壁)直径,m;L——设计桩长,m•3.3.3注意事项•*挖淤泥、流沙层按该层实际厚度乘以截面面积以体积计算•*扩大头预算工程量按设计图纸计算,结算按实际体积并入主体工程量计算24DVL第三节土石方回填4.1土石方回填土4.1.1计算规则清单规则:场地回填:按回填面积乘以平均回填厚度以体积计算室内回填:按主墙间净面积乘以回填厚度以体积计算基础回填:按挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)以体积计算管沟回填:按挖方体积减去管沟及基础所占体积计算第三节土石方回填定额规则:场地回填:按回填面积乘以平均回填厚度以体积计算室内回填:按主墙间净面积乘以回填厚度以体积计算基础回填:按挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)以体积计算管沟回填:按挖方体积减去管沟及基础所占体积计算第三节土石方回填4.1.2计算公式**室内回填土体积=室内净面积×回填土厚度;其中:回填土厚度=设计室内外地坪高差-地面面层厚度-地面垫层厚度**基础回填土体积=槽、坑挖土体积-设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)**管沟回填土体积=管沟挖土体积-管沟及基础所占体积第三节土石方回填4.1.3注意事项*就地回填土区分夯填、松填*计算基础和管沟回填时,挖土(石)方工程量包括放坡、工作面等增加的工程量*管径在500mm以内的不扣除管道所占体积,管径在500mm以外的按下表扣除管道所占体积第三节土石方回填第三节土石方回填4.2余土或取土4.2.1计算公式余土或取土体积=挖土总体积-回填土总体积4.2.2注意事项*式中计算结果为正值时为余土外运体积,负值时为需取土内运体积*运土回填时,若为松土,不能另计挖土人工,但遇到已经压实的浮土,可另加Ⅰ、Ⅱ类挖土用工,其工程量同填土工程量;如挖自然土用作填土时,可另列挖土子目。第三节土石方回填4.3土石方运输4.3.1计算方法推土机推土堆距:挖方区重心至填方区重心之间的直线距离计算铲运机运土运距:挖方区重心至卸方区重心加转向距离45m计算自卸汽车运土石方的运距:挖方区重心至填方区(或堆放地点)重心最短距离计算垂直运土运距:折合成水平运距7倍计算第三节土石方回填(五)其他5.1土石方体积应按挖掘前的天然密实体积计算。如需按天然密实体积折算时,按下表计算。第三节土石方回填5.2桩间土方以图示外形底面积乘以挖土深...
