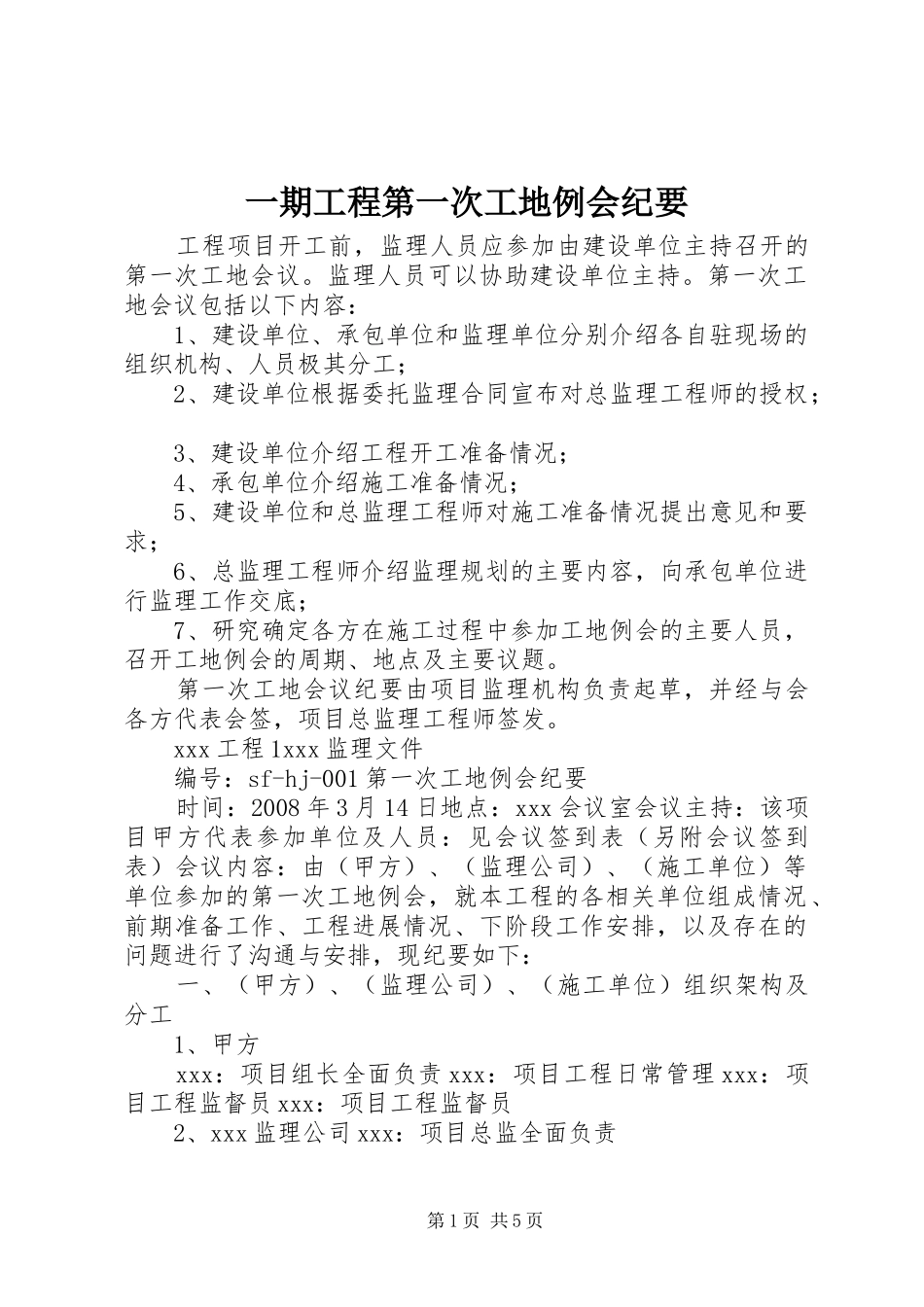

一期工程第一次工地例会纪要工程项目开工前,监理人员应参加由建设单位主持召开的第一次工地会议
监理人员可以协助建设单位主持
第一次工地会议包括以下内容:1、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员极其分工;2、建设单位根据委托监理合同宣布对总监理工程师的授权;3、建设单位介绍工程开工准备情况;4、承包单位介绍施工准备情况;5、建设单位和总监理工程师对施工准备情况提出意见和要求;6、总监理工程师介绍监理规划的主要内容,向承包单位进行监理工作交底;7、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会的周期、地点及主要议题
第一次工地会议纪要由项目监理机构负责起草,并经与会各方代表会签,项目总监理工程师签发
xxx工程1xxx监理文件编号:sf-hj-001第一次工地例会纪要时间:2008年3月14日地点:xxx会议室会议主持:该项目甲方代表参加单位及人员:见会议签到表(另附会议签到表)会议内容:由(甲方)、(监理公司)、(施工单位)等单位参加的第一次工地例会,就本工程的各相关单位组成情况、前期准备工作、工程进展情况、下阶段工作安排,以及存在的问题进行了沟通与安排,现纪要如下:一、(甲方)、(监理公司)、(施工单位)组织架构及分工1、甲方xxx:项目组长全面负责xxx:项目工程日常管理xxx:项目工程监督员xxx:项目工程监督员2、xxx监理公司xxx:项目总监全面负责第1页共5页xxx:协助总监日常管理、负责安全文明施工、土建、装饰xxx:负责土建、装饰xxx:负责电气安装、给排水xxx工程2xxx监理文件xxx:负责暖通、给排水xxx:土建兼资料员3、xxx施工单位xxx:项目经理全面负责xxx:项目副经理xxx:现场总工施工员:xxx;测量员:xxx;预算员:xxx;资料员:xxx;安全员:xxx;质检员:xxx

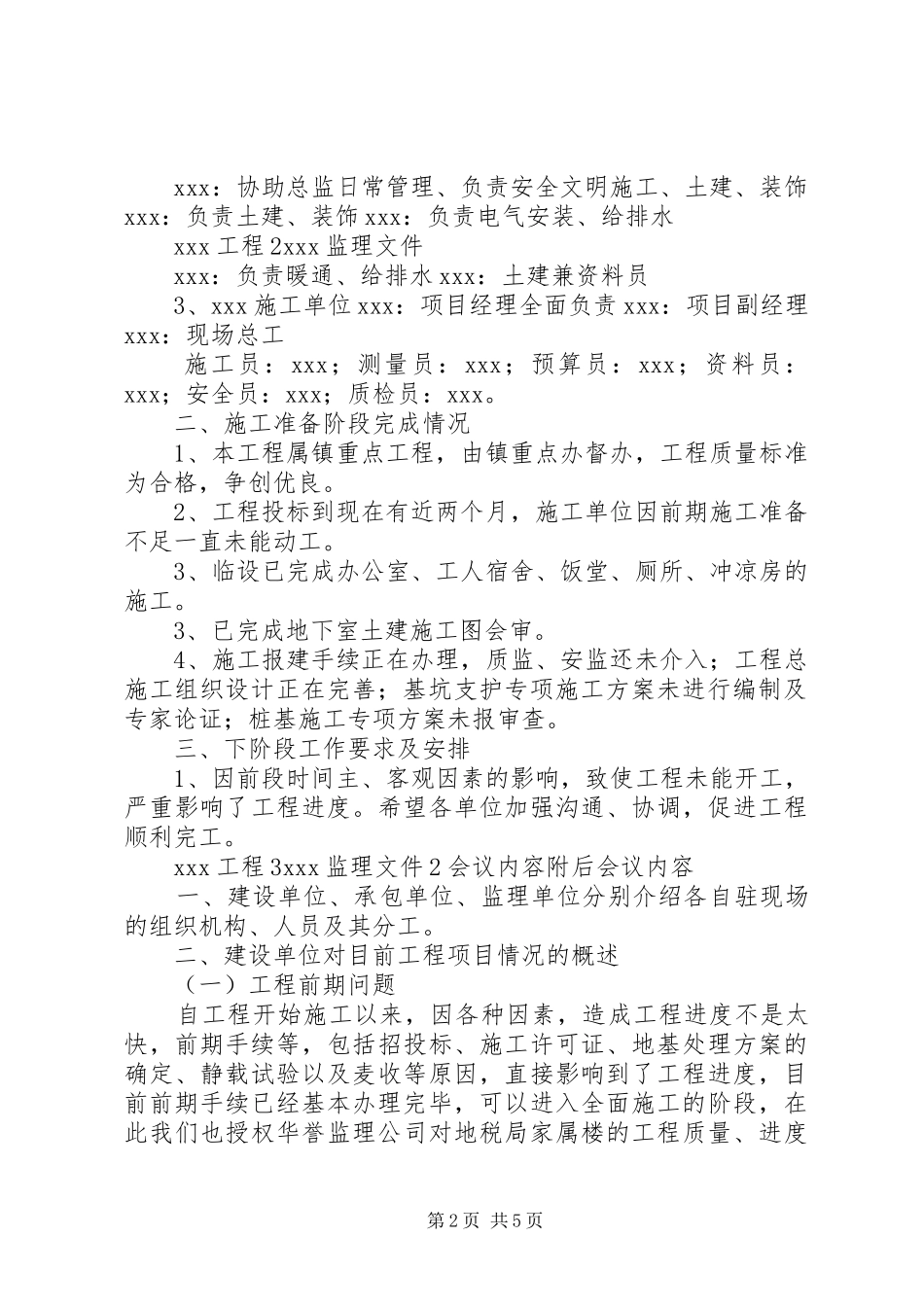

二、施工准备阶段完成情况1、
