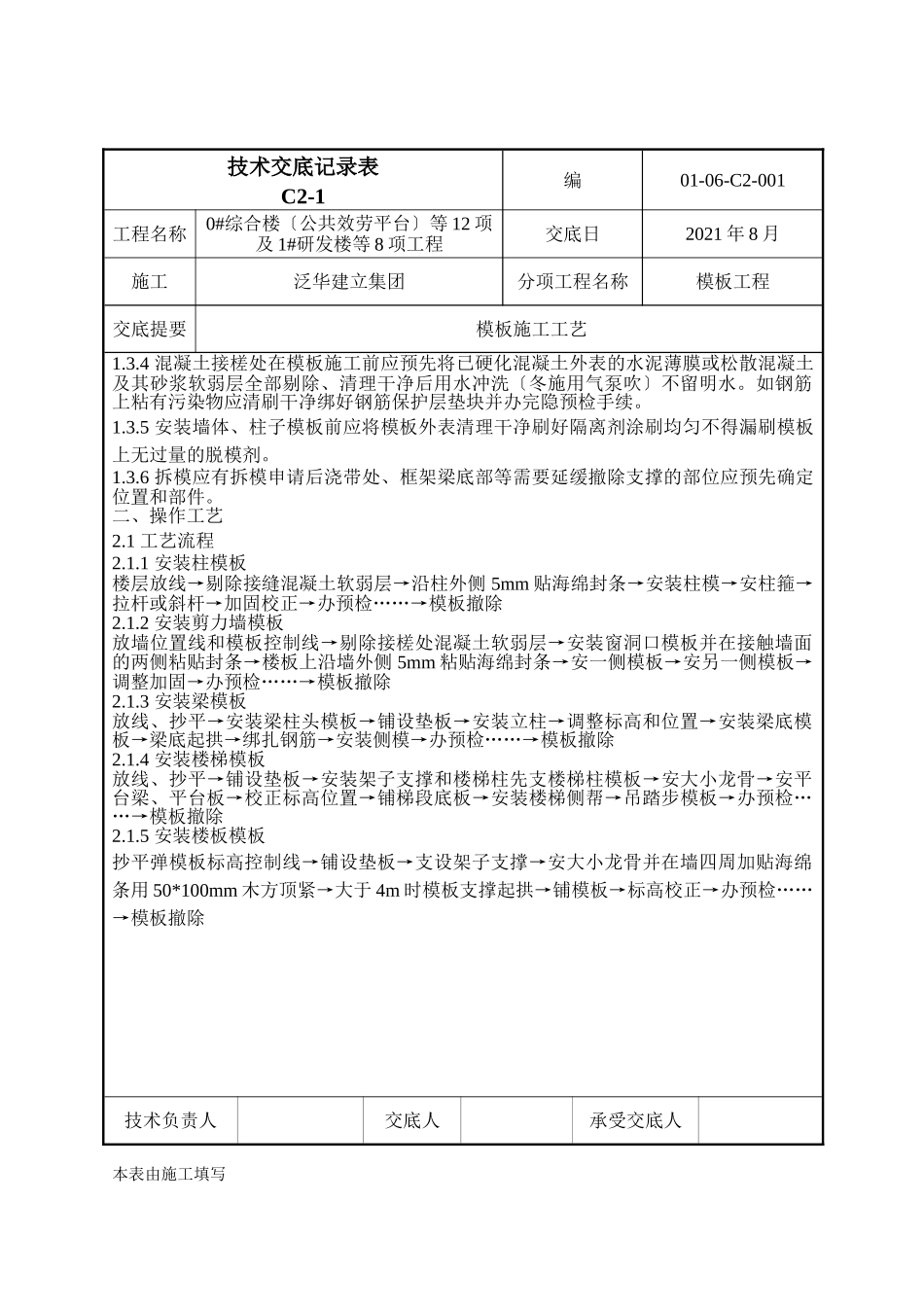

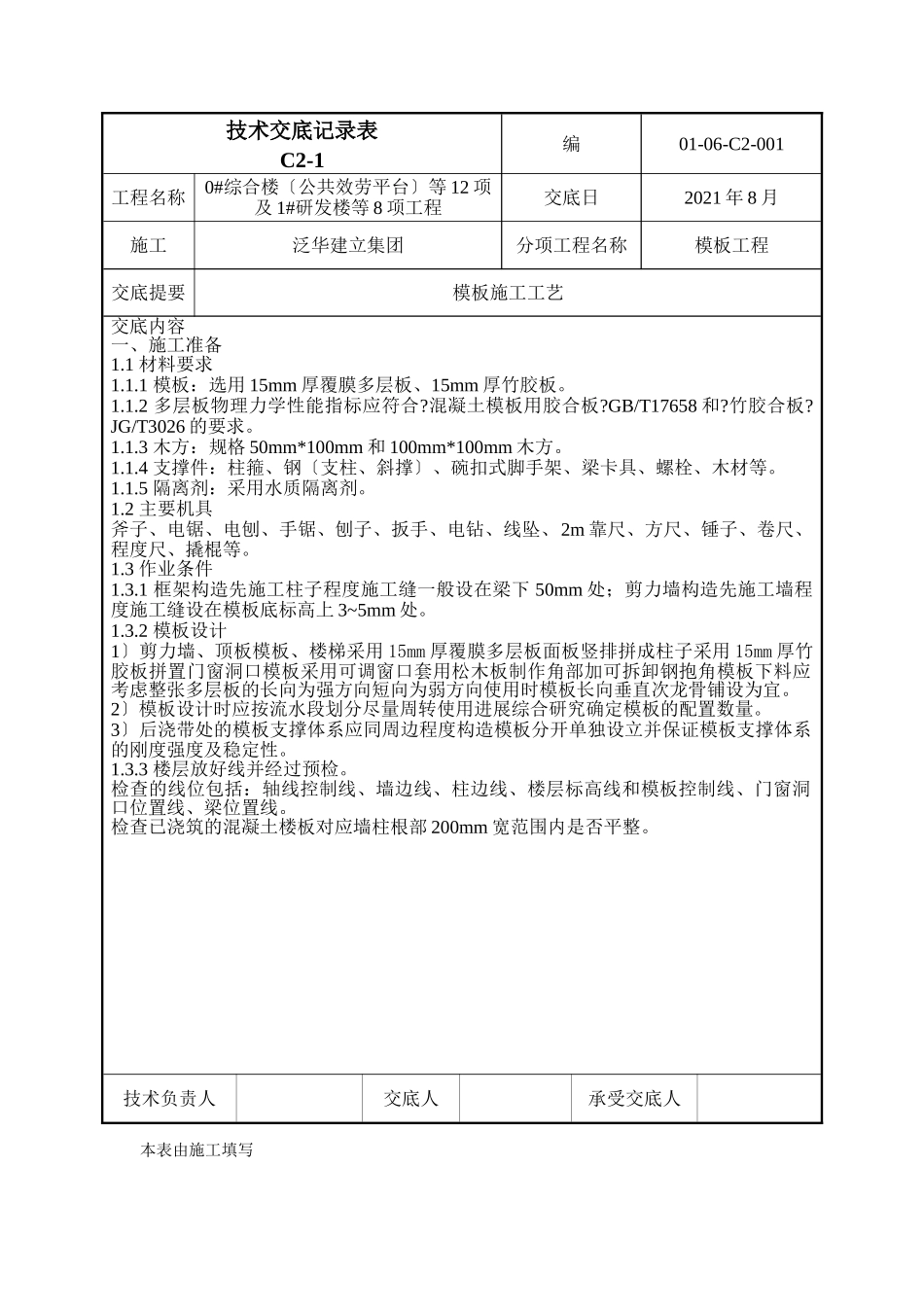

本表由施工填写技术交底记录表C2-1编01-06-C2-001工程名称0#综合楼〔公共效劳平台〕等12项及1#研发楼等8项工程交底日2021年8月施工泛华建立集团分项工程名称模板工程交底提要模板施工工艺交底内容一、施工准备1.1材料要求1.1.1模板:选用15mm厚覆膜多层板、15mm厚竹胶板。1.1.2多层板物理力学性能指标应符合?混凝土模板用胶合板?GB/T17658和?竹胶合板?JG/T3026的要求。1.1.3木方:规格50mm*100mm和100mm*100mm木方。1.1.4支撑件:柱箍、钢〔支柱、斜撑〕、碗扣式脚手架、梁卡具、螺栓、木材等。1.1.5隔离剂:采用水质隔离剂。1.2主要机具斧子、电锯、电刨、手锯、刨子、扳手、电钻、线坠、2m靠尺、方尺、锤子、卷尺、程度尺、撬棍等。1.3作业条件1.3.1框架构造先施工柱子程度施工缝一般设在梁下50mm处;剪力墙构造先施工墙程度施工缝设在模板底标高上3~5mm处。1.3.2模板设计1〕剪力墙、顶板模板、楼梯采用15mm厚覆膜多层板面板竖排拼成柱子采用15mm厚竹胶板拼置门窗洞口模板采用可调窗口套用松木板制作角部加可拆卸钢抱角模板下料应考虑整张多层板的长向为强方向短向为弱方向使用时模板长向垂直次龙骨铺设为宜。2〕模板设计时应按流水段划分尽量周转使用进展综合研究确定模板的配置数量。3〕后浇带处的模板支撑体系应同周边程度构造模板分开单独设立并保证模板支撑体系的刚度强度及稳定性。1.3.3楼层放好线并经过预检。检查的线位包括:轴线控制线、墙边线、柱边线、楼层标高线和模板控制线、门窗洞口位置线、梁位置线。检查已浇筑的混凝土楼板对应墙柱根部200mm宽范围内是否平整。技术负责人交底人承受交底人本表由施工填写技术交底记录表C2-1编01-06-C2-001工程名称0#综合楼〔公共效劳平台〕等12项及1#研发楼等8项工程交底日2021年8月施工泛华建立集团分项工程名称模板工程交底提要模板施工工艺1.3.4混凝土接槎处在模板施工前应预先将已硬化混凝土外表的水泥薄膜或松散混凝土及其砂浆软弱层全部剔除、清理干净后用水冲洗〔冬施用气泵吹〕不留明水。如钢筋上粘有污染物应清刷干净绑好钢筋保护层垫块并办完隐预检手续。1.3.5安装墙体、柱子模板前应将模板外表清理干净刷好隔离剂涂刷均匀不得漏刷模板上无过量的脱模剂。1.3.6拆模应有拆模申请后浇带处、框架梁底部等需要延缓撤除支撑的部位应预先确定位置和部件。二、操作工艺2.1工艺流程2.1.1安装柱模板楼层放线→剔除接缝混凝土软弱层→沿柱外侧5mm贴海绵封条→安装柱模→安柱箍→拉杆或斜杆→加固校正→办预检……→模板撤除2.1.2安装剪力墙模板放墙位置线和模板控制线→剔除接槎处混凝土软弱层→安装窗洞口模板并在接触墙面的两侧粘贴封条→楼板上沿墙外侧5mm粘贴海绵封条→安一侧模板→安另一侧模板→调整加固→办预检……→模板撤除2.1.3安装梁模板放线、抄平→安装梁柱头模板→铺设垫板→安装立柱→调整标高和位置→安装梁底模板→梁底起拱→绑扎钢筋→安装侧模→办预检……→模板撤除2.1.4安装楼梯模板放线、抄平→铺设垫板→安装架子支撑和楼梯柱先支楼梯柱模板→安大小龙骨→安平台梁、平台板→校正标高位置→铺梯段底板→安装楼梯侧帮→吊踏步模板→办预检……→模板撤除2.1.5安装楼板模板抄平弹模板标高控制线→铺设垫板→支设架子支撑→安大小龙骨并在墙四周加贴海绵条用50*100mm木方顶紧→大于4m时模板支撑起拱→铺模板→标高校正→办预检……→模板撤除技术负责人交底人承受交底人技术交底记录表C2-1编01-06-C2-001工程名称0#综合楼〔公共效劳平台〕等12项及1#研发楼等8项工程交底日2021年8月施工泛华建立集团分项工程名称模板工程交底提要模板施工工艺2.2根底部分模板安装2.2.1根底垫层厚度为100mm故采用100×100mm木方作为模板模板的固定采用直径为Φ12的钢筋钢筋钉入地基不小于300mm间距为600mm在模板里外间隔布置。根底及条形根底外侧模采用覆膜多层板筏板根底外侧及剪力墙采用覆膜多层板支设。止水钢板安放要居中止水钢板采用钢筋焊接固定尽量防止和主筋连接焊制。2.2.2集水坑模板1〕集水坑模板采用多层板50×100mm木方做竖楞100×100mm木方做横楞设侧模侧模设对撑及对角线支撑这样能保证集水坑位置不变形。为...
