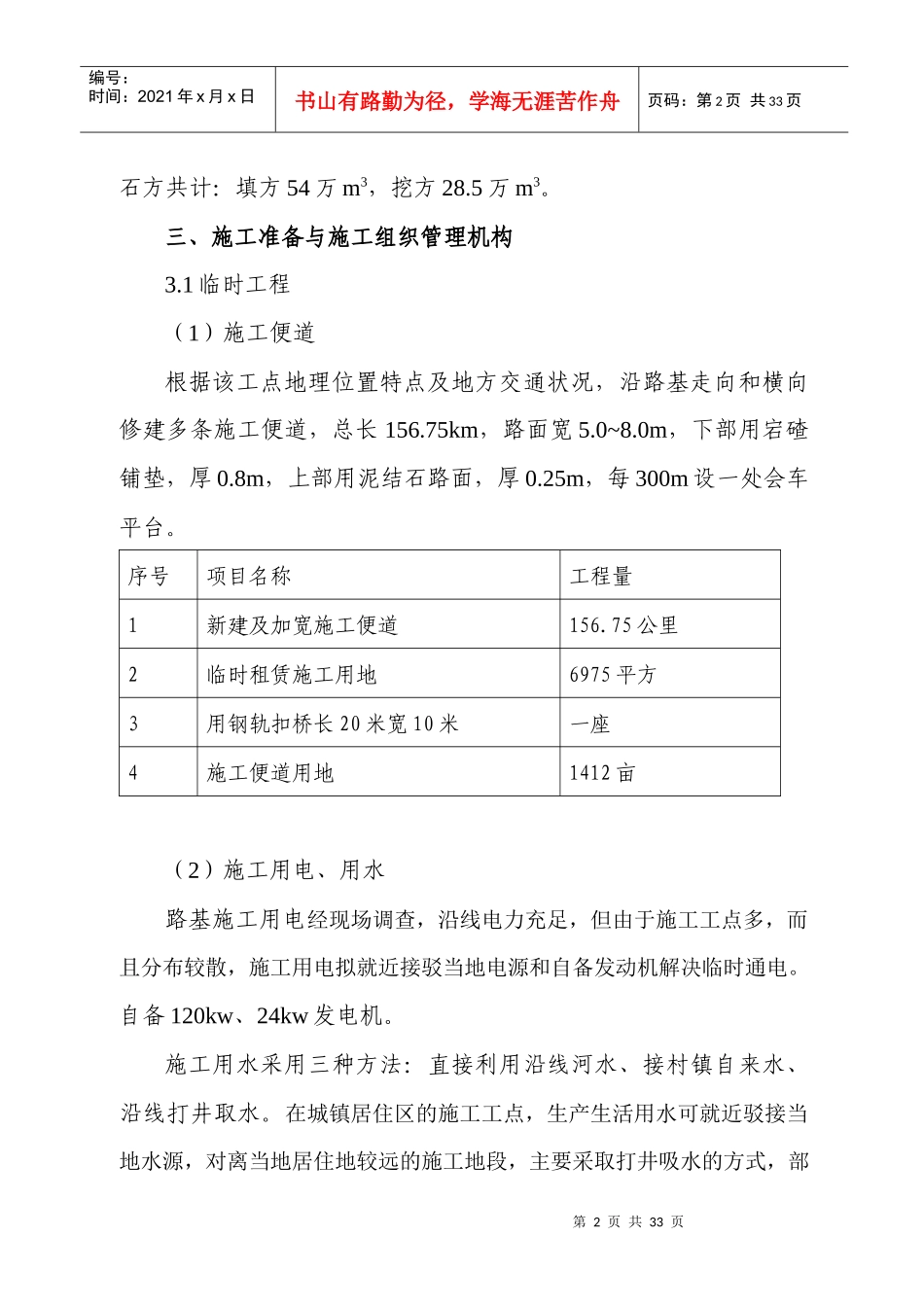

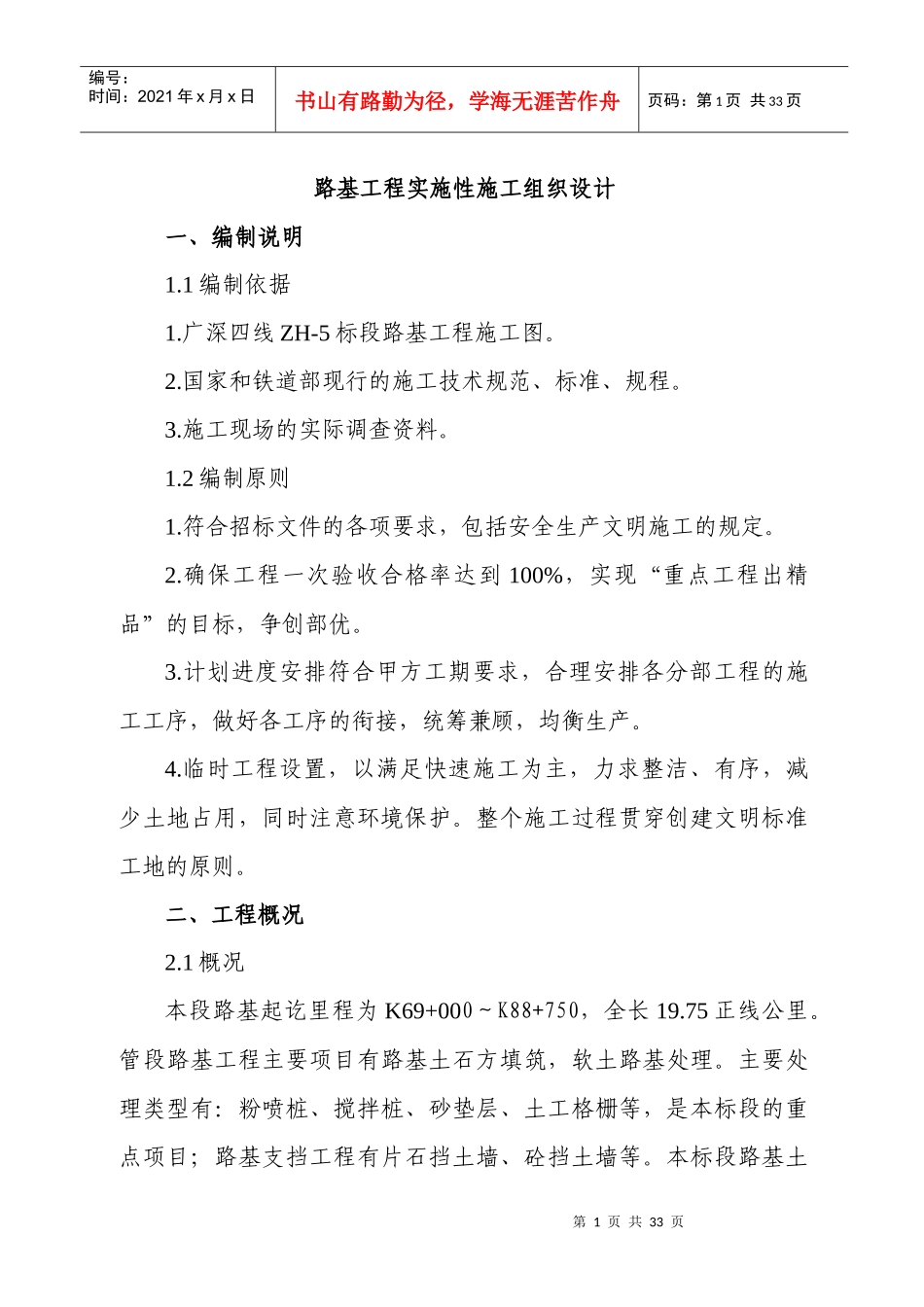

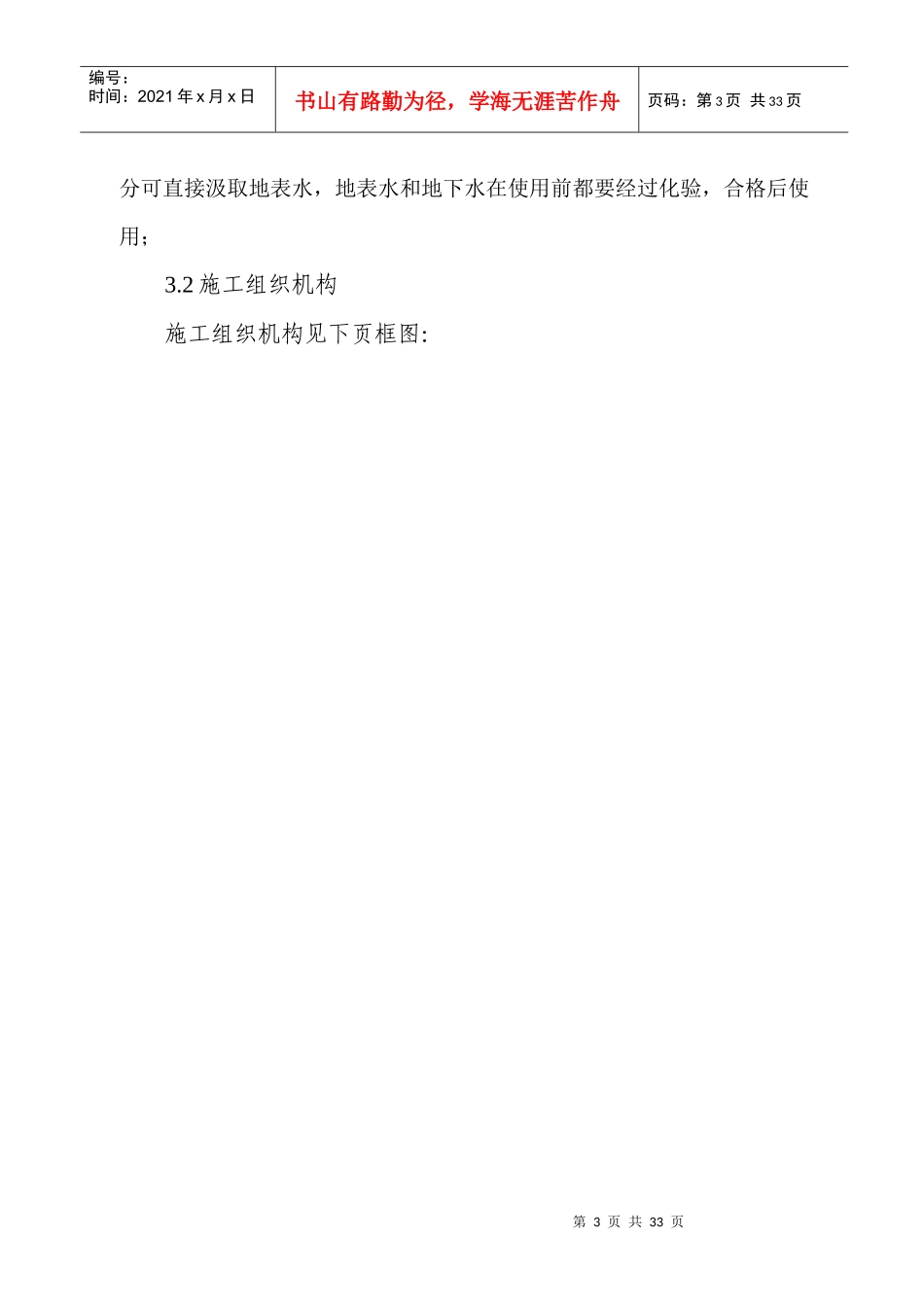

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页路基工程实施性施工组织设计一、编制说明1.1编制依据1.广深四线ZH-5标段路基工程施工图。2.国家和铁道部现行的施工技术规范、标准、规程。3.施工现场的实际调查资料。1.2编制原则1.符合招标文件的各项要求,包括安全生产文明施工的规定。2.确保工程一次验收合格率达到100%,实现“重点工程出精品”的目标,争创部优。3.计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产。4.临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注意环境保护。整个施工过程贯穿创建文明标准工地的原则。二、工程概况2.1概况本段路基起讫里程为K69+000~K88+750,全长19.75正线公里。管段路基工程主要项目有路基土石方填筑,软土路基处理。主要处理类型有:粉喷桩、搅拌桩、砂垫层、土工格栅等,是本标段的重点项目;路基支挡工程有片石挡土墙、砼挡土墙等。本标段路基土第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页石方共计:填方54万m3,挖方28.5万m3。三、施工准备与施工组织管理机构3.1临时工程(1)施工便道根据该工点地理位置特点及地方交通状况,沿路基走向和横向修建多条施工便道,总长156.75km,路面宽5.0~8.0m,下部用宕碴铺垫,厚0.8m,上部用泥结石路面,厚0.25m,每300m设一处会车平台。序号项目名称工程量1新建及加宽施工便道156.75公里2临时租赁施工用地6975平方3用钢轨扣桥长20米宽10米一座4施工便道用地1412亩(2)施工用电、用水路基施工用电经现场调查,沿线电力充足,但由于施工工点多,而且分布较散,施工用电拟就近接驳当地电源和自备发动机解决临时通电。自备120kw、24kw发电机。施工用水采用三种方法:直接利用沿线河水、接村镇自来水、沿线打井取水。在城镇居住区的施工工点,生产生活用水可就近驳接当地水源,对离当地居住地较远的施工地段,主要采取打井吸水的方式,部第3页共33页第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共33页分可直接汲取地表水,地表水和地下水在使用前都要经过化验,合格后使用;3.2施工组织机构施工组织机构见下页框图:第4页共33页第3页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共33页施工管理组织机构项目经理:贺德林项目副经理:游关军常务项目副经理:蒋道生项目总工:贾自力施工部负责人李新平技术部负责人周三军物机部负责人罗宝秋财务部负责人罗俊娥办公室负责人颜昌梅质检部负责人龙腊生一作业区谌小生二作业区谢培寿命三作业区吴浩四作业区黄建家安全部负责人田光前资料室负责人赵文训项目副总工:雷柏平拆迁室王文生试验室冯伟军测量队雷时阳第5页共33页第4页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共33页四、主要工程数量路基主要工程数量表序号工程名称单位数量1土方立方米5400002石方立方米152666.73改良土立方米2254654级配碎石立方米585405渗水土立方米146536浆砌石立方米403367混凝土立方米270.68隔离防护网米197509干砌石m32718910植草m21190211喷混凝土m2351812抛填片石m36596213压浆m548714粉喷桩m15650715搅拌桩m22802114土工织物m213072515土工隔栅m24579716拆除干片m32221017拆除圬工m3327818挡土墙立方米18607第6页共33页第5页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共33页序号工程名称单位数量19片石混凝土立方米271五、主要机具、测量、设备1.主要施工机械设备配置主要施工机械配备表序号机械设备名称规格型号生产厂家单位数量进场时间备注一土石方机械1挖掘机EX-300日立台82005.11.202挖掘机PC-200小松台82005.11.203推土机T-120宣化台82005.11.204推土机T-220宣化台82005.11.205装载机ZL-40柳工台402005.11.206装载机ZL-50柳工台402005.11.207振动压路机YZ-12徐工台82005.11.208振动压路机YZ-16徐工台82005.11.209平地机PY-185天津台82005.11.2010边坡振...
