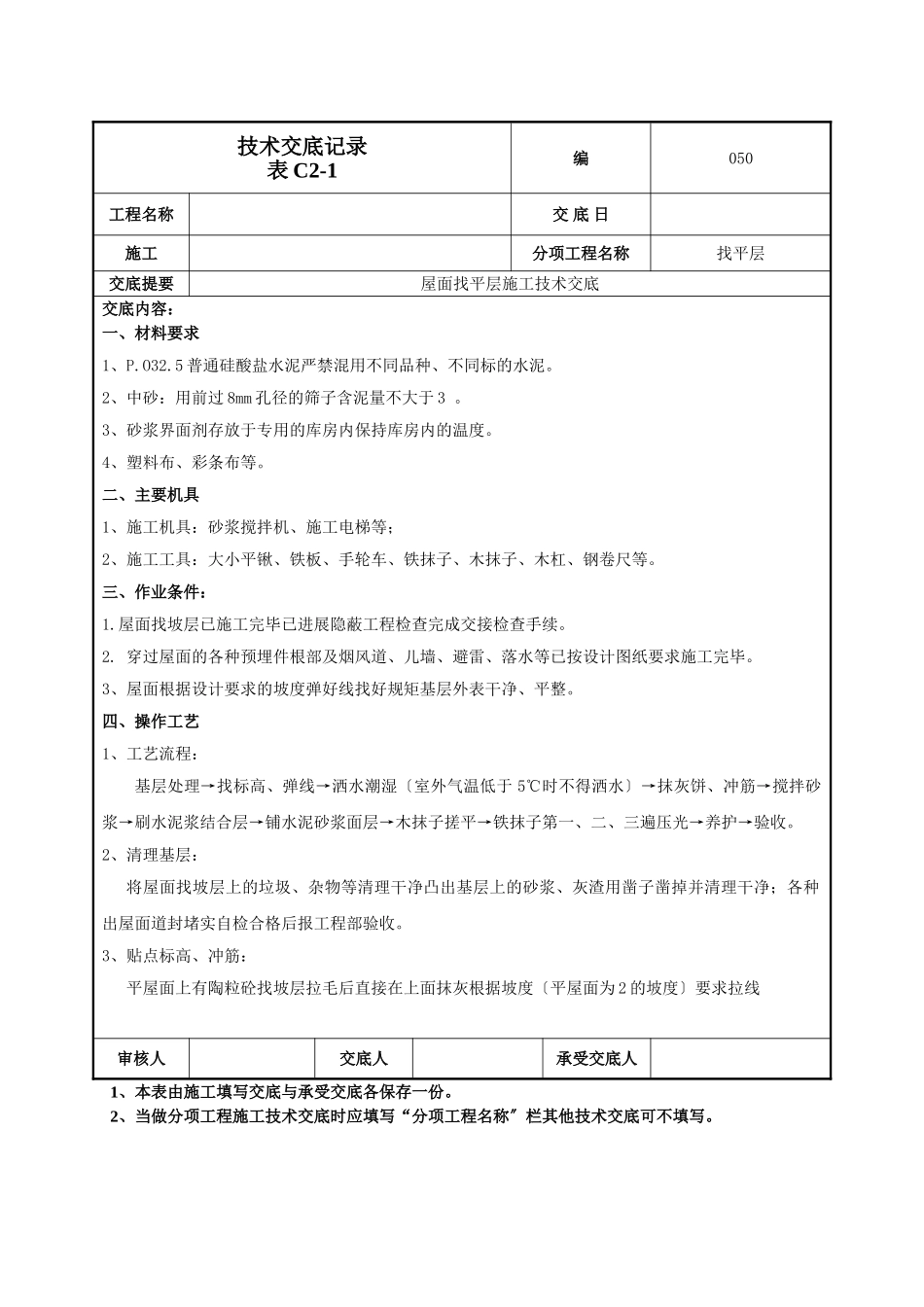

技术交底记录表C2-1编050工程名称交底日施工分项工程名称找平层交底提要屋面找平层施工技术交底交底内容:一、材料要求1、P
5普通硅酸盐水泥严禁混用不同品种、不同标的水泥
2、中砂:用前过8mm孔径的筛子含泥量不大于3
3、砂浆界面剂存放于专用的库房内保持库房内的温度
4、塑料布、彩条布等
二、主要机具1、施工机具:砂浆搅拌机、施工电梯等;2、施工工具:大小平锹、铁板、手轮车、铁抹子、木抹子、木杠、钢卷尺等
三、作业条件:1
屋面找坡层已施工完毕已进展隐蔽工程检查完成交接检查手续
穿过屋面的各种预埋件根部及烟风道、儿墙、避雷、落水等已按设计图纸要求施工完毕
3、屋面根据设计要求的坡度弹好线找好规矩基层外表干净、平整
四、操作工艺1、工艺流程:基层处理→找标高、弹线→洒水潮湿〔室外气温低于5℃时不得洒水〕→抹灰饼、冲筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子第一、二、三遍压光→养护→验收
2、清理基层:将屋面找坡层上的垃圾、杂物等清理干净凸出基层上的砂浆、灰渣用凿子凿掉并清理干净;各种出屋面道封堵实自检合格后报工程部验收
3、贴点标高、冲筋:平屋面上有陶粒砼找坡层拉毛后直接在上面抹灰根据坡度〔平屋面为2的坡度〕要求拉线审核人交底人承受交底人1、本表由施工填写交底与承受交底各保存一份
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写
技术交底记录表C2-1编050工程名称交底日施工分项工程名称找平层交底提要屋面找平层施工技术交底交底内容:找坡按l~1
5m贴点标高〔贴灰饼〕铺抹找平砂浆时先按流水方向以间距l~1
5m冲筋并设置找平层分格缝宽度为20mm并且将缝与保温层连通分格缝间距为6m,分格缝内用防水建筑封膏嵌填均匀饱满实

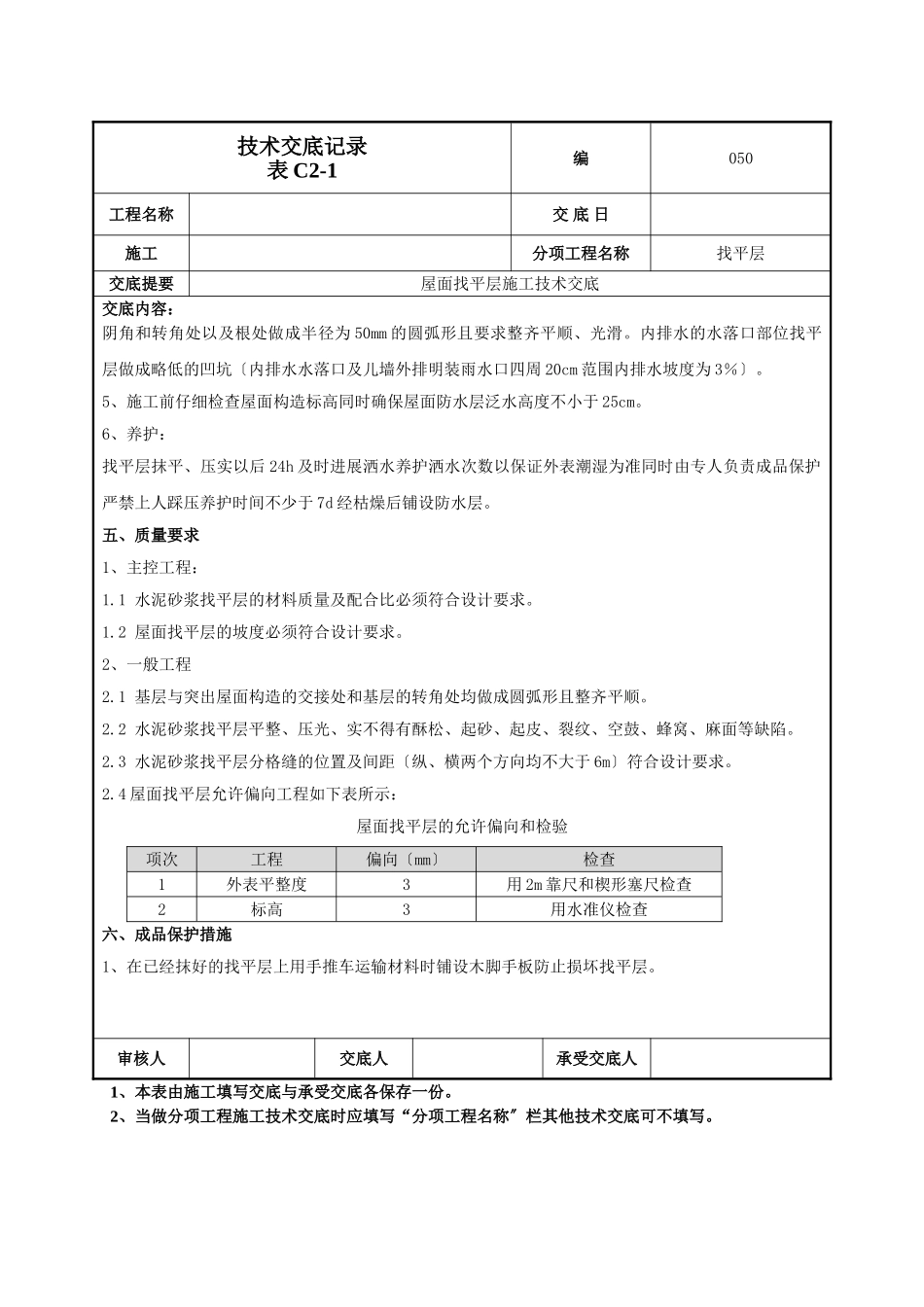

4、水泥砂浆找平层施工〔压光〕:4
1平屋面:4
1可以在水泥粉煤灰页岩陶粒找坡层上直接
