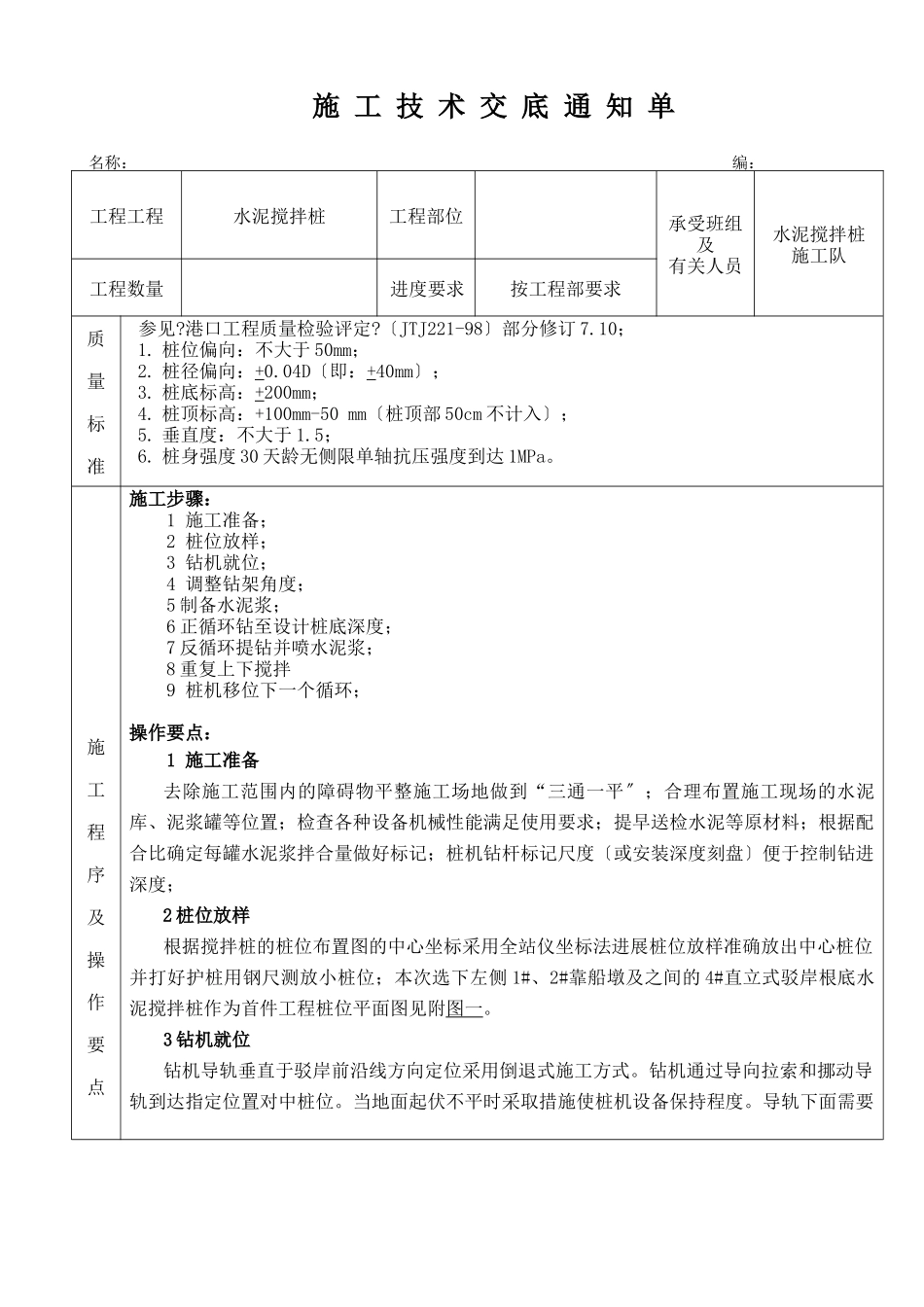

施工技术交底通知单名称:编:工程工程水泥搅拌桩工程部位承受班组及有关人员水泥搅拌桩施工队工程数量进度要求按工程部要求质量标准参见
港口工程质量检验评定
〔JTJ221-98〕部分修订7
桩位偏向:不大于50mm;2
桩径偏向:+0
04D〔即:+40mm〕;3
桩底标高:+200mm;4
桩顶标高:+100mm-50mm〔桩顶部50cm不计入〕;5

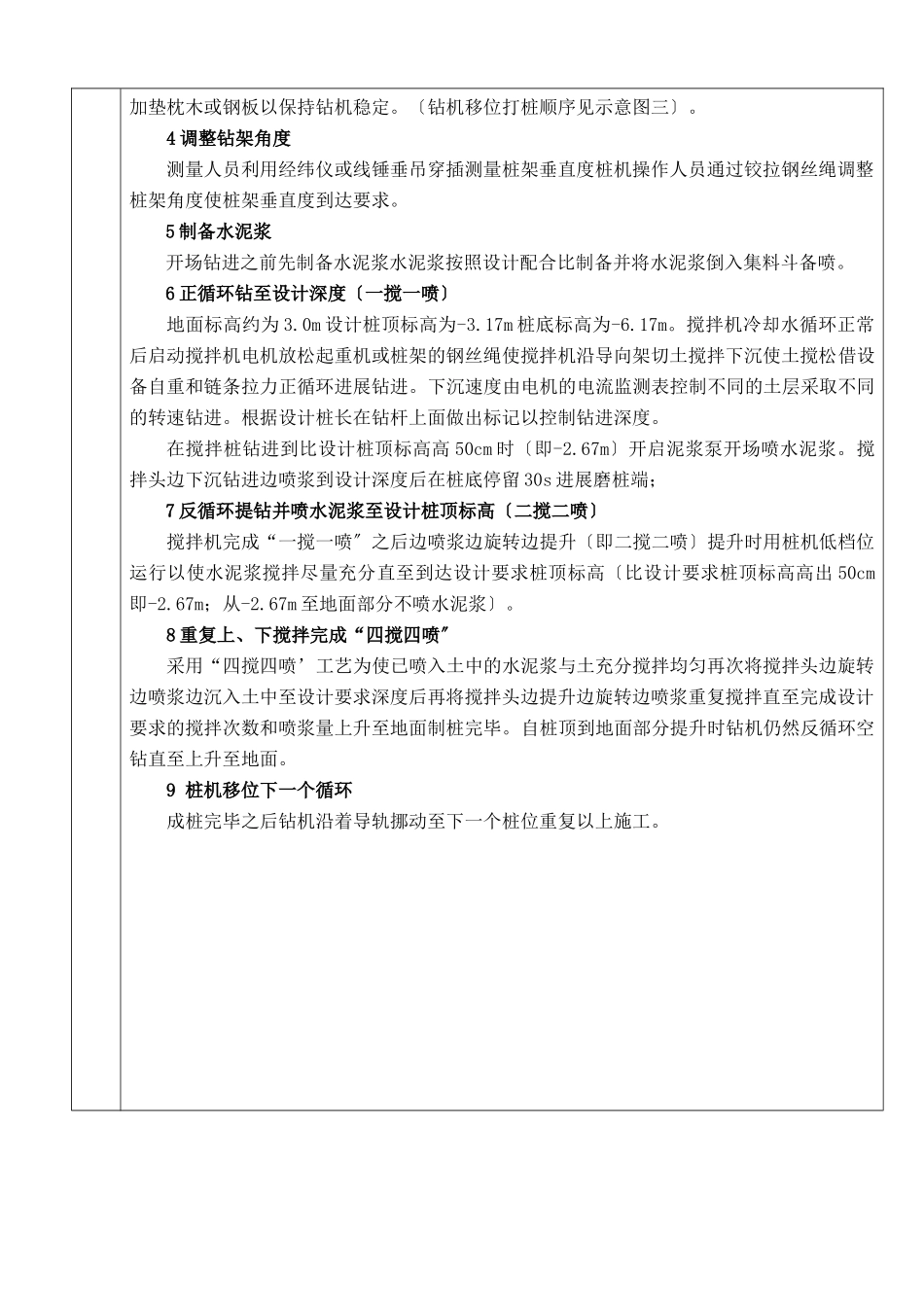

垂直度:不大于1
桩身强度30天龄无侧限单轴抗压强度到达1MPa
施工程序及操作要点施工步骤:1施工准备;2桩位放样;3钻机就位;4调整钻架角度;5制备水泥浆;6正循环钻至设计桩底深度;7反循环提钻并喷水泥浆;8重复上下搅拌9桩机移位下一个循环;操作要点:1施工准备去除施工范围内的障碍物平整施工场地做到“三通一平〞;合理布置施工现场的水泥库、泥浆罐等位置;检查各种设备机械性能满足使用要求;提早送检水泥等原材料;根据配合比确定每罐水泥浆拌合量做好标记;桩机钻杆标记尺度〔或安装深度刻盘〕便于控制钻进深度;2桩位放样根据搅拌桩的桩位布置图的中心坐标采用全站仪坐标法进展桩位放样准确放出中心桩位并打好护桩用钢尺测放小桩位;本次选下左侧1#、2#靠船墩及之间的4#直立式驳岸根底水泥搅拌桩作为首件工程桩位平面图见附图一
3钻机就位钻机导轨垂直于驳岸前沿线方向定位采用倒退式施工方式
钻机通过导向拉索和挪动导轨到达指定位置对中桩位
当地面起伏不平时采取措施使桩机设备保持程度
导轨下面需要加垫枕木或钢板以保持钻机稳定
〔钻机移位打桩顺序见示意图三〕
4调整钻架角度测量人员利用经纬仪或线锤垂吊穿插测量桩架垂直度桩机操作人员通过铰拉钢丝绳调整桩架角度使桩架垂直度到达要求
5制备水泥浆开场钻进之前先制备水泥浆水泥浆按照设计配合比制备并将水泥浆倒入集料斗备喷

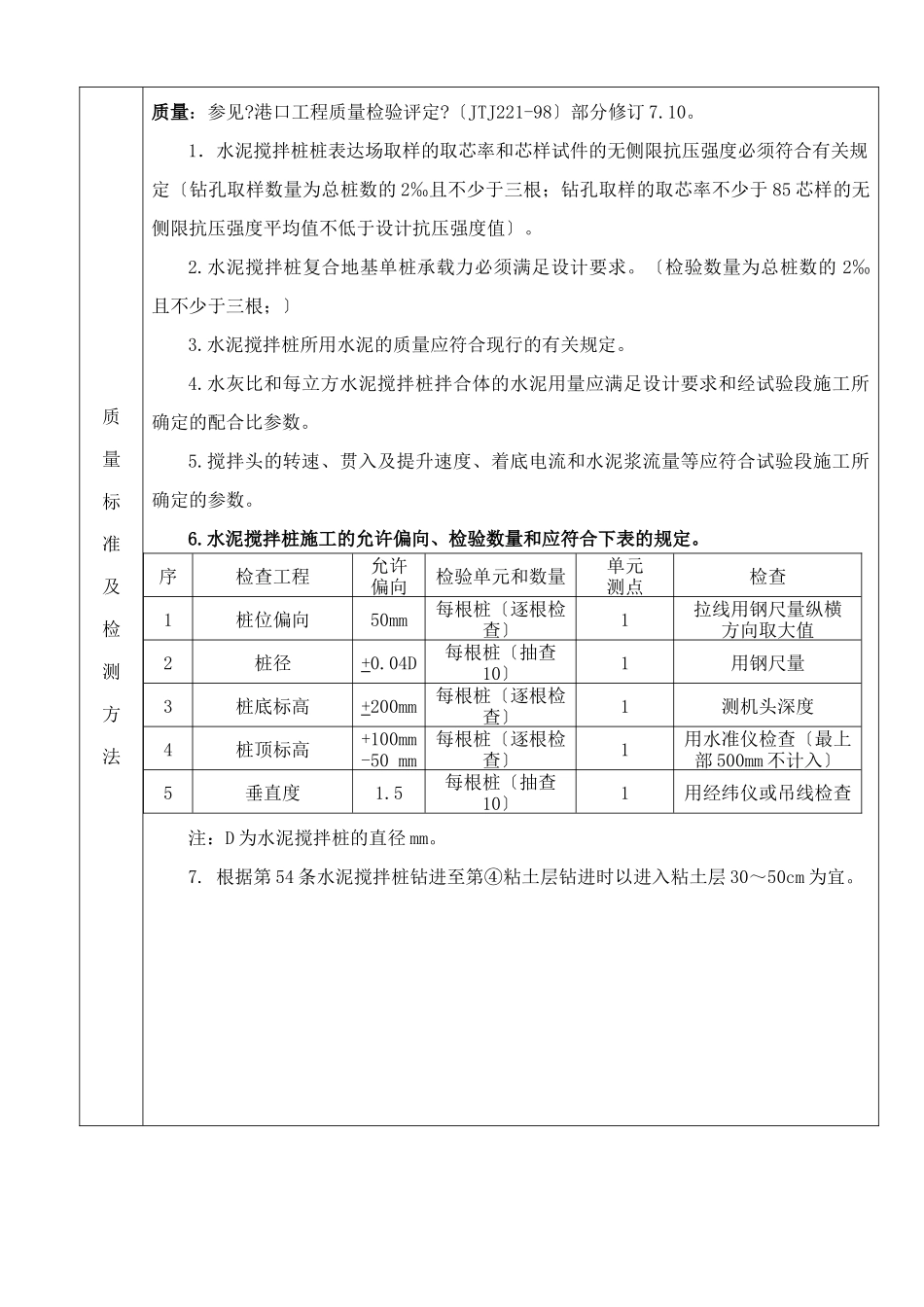

6正循环钻至设计深度〔一搅一喷〕地面标高约为3
0m设计桩顶标高为-3
