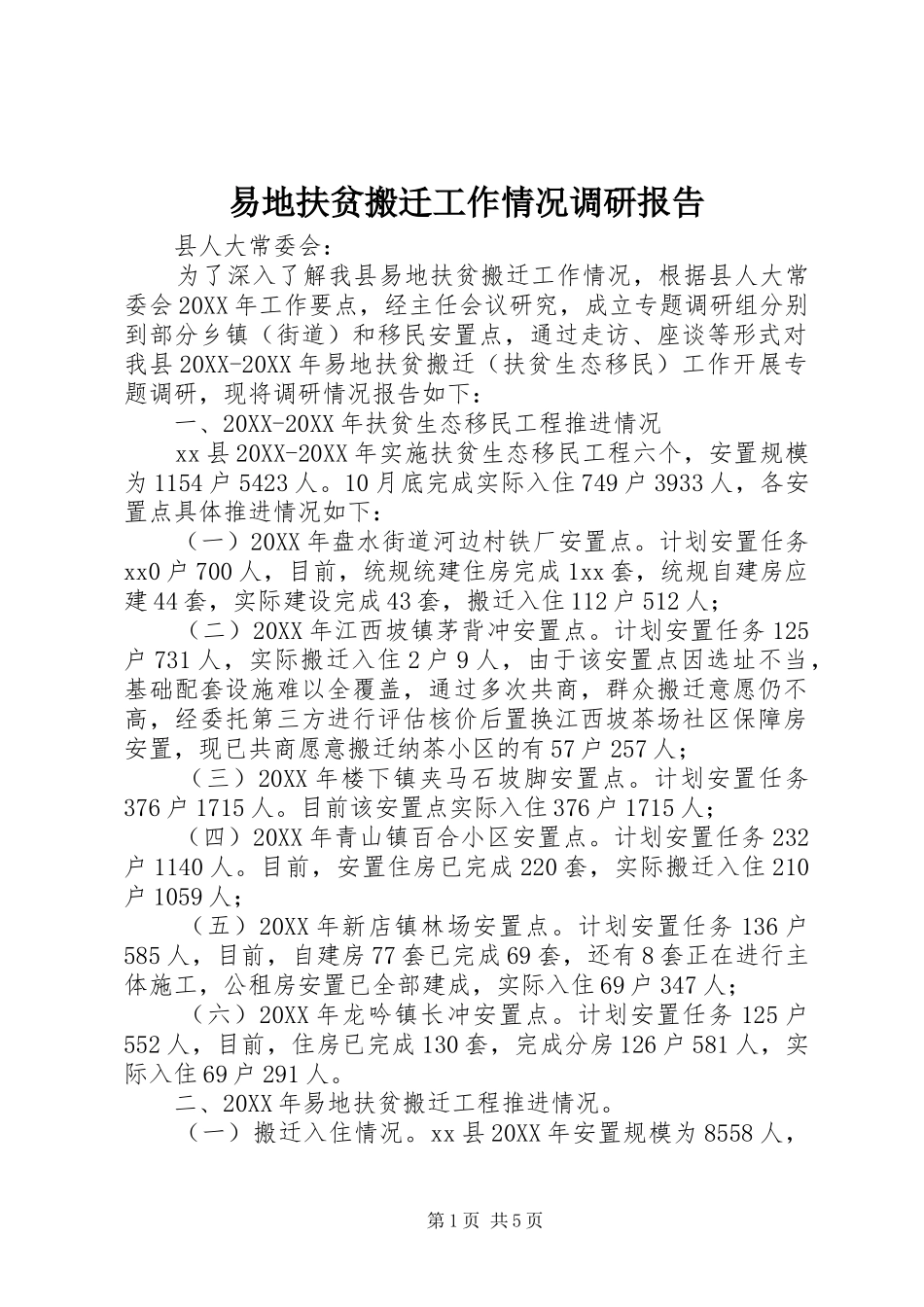

易地扶贫搬迁工作情况调研报告县人大常委会:为了深入了解我县易地扶贫搬迁工作情况,根据县人大常委会20XX年工作要点,经主任会议研究,成立专题调研组分别到部分乡镇(街道)和移民安置点,通过走访、座谈等形式对我县20XX-20XX年易地扶贫搬迁(扶贫生态移民)工作开展专题调研,现将调研情况报告如下:一、20XX-20XX年扶贫生态移民工程推进情况xx县20XX-20XX年实施扶贫生态移民工程六个,安置规模为1154户5423人
10月底完成实际入住749户3933人,各安置点具体推进情况如下:(一)20XX年盘水街道河边村铁厂安置点
计划安置任务xx0户700人,目前,统规统建住房完成1xx套,统规自建房应建44套,实际建设完成43套,搬迁入住112户512人;(二)20XX年江西坡镇茅背冲安置点
计划安置任务125户731人,实际搬迁入住2户9人,由于该安置点因选址不当,基础配套设施难以全覆盖,通过多次共商,群众搬迁意愿仍不高,经委托第三方进行评估核价后置换江西坡茶场社区保障房安置,现已共商愿意搬迁纳茶小区的有57户257人;(三)20XX年楼下镇夹马石坡脚安置点
计划安置任务376户1715人
目前该安置点实际入住376户1715人;(四)20XX年青山镇百合小区安置点
计划安置任务232户1140人
目前,安置住房已完成220套,实际搬迁入住210户1059人;(五)20XX年新店镇林场安置点
计划安置任务136户585人,目前,自建房77套已完成69套,还有8套正在进行主体施工,公租房安置已全部建成,实际入住69户347人;(六)20XX年龙吟镇长冲安置点
计划安置任务125户552人,目前,住房已完成130套,完成分房126户581人,实际入住69户291人
二、20XX年易地扶贫搬迁工程推进情况
(一)搬迁入住情况

xx县20XX年安置规模为8558人,第1页共5页
