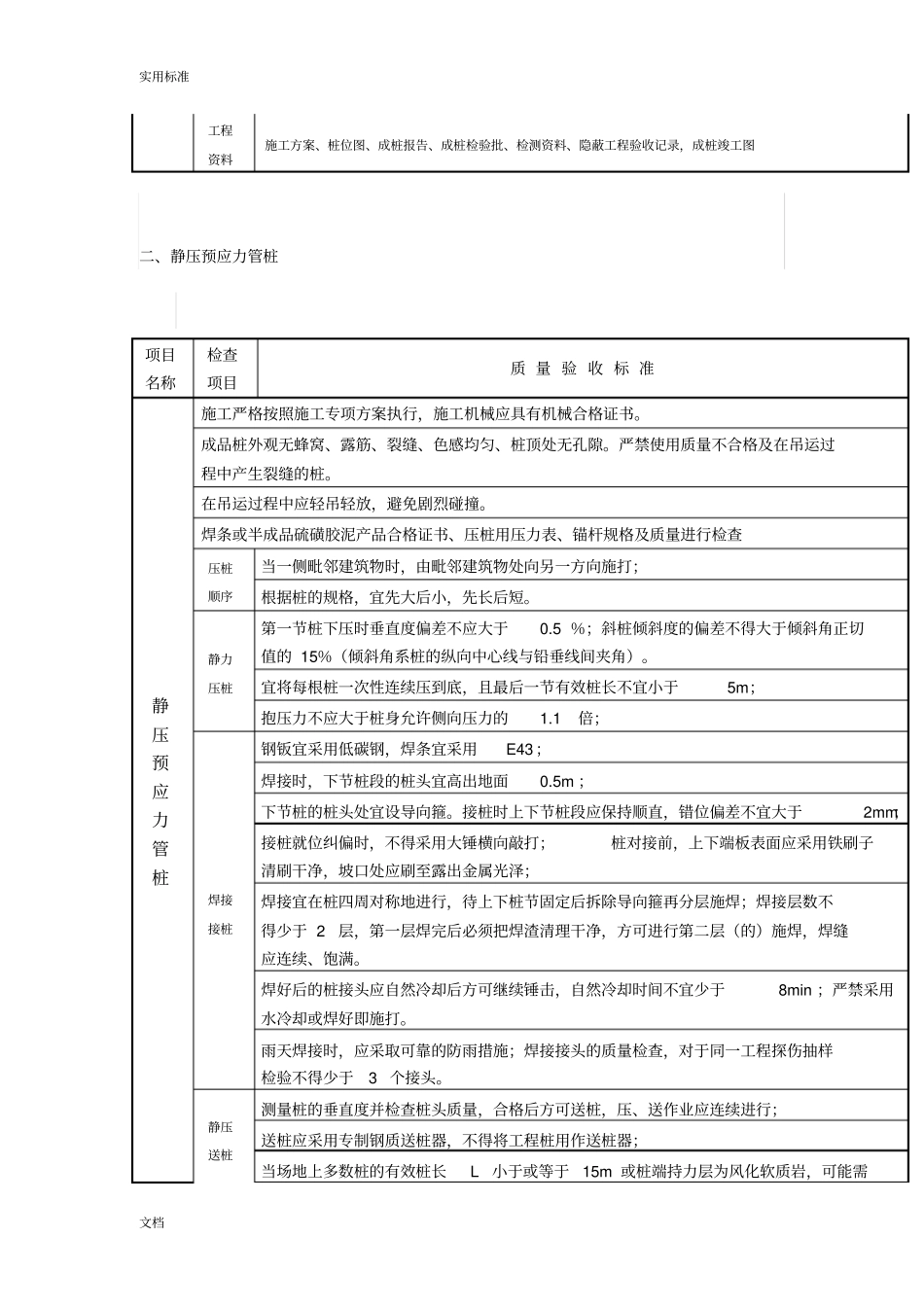

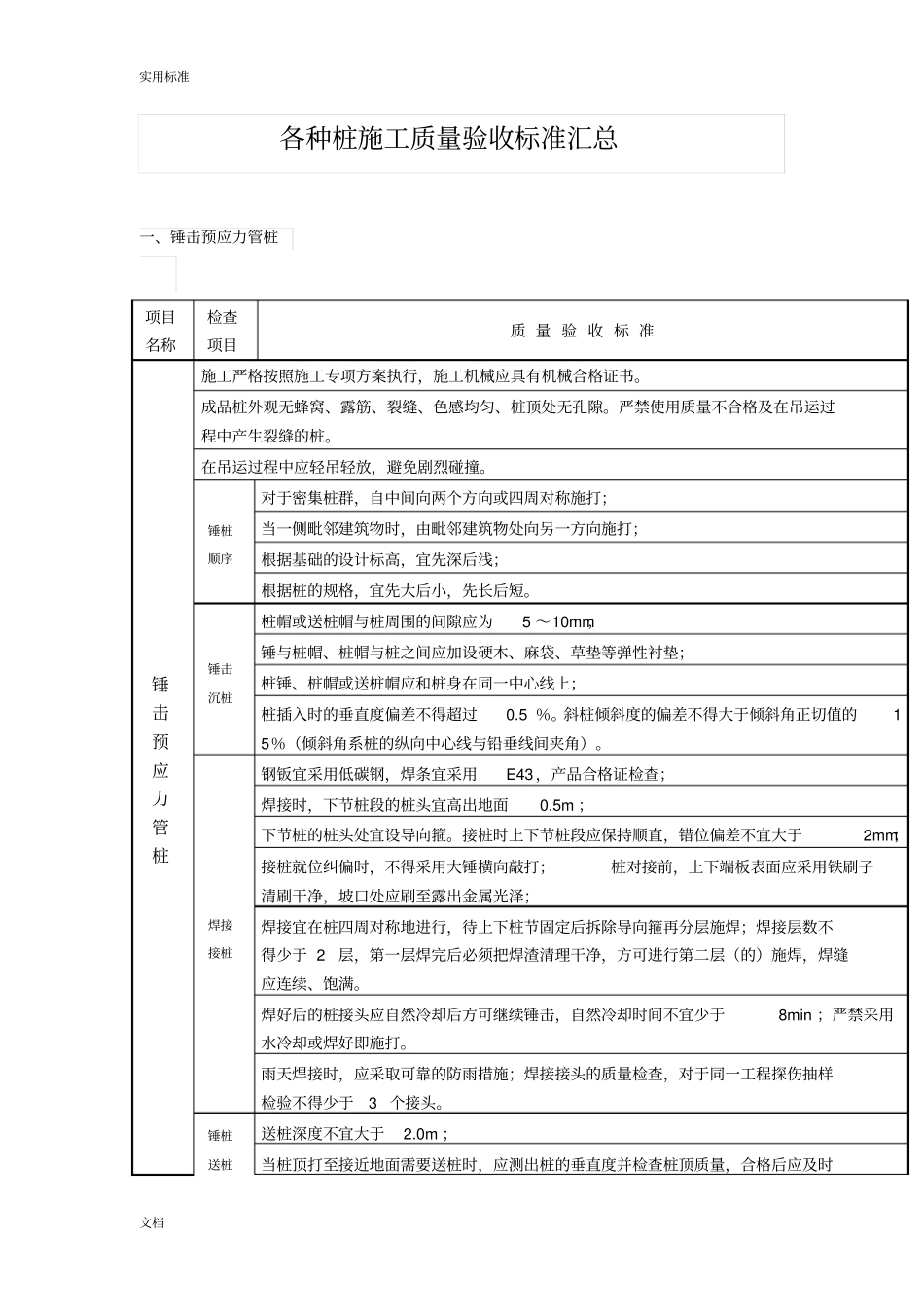

实用标准文档各种桩施工质量验收标准汇总一、锤击预应力管桩项目名称检查项目质量验收标准锤击预应力管桩施工严格按照施工专项方案执行,施工机械应具有机械合格证书
成品桩外观无蜂窝、露筋、裂缝、色感均匀、桩顶处无孔隙
严禁使用质量不合格及在吊运过程中产生裂缝的桩
在吊运过程中应轻吊轻放,避免剧烈碰撞
锤桩顺序对于密集桩群,自中间向两个方向或四周对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短
锤击沉桩桩帽或送桩帽与桩周围的间隙应为5~10mm;锤与桩帽、桩帽与桩之间应加设硬木、麻袋、草垫等弹性衬垫;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩插入时的垂直度偏差不得超过0
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)
焊接接桩钢钣宜采用低碳钢,焊条宜采用E43,产品合格证检查;焊接时,下节桩段的桩头宜高出地面0
5m;下节桩的桩头处宜设导向箍
接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm;接桩就位纠偏时,不得采用大锤横向敲打;桩对接前,上下端板表面应采用铁刷子清刷干净,坡口处应刷至露出金属光泽;焊接宜在桩四周对称地进行,待上下桩节固定后拆除导向箍再分层施焊;焊接层数不得少于2层,第一层焊完后必须把焊渣清理干净,方可进行第二层(的)施焊,焊缝应连续、饱满
焊好后的桩接头应自然冷却后方可继续锤击,自然冷却时间不宜少于8min;严禁采用水冷却或焊好即施打
雨天焊接时,应采取可靠的防雨措施;焊接接头的质量检查,对于同一工程探伤抽样检验不得少于3个接头
锤桩送桩送桩深度不宜大于2

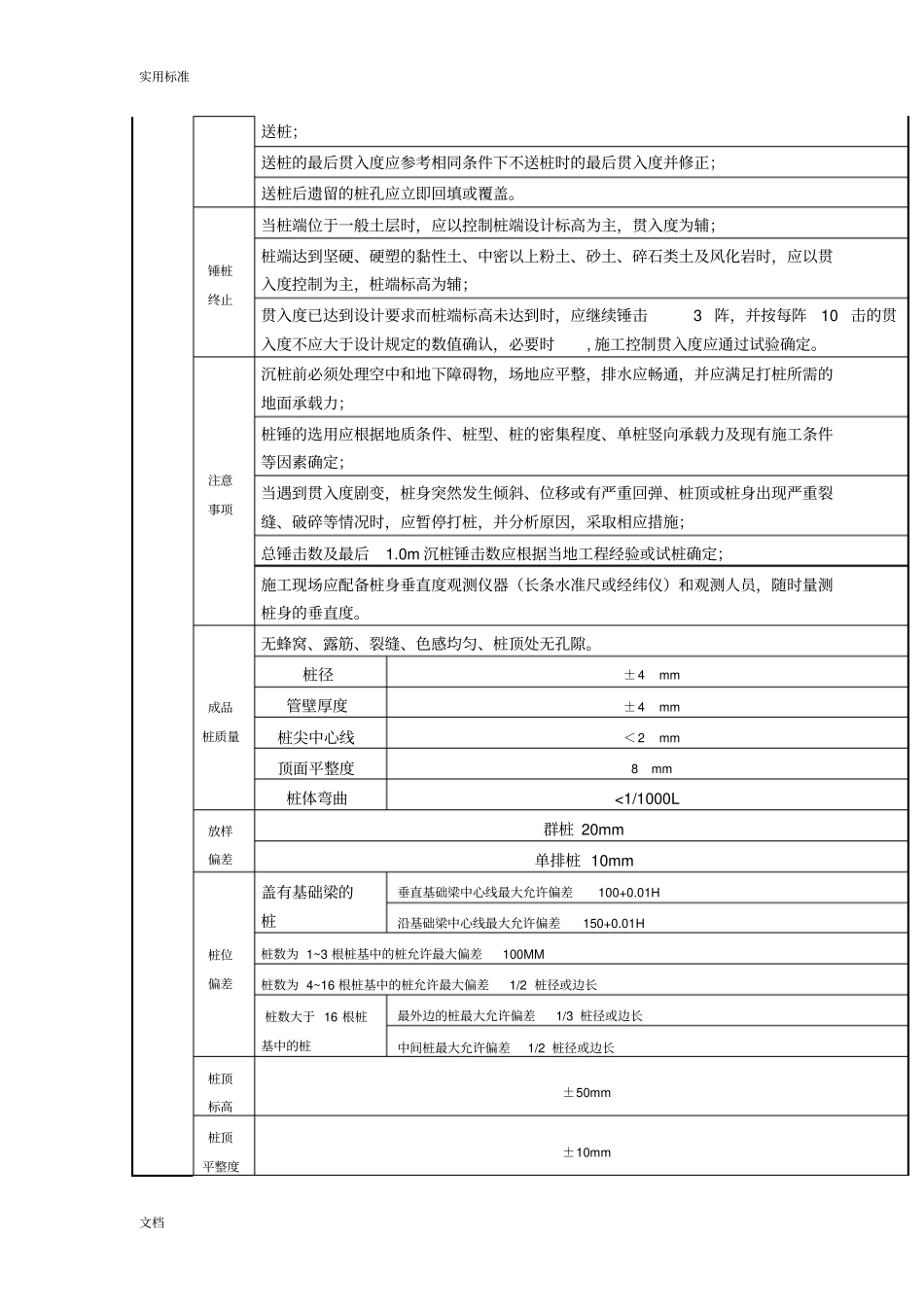

0m;当桩顶打至接近地面需要送桩时,应测出桩的垂直度并检查桩顶质量,合格后应及时实用标准文档送桩;送桩的最后贯入度应参考相同条件下不送桩时的最后贯入度并修正;送桩后遗留的桩孔应立即回填或覆
