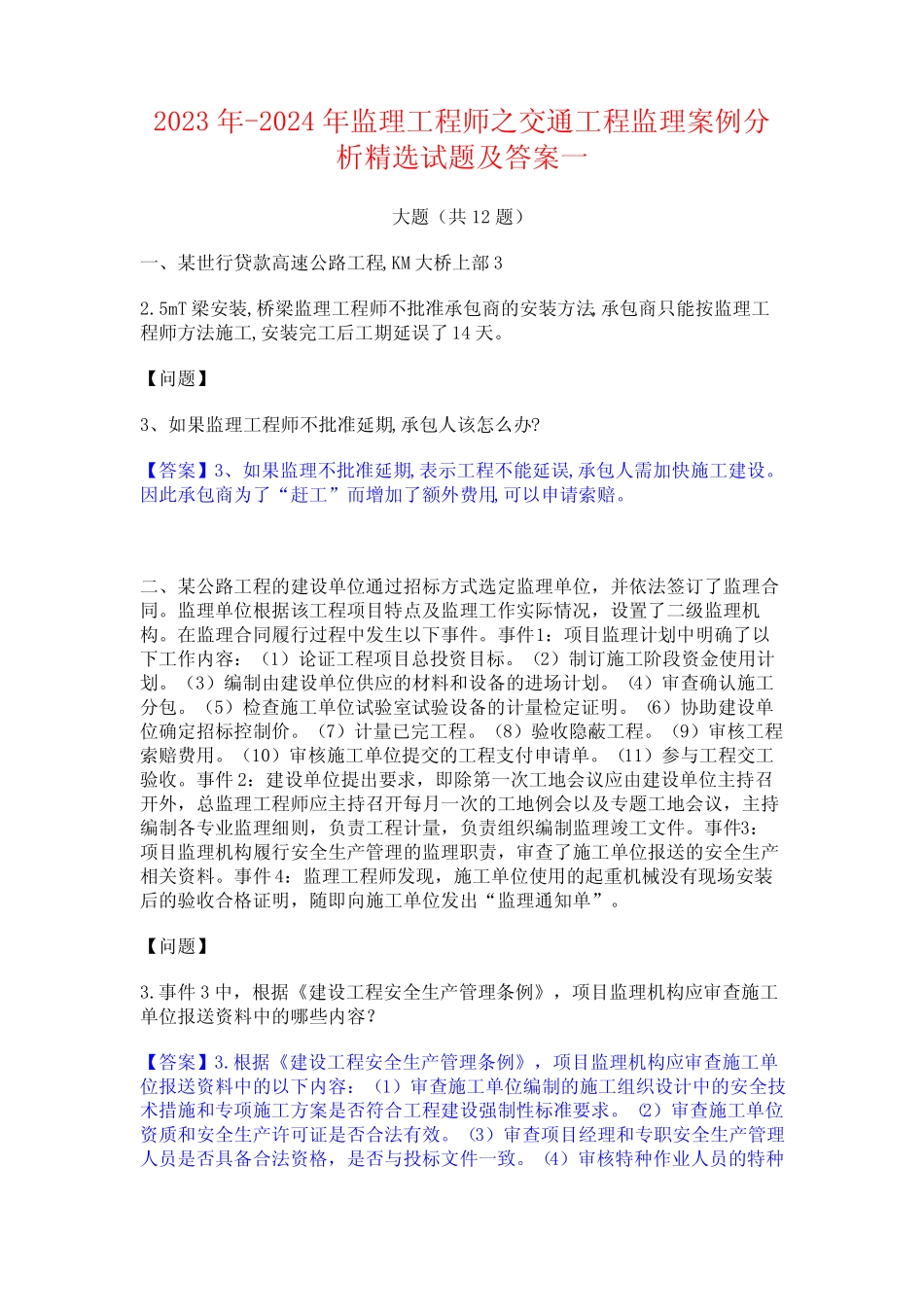

2023年-2024年监理工程师之交通工程监理案例分析精选试题及答案一大题(共12题)一、某世行贷款高速公路工程,KM大桥上部32
5mT梁安装,桥梁监理工程师不批准承包商的安装方法,承包商只能按监理工程师方法施工,安装完工后工期延误了14天
【问题】3、如果监理工程师不批准延期,承包人该怎么办
【答案】3、如果监理不批准延期,表示工程不能延误,承包人需加快施工建设
因此承包商为了“赶工”而增加了额外费用,可以申请索赔
二、某公路工程的建设单位通过招标方式选定监理单位,并依法签订了监理合同
监理单位根据该工程项目特点及监理工作实际情况,设置了二级监理机构
在监理合同履行过程中发生以下事件
事件1:项目监理计划中明确了以下工作内容:(1)论证工程项目总投资目标
(2)制订施工阶段资金使用计划
(3)编制由建设单位供应的材料和设备的进场计划
(4)审查确认施工分包
(5)检查施工单位试验室试验设备的计量检定证明
(6)协助建设单位确定招标控制价
(7)计量已完工程
(8)验收隐蔽工程
(9)审核工程索赔费用
(10)审核施工单位提交的工程支付申请单
(11)参与工程交工验收
事件2:建设单位提出要求,即除第一次工地会议应由建设单位主持召开外,总监理工程师应主持召开每月一次的工地例会以及专题工地会议,主持编制各专业监理细则,负责工程计量,负责组织编制监理竣工文件
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料
事件4:监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出“监理通知单”

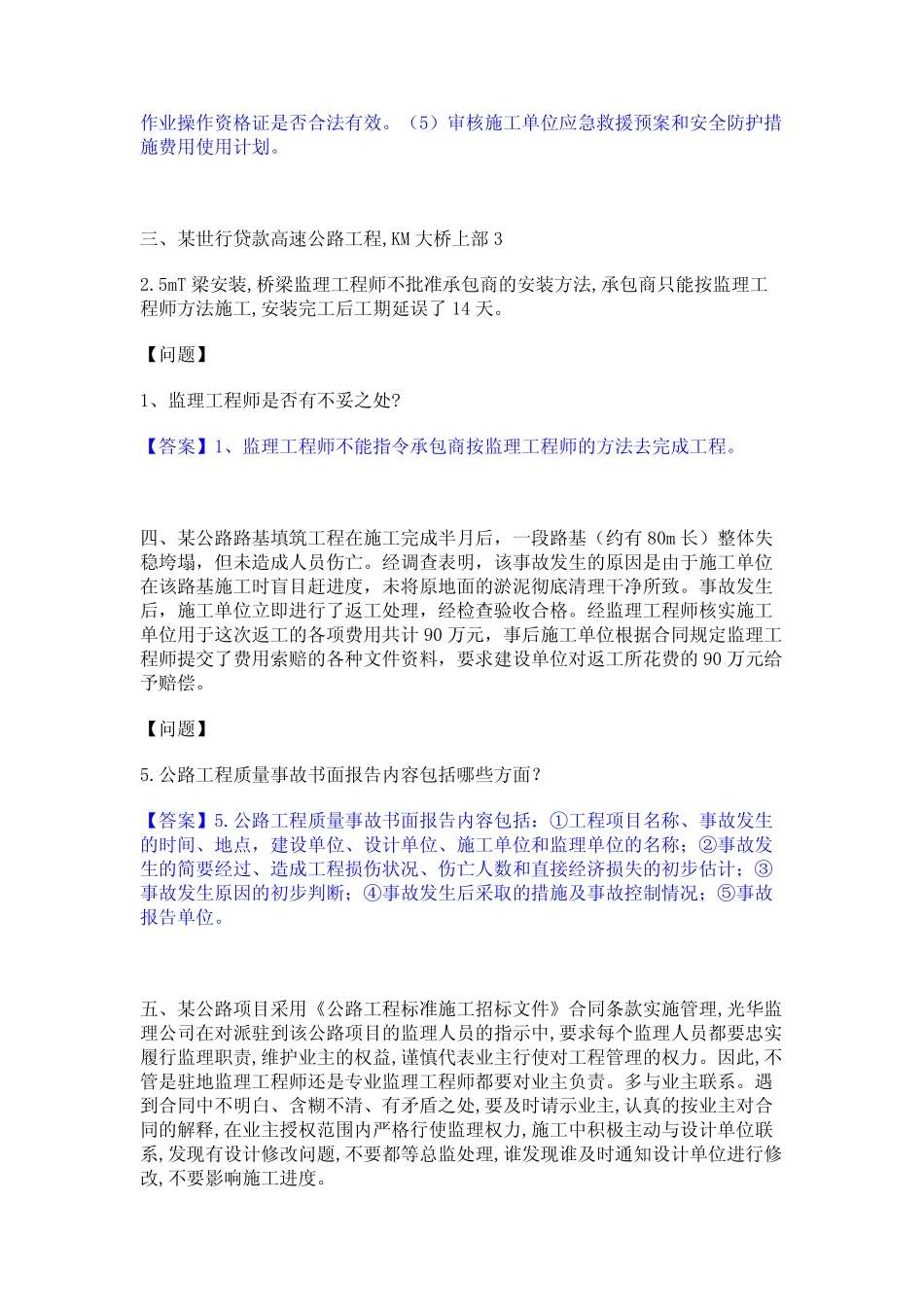

事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容
根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的以下内容:(1)审查施工单位编制的施工组
