一、施工准备1
技术准备(1)开挖前认真审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置
(2)沟槽开挖前,必须会同有关部门查清地下设施,地下埋设物现状、分布位置及埋深,在施工过程中注意保护
(3)已做好施工管线高程、中线及永久水准点的测量复核工作
(4)已放样出沟槽开挖边线、堆土界限,并用白灰标识
2.机具设备(1)机械:推土机、挖掘机、装载机、自卸汽车等
(2)机具:铁锹(尖、平头)大锤、铁镐、钢卷尺、坡度尺、小线等
作业条件(1)土方开挖前,根据施工图纸和施工方案的要求,将施工区域的地下、地上障碍清除完毕
(2)各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志
(3)沟槽有地下水时,根据当地工程地质资料采取降低地下水措施,水位降至槽底0
(4)施工区域内供水、供电、临时设施满足沟槽开挖要求,道路平整通畅
(5)做好沟槽开挖机械、运输车辆及辅助设备的维修检查和进场工作

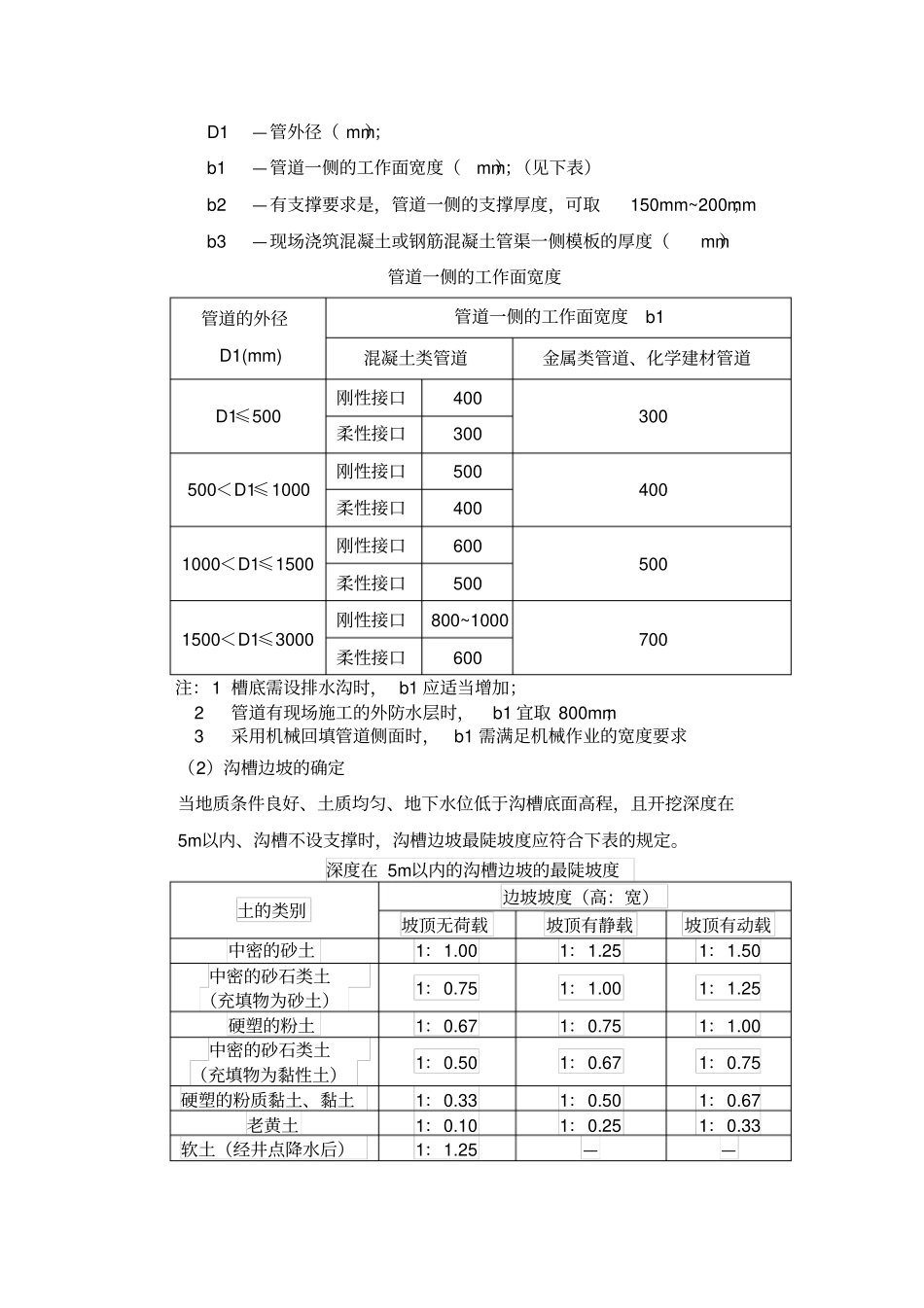

二、施工工艺1.工艺流程开挖沟槽边坡修整人工清理槽底验槽2.操作工艺(1)沟槽开挖1)管道沟槽底部开挖宽度管道沟槽开挖宽度应按设计要求留置,若无设计要求是,可按下列方法确定:B=D1+2(b1+b2+b3)式中:B—管道沟槽底部的开挖宽度(mm);D1—管外径(mm);b1—管道一侧的工作面宽度(mm);(见下表)b2—有支撑要求是,管道一侧的支撑厚度,可取150mm~200mm;b3—现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)管道一侧的工作面宽度管道的外径D1(mm)管道一侧的工作面宽度b1混凝土类管道金属类管道、化学建材管道D1≤500刚性接口400300柔性接口300500<D1≤1000刚性接口500400柔性接口4001000<D1≤1500刚性接口600500柔性接口5001500<D1≤3000刚性接口800~100070
