1模板工程技术交底卡工程名称中海金沙湾东区施工部位地库施工单位中建六局土木工程有限公司施工班组木工交底内容:1

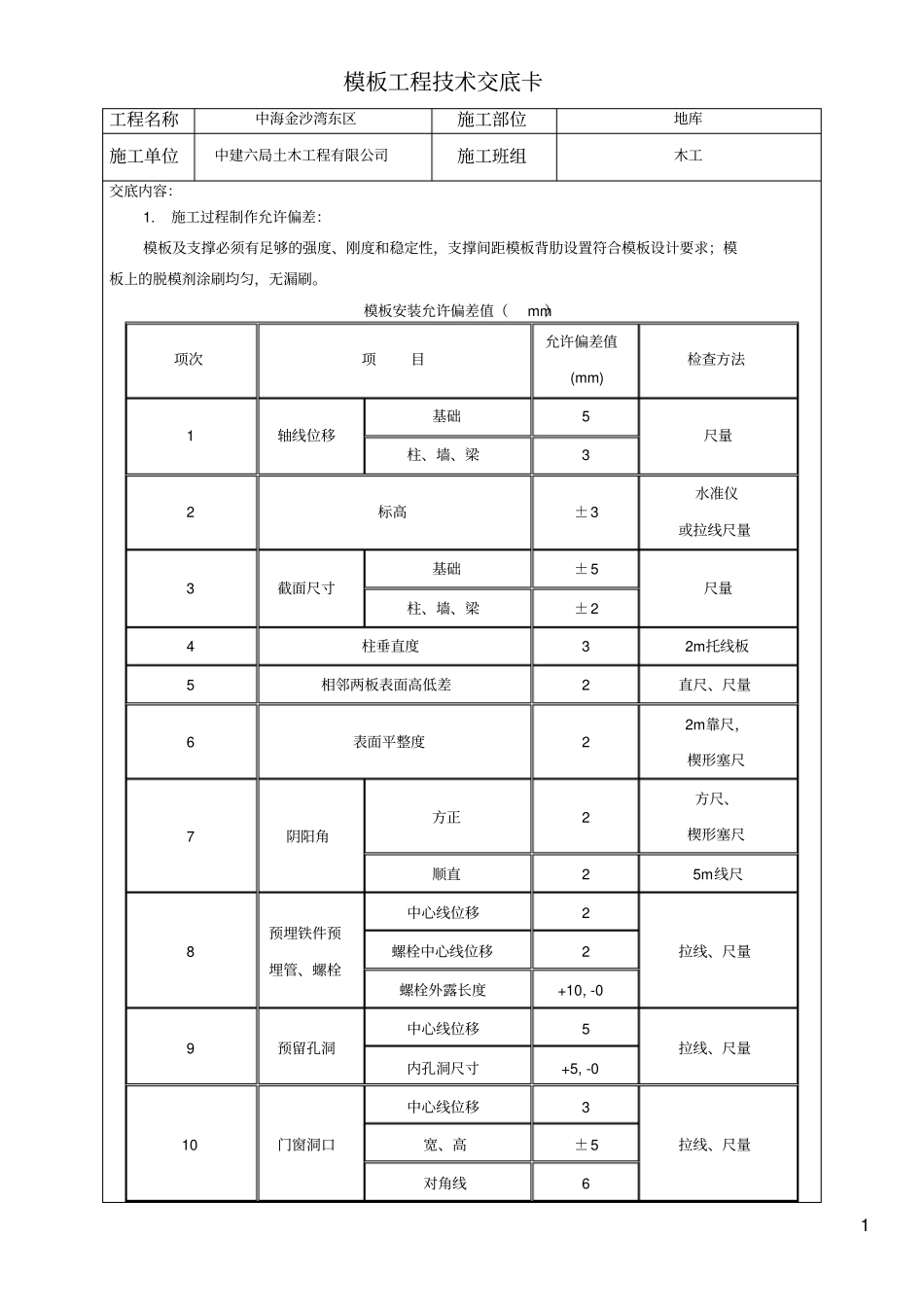

施工过程制作允许偏差:模板及支撑必须有足够的强度、刚度和稳定性,支撑间距模板背肋设置符合模板设计要求;模板上的脱模剂涂刷均匀,无漏刷
模板安装允许偏差值(mm)项次项目允许偏差值(mm)检查方法1轴线位移基础5尺量柱、墙、梁32标高±3水准仪或拉线尺量3截面尺寸基础±5尺量柱、墙、梁±24柱垂直度32m托线板5相邻两板表面高低差2直尺、尺量6表面平整度22m靠尺,楔形塞尺7阴阳角方正2方尺、楔形塞尺顺直25m线尺8预埋铁件预埋管、螺栓中心线位移2拉线、尺量螺栓中心线位移2螺栓外露长度+10,-09预留孔洞中心线位移5拉线、尺量内孔洞尺寸+5,-010门窗洞口中心线位移3拉线、尺量宽、高±5对角线622

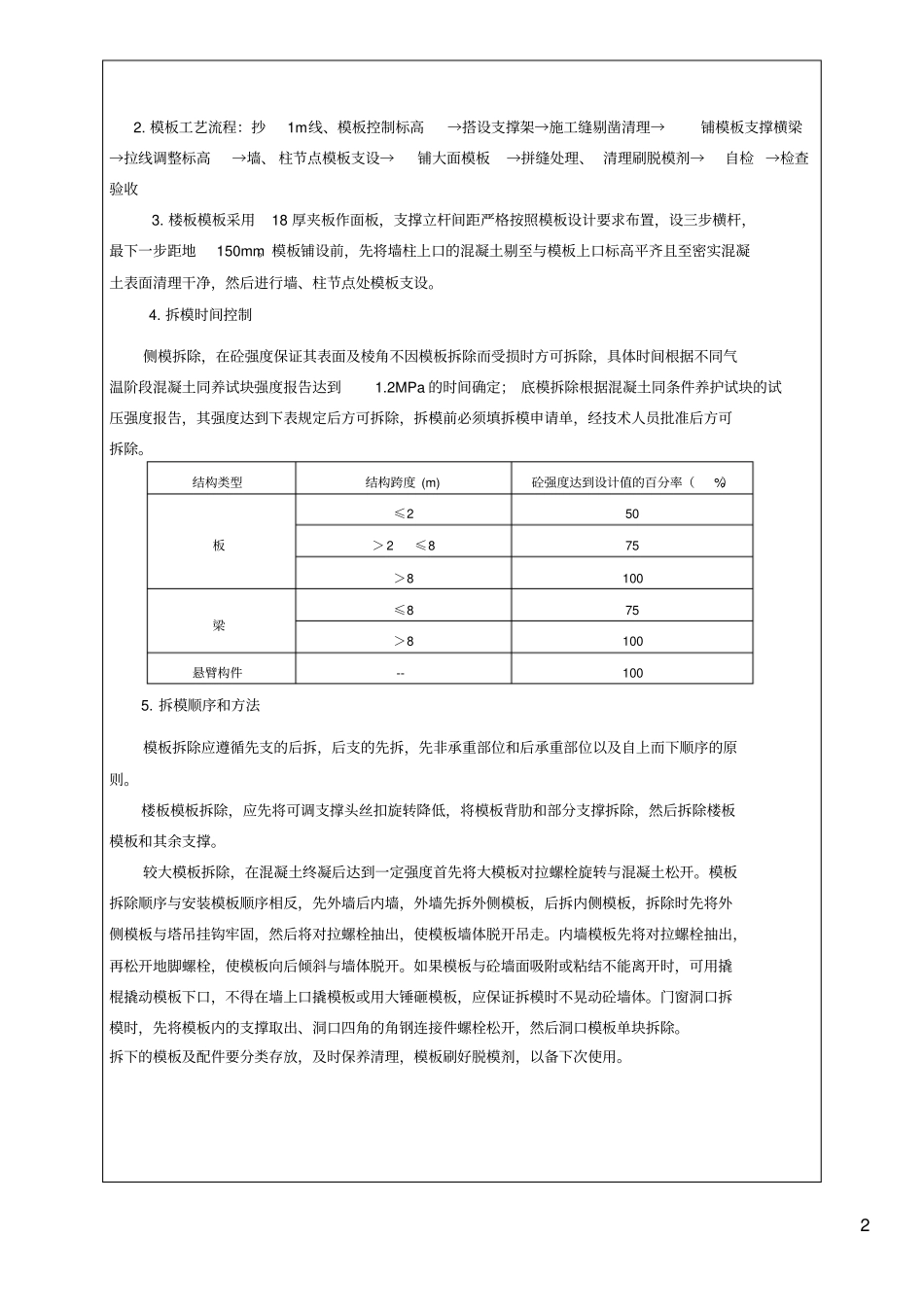

模板工艺流程:抄1m线、模板控制标高→搭设支撑架→施工缝剔凿清理→铺模板支撑横梁→拉线调整标高→墙、柱节点模板支设→铺大面模板→拼缝处理、清理刷脱模剂→自检→检查验收3
楼板模板采用18厚夹板作面板,支撑立杆间距严格按照模板设计要求布置,设三步横杆,最下一步距地150mm
模板铺设前,先将墙柱上口的混凝土剔至与模板上口标高平齐且至密实混凝土表面清理干净,然后进行墙、柱节点处模板支设
拆模时间控制侧模拆除,在砼强度保证其表面及棱角不因模板拆除而受损时方可拆除,具体时间根据不同气温阶段混凝土同养试块强度报告达到1
2MPa的时间确定;底模拆除根据混凝土同条件养护试块的试压强度报告,其强度达到下表规定后方可拆除,拆模前必须填拆模申请单,经技术人员批准后方可拆除
结构类型结构跨度(m)砼强度达到设计值的百分率(%)板≤250>2≤875>8100梁≤875>8100悬臂构件--1005
拆模顺序和方法模板拆除应遵循先支的后拆,后支的先拆,先非承重部位和后承重部位以及自上
