技术交底记录2012年1月30日工程名称井冈山迎宾馆工程分部工程混凝土浇筑分项工程名称地泵布置交底技术队长施工员班组长交底内容:一.地泵选型根据现场施工需要,主楼和附属用房采用一台地泵,穿插进行,根据输送的距离和楼体高度以及混凝土方量选用型号为HBT60B的地泵,输送管Ф150管径
从地下室开始浇注承台和地梁就使用地泵
二.地泵布置1.布置原则①.管道的配置线路应最短,尽量少用弯管和软管,避免使用弯度过大的弯头,管道末端活动软管不得超过1800;离水源近
②.泵机出口应有一定长度的水平管,然后再接弯管
③.管路布置应使泵送的方向与混凝土浇注方向相反,使在浇注过程中容易拆除管段而不增设管段
④.当管路向下配管时,应在转弯处设置气门
2.地泵位置地泵安装在现场搅拌站和生产科研楼主楼之间,固定在深1
5M的沟槽里
地泵布置位置见附图
3.水平输送布置水平管路铺设应平直,每节管均应有1—2个固定的支承点,输送管路采用双木楔支撑(呈V型),使管子作轴向移动不受影响
4.垂直向上输送布置水平管路的长度不少于垂直管路长度的15%;向上输送时,应在靠近泵机水平管路处加装止回阀;垂直管路最下面的弯管应为厚壁管,并易拆卸,不能用弯管做支撑;直管及弯管需要用架子固定,即固定于墙上、板上、脚手架上、电梯井内这样冲击力就会由建筑物承受一部分
5.向下输送布置混凝土在输送管中自由下落时容易离析,安装下降缓冲管
开始泵送前,在不超过20—30米的高度上分别放置几个海棉球以避免水泥砂浆流失
6.泵管线的固定①.由地泵引出的管线水平部分突出地面时,需架空固定
每2M设一道固定点,管周围用软麻袋或废橡胶轮胎裹紧,防止摩擦损害输送管,同时加强固定

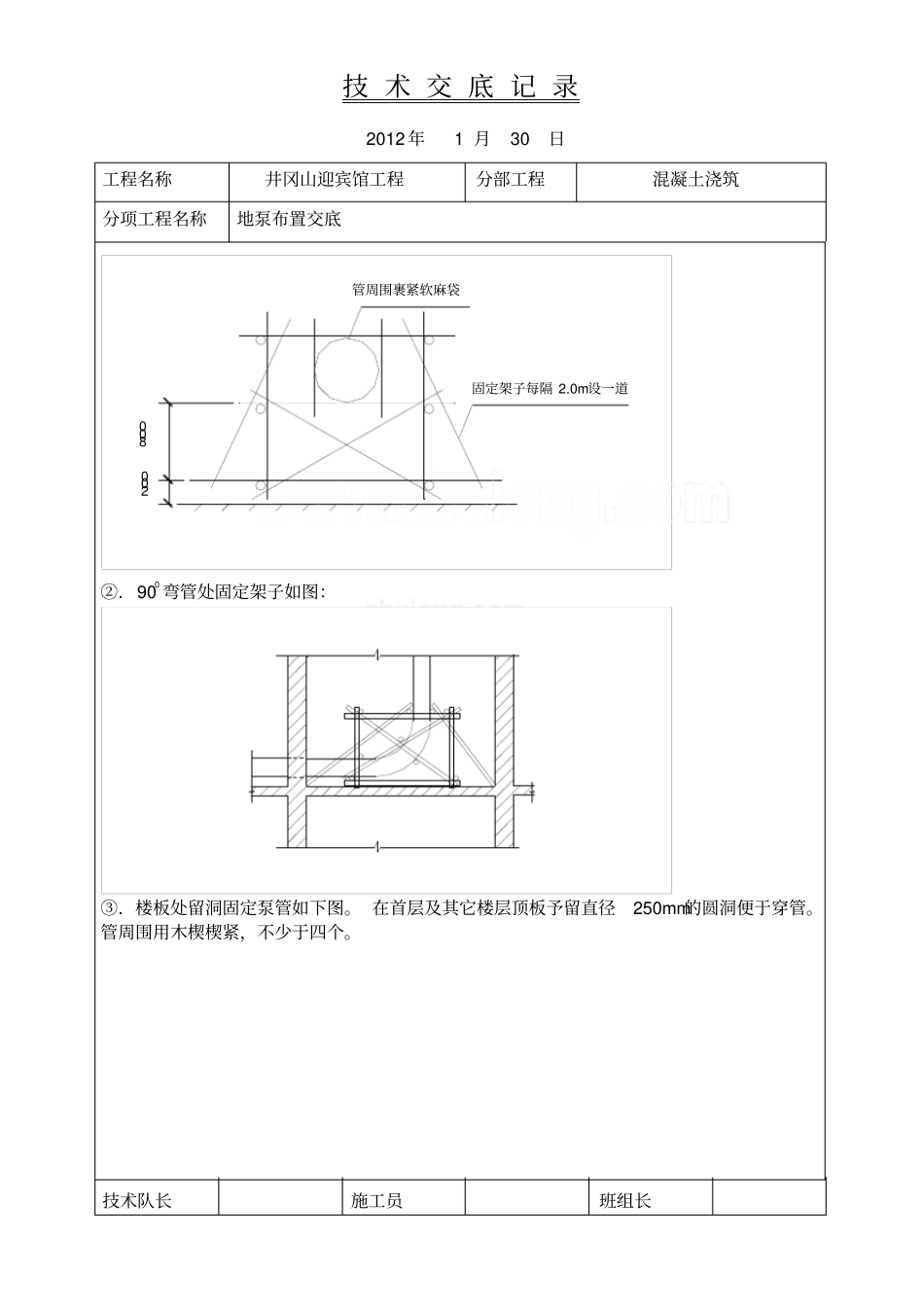

固定如附图技术交底记录2012年1月30日工程名称井冈山迎宾馆工程分部工程混凝土浇筑分项工程名称地泵布置交底技术队长施工员班组长管周围裹紧软麻袋固定架子每隔2
