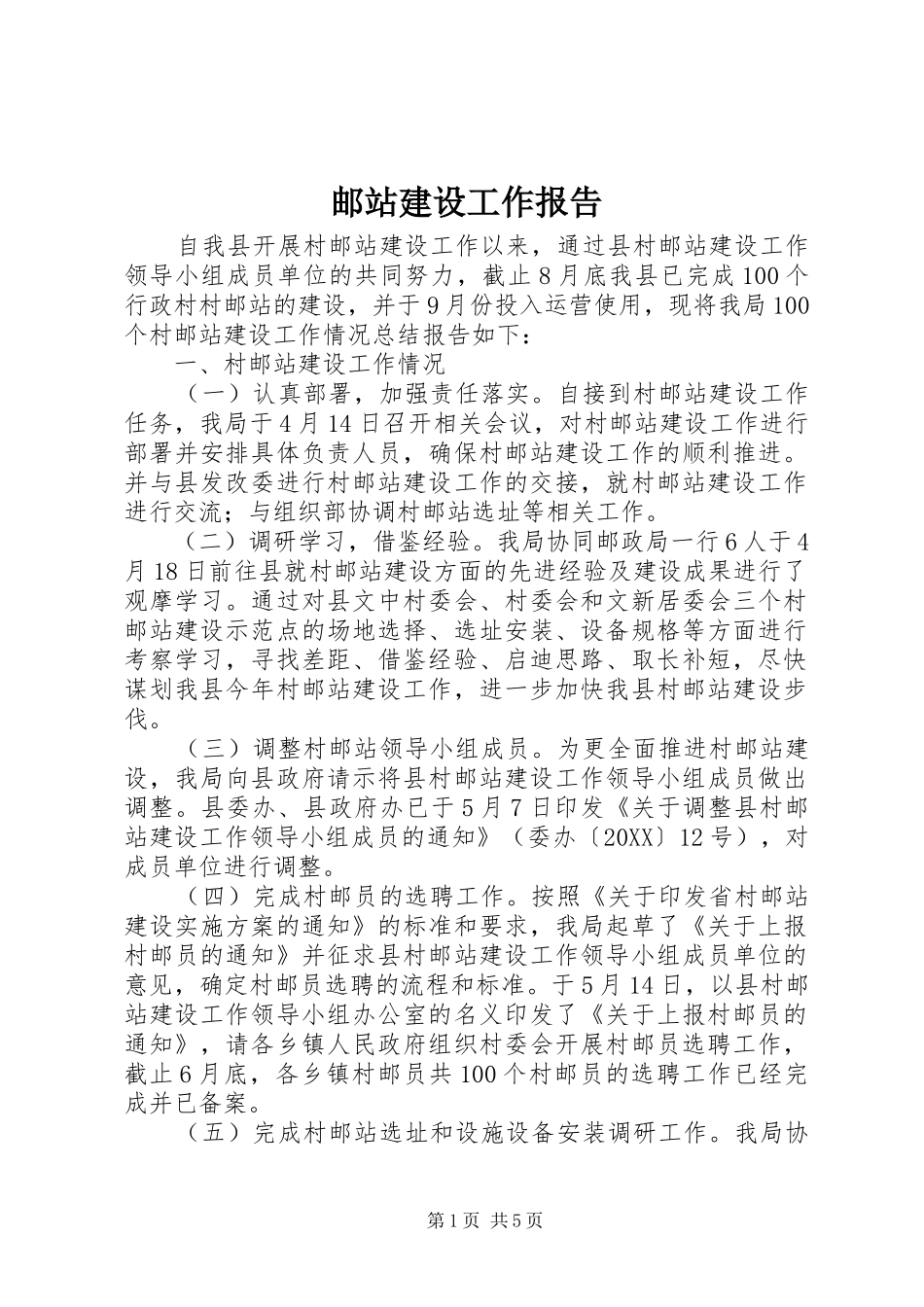

邮站建设工作报告自我县开展村邮站建设工作以来,通过县村邮站建设工作领导小组成员单位的共同努力,截止8月底我县已完成100个行政村村邮站的建设,并于9月份投入运营使用,现将我局100个村邮站建设工作情况总结报告如下:一、村邮站建设工作情况(一)认真部署,加强责任落实
自接到村邮站建设工作任务,我局于4月14日召开相关会议,对村邮站建设工作进行部署并安排具体负责人员,确保村邮站建设工作的顺利推进
并与县发改委进行村邮站建设工作的交接,就村邮站建设工作进行交流;与组织部协调村邮站选址等相关工作
(二)调研学习,借鉴经验
我局协同邮政局一行6人于4月18日前往县就村邮站建设方面的先进经验及建设成果进行了观摩学习
通过对县文中村委会、村委会和文新居委会三个村邮站建设示范点的场地选择、选址安装、设备规格等方面进行考察学习,寻找差距、借鉴经验、启迪思路、取长补短,尽快谋划我县今年村邮站建设工作,进一步加快我县村邮站建设步伐
(三)调整村邮站领导小组成员
为更全面推进村邮站建设,我局向县政府请示将县村邮站建设工作领导小组成员做出调整
县委办、县政府办已于5月7日印发《关于调整县村邮站建设工作领导小组成员的通知》(委办〔20XX〕12号),对成员单位进行调整
(四)完成村邮员的选聘工作
按照《关于印发省村邮站建设实施方案的通知》的标准和要求,我局起草了《关于上报村邮员的通知》并征求县村邮站建设工作领导小组成员单位的意见,确定村邮员选聘的流程和标准
于5月14日,以县村邮站建设工作领导小组办公室的名义印发了《关于上报村邮员的通知》,请各乡镇人民政府组织村委会开展村邮员选聘工作,截止6月底,各乡镇村邮员共100个村邮员的选聘工作已经完成并已备案
(五)完成村邮站选址和设施设备安装调研工作

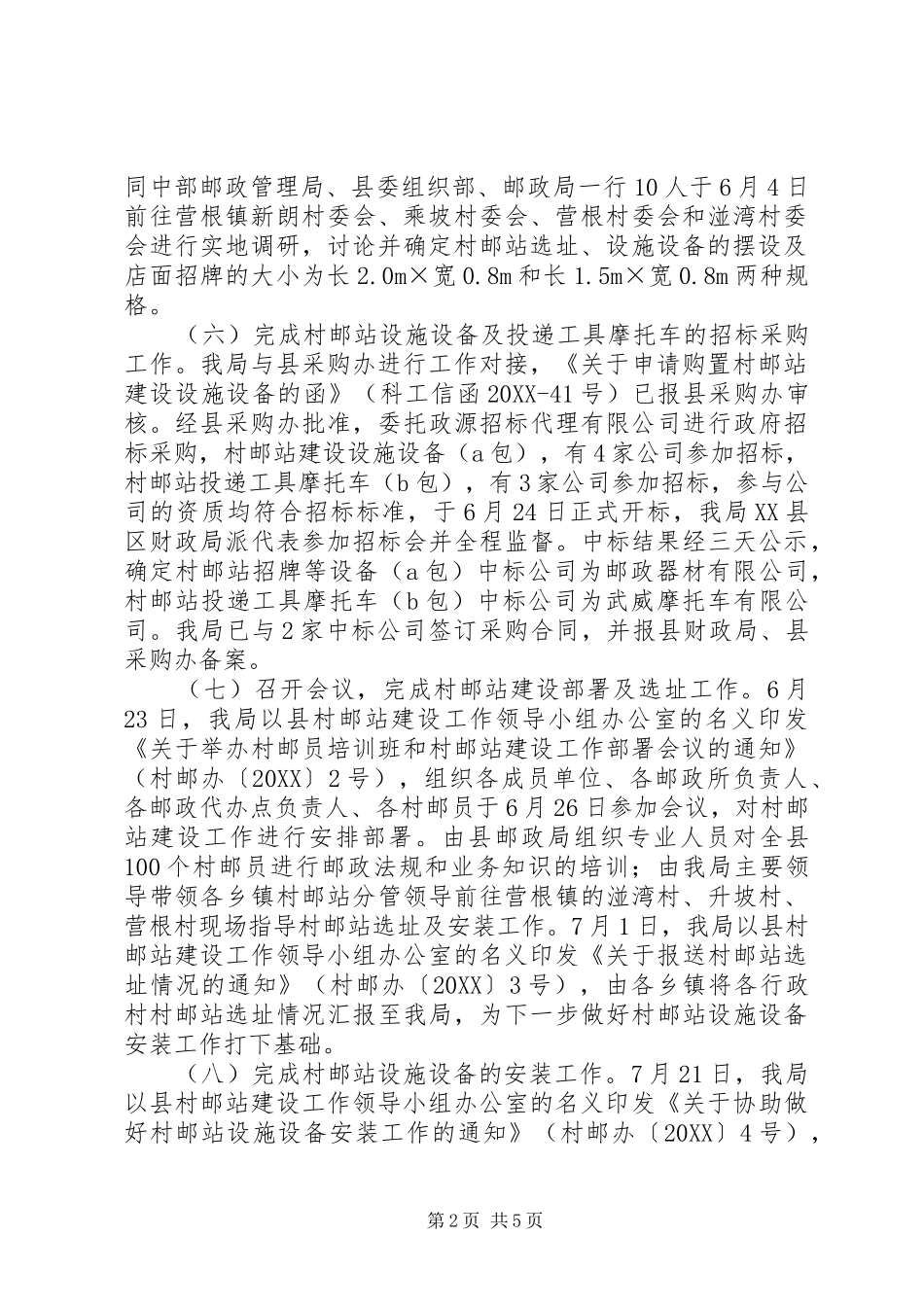

我局协第1页共5页同中部邮政管理局、县委组织部、邮政局一行10人于6月4日前往营根镇新朗村委会、乘坡村委会、
