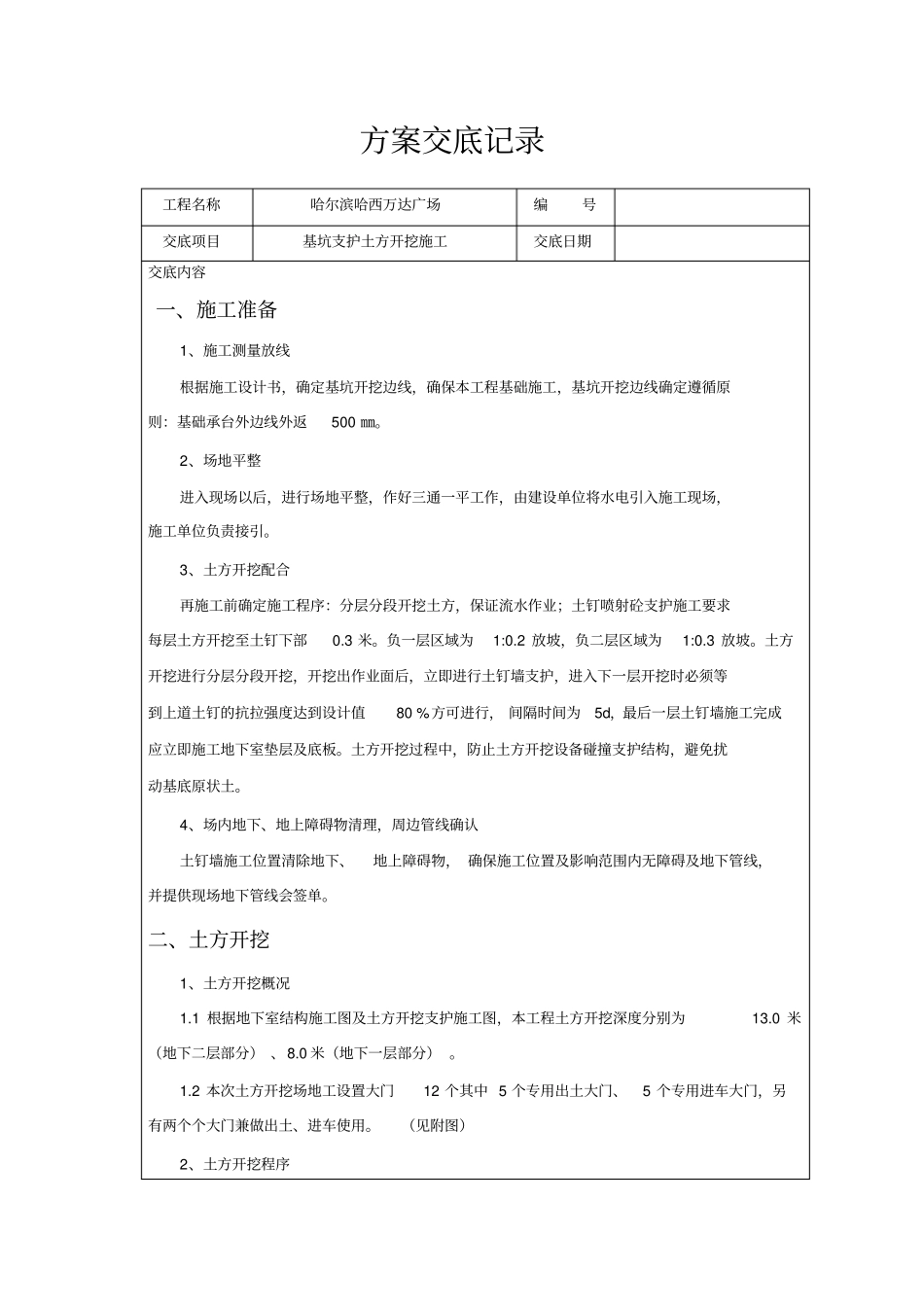

方案交底记录工程名称哈尔滨哈西万达广场编号交底项目基坑支护土方开挖施工交底日期交底内容一、施工准备1、施工测量放线根据施工设计书,确定基坑开挖边线,确保本工程基础施工,基坑开挖边线确定遵循原则:基础承台外边线外返500㎜
2、场地平整进入现场以后,进行场地平整,作好三通一平工作,由建设单位将水电引入施工现场,施工单位负责接引
3、土方开挖配合再施工前确定施工程序:分层分段开挖土方,保证流水作业;土钉喷射砼支护施工要求每层土方开挖至土钉下部0
负一层区域为1:0
2放坡,负二层区域为1:0
土方开挖进行分层分段开挖,开挖出作业面后,立即进行土钉墙支护,进入下一层开挖时必须等到上道土钉的抗拉强度达到设计值80%方可进行,间隔时间为5d,最后一层土钉墙施工完成应立即施工地下室垫层及底板
土方开挖过程中,防止土方开挖设备碰撞支护结构,避免扰动基底原状土
4、场内地下、地上障碍物清理,周边管线确认土钉墙施工位置清除地下、地上障碍物,确保施工位置及影响范围内无障碍及地下管线,并提供现场地下管线会签单
二、土方开挖1、土方开挖概况1
1根据地下室结构施工图及土方开挖支护施工图,本工程土方开挖深度分别为13
0米(地下二层部分)、8
0米(地下一层部分)
2本次土方开挖场地工设置大门12个其中5个专用出土大门、5个专用进车大门,另有两个个大门兼做出土、进车使用
(见附图)2、土方开挖程序根据业主提供勘察报告土质情况,在土方开挖范围内暂考虑从上到下分三次开挖,第一次开挖:破除地表冻土层,根据哈市冻土层情况约为2m
第二次开挖:挖至负一层底面
第三次开挖:挖至负二层底面

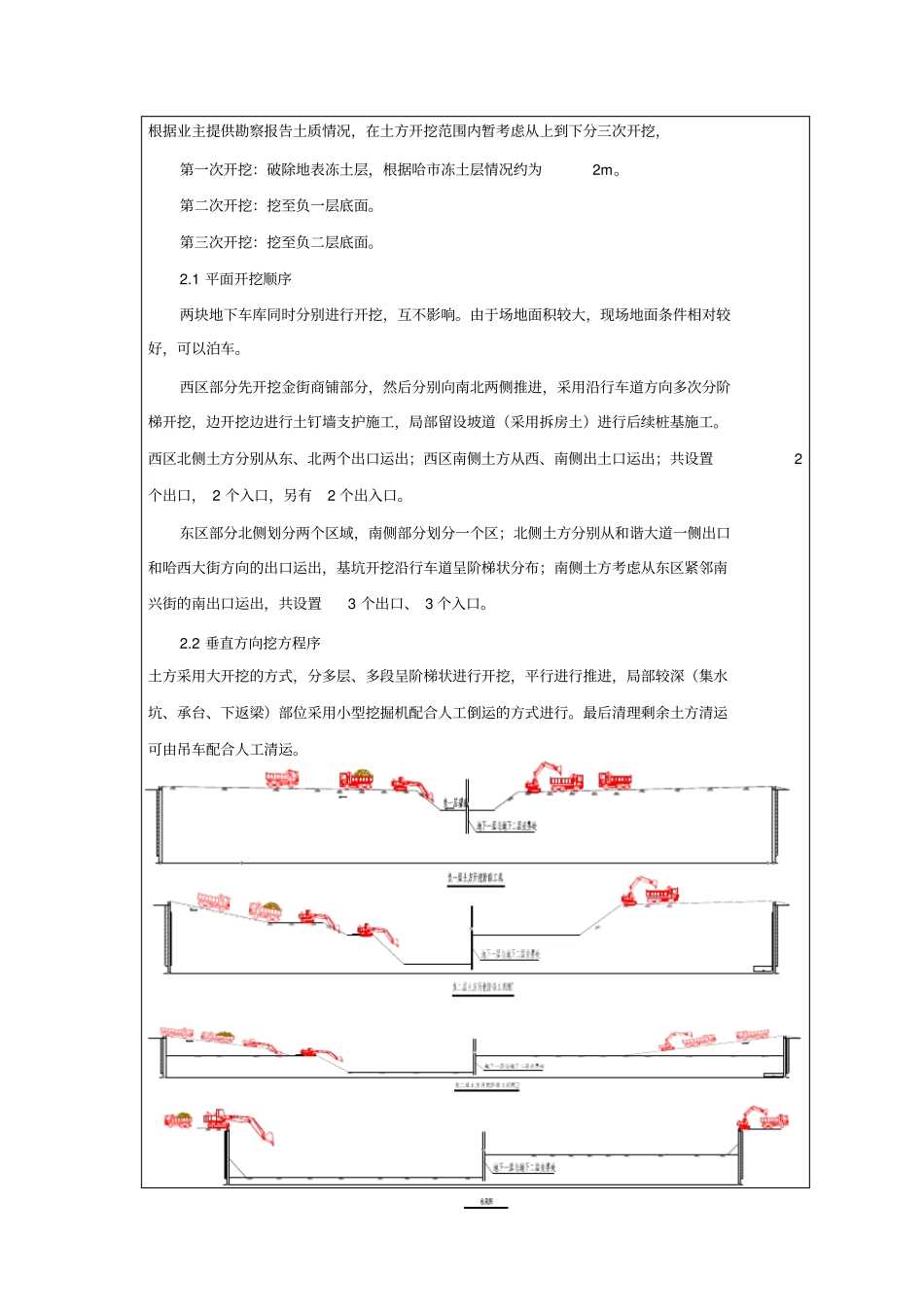

1平面开挖顺序两块地下车库同时分别进行开挖,互不影响
由于场地面积较大,现场地面条件相对较好,可以泊车

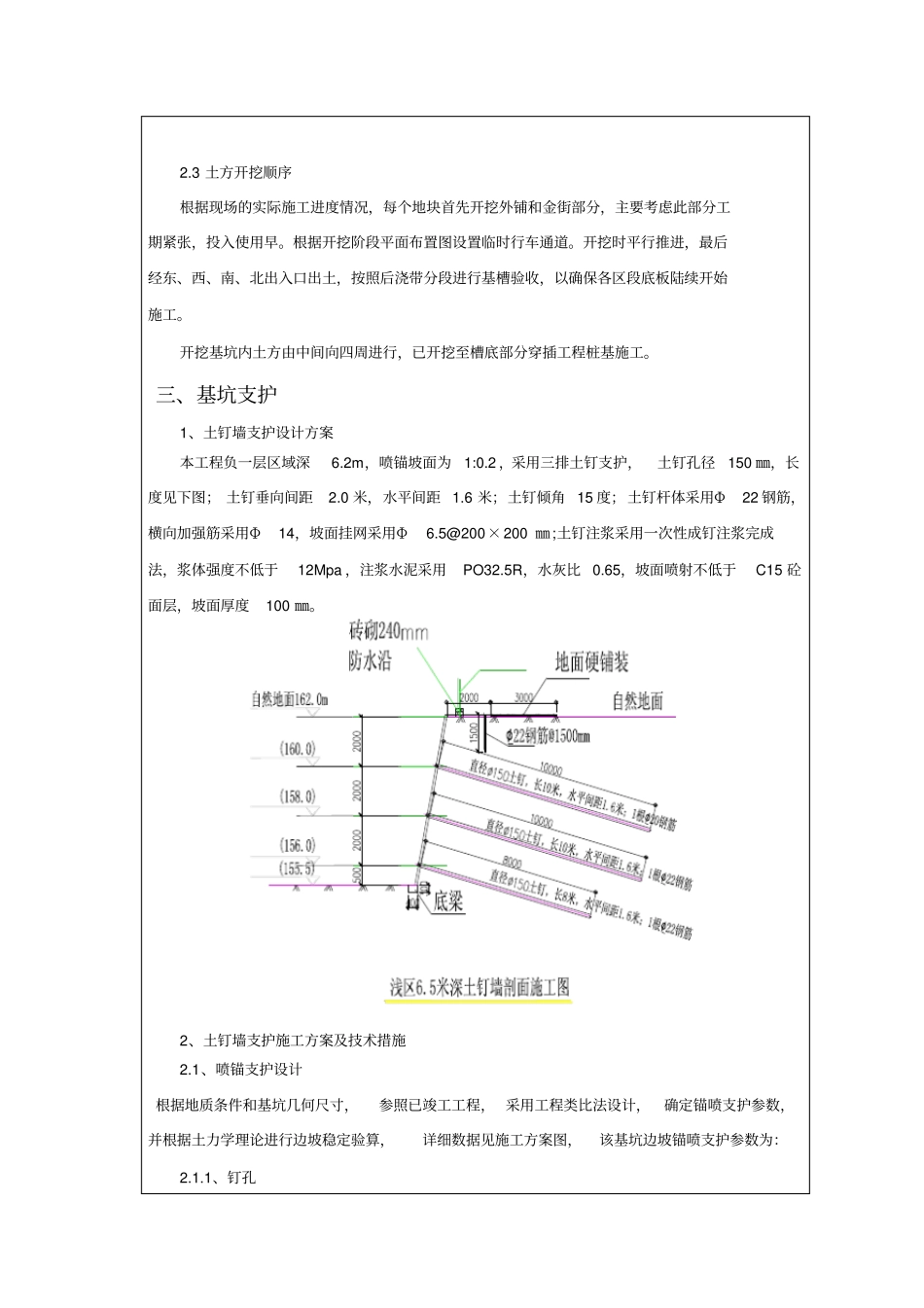

西区部分先开挖金街商铺部分,然后分别向南北两侧推进,采用沿行车道方向多次分阶梯开挖,边开挖边进行土钉
