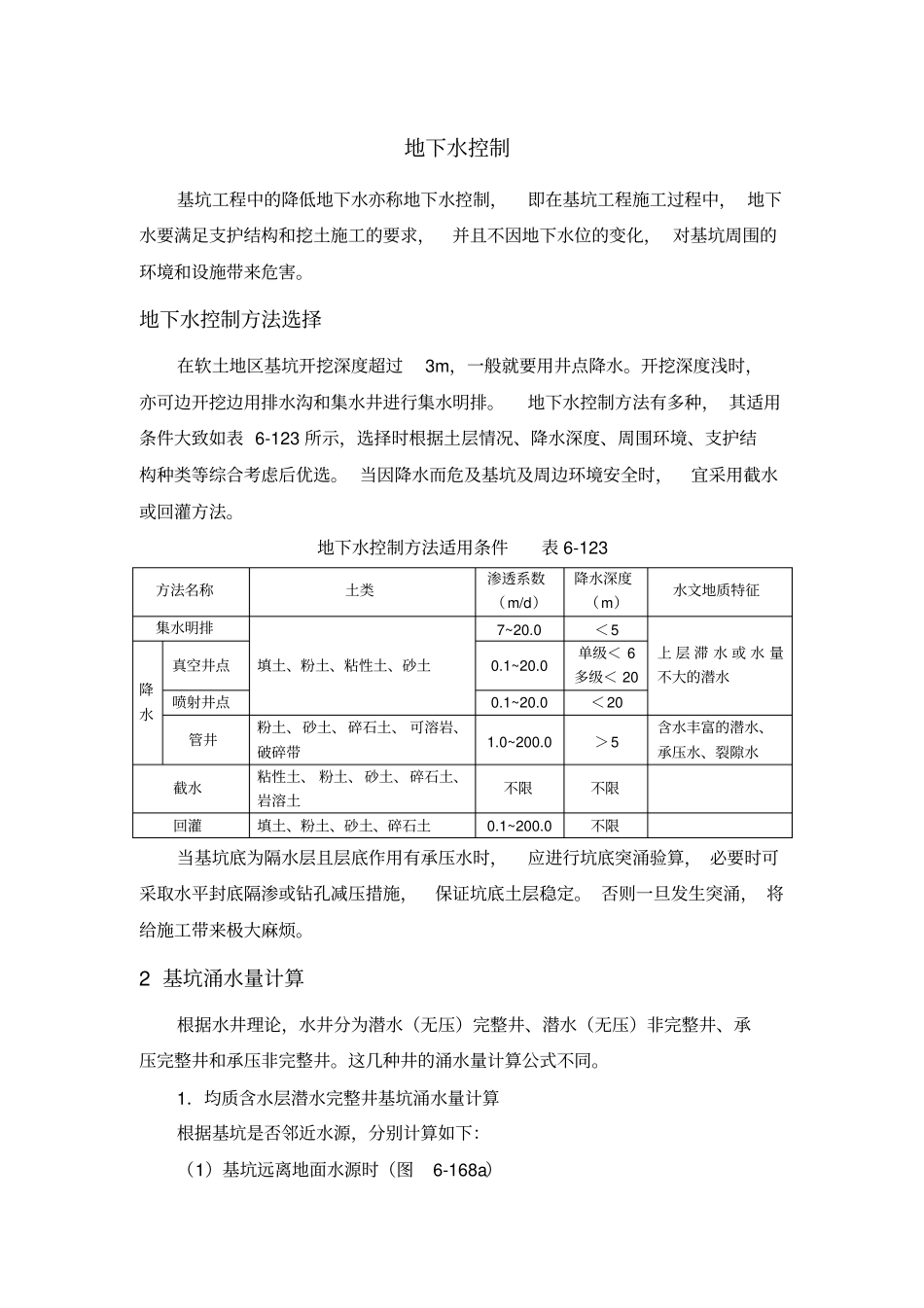

地下水控制基坑工程中的降低地下水亦称地下水控制,即在基坑工程施工过程中,地下水要满足支护结构和挖土施工的要求,并且不因地下水位的变化,对基坑周围的环境和设施带来危害
地下水控制方法选择在软土地区基坑开挖深度超过3m,一般就要用井点降水
开挖深度浅时,亦可边开挖边用排水沟和集水井进行集水明排
地下水控制方法有多种,其适用条件大致如表6-123所示,选择时根据土层情况、降水深度、周围环境、支护结构种类等综合考虑后优选
当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法
地下水控制方法适用条件表6-123方法名称土类渗透系数(m/d)降水深度(m)水文地质特征集水明排填土、粉土、粘性土、砂土7~20
0<5上层滞水或水量不大的潜水降水真空井点0
0单级<6多级<20喷射井点0
0<20管井粉土、砂土、碎石土、可溶岩、破碎带1
0>5含水丰富的潜水、承压水、裂隙水截水粘性土、粉土、砂土、碎石土、岩溶土不限不限回灌填土、粉土、砂土、碎石土0
0不限当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算,必要时可采取水平封底隔渗或钻孔减压措施,保证坑底土层稳定
否则一旦发生突涌,将给施工带来极大麻烦
2基坑涌水量计算根据水井理论,水井分为潜水(无压)完整井、潜水(无压)非完整井、承压完整井和承压非完整井
这几种井的涌水量计算公式不同

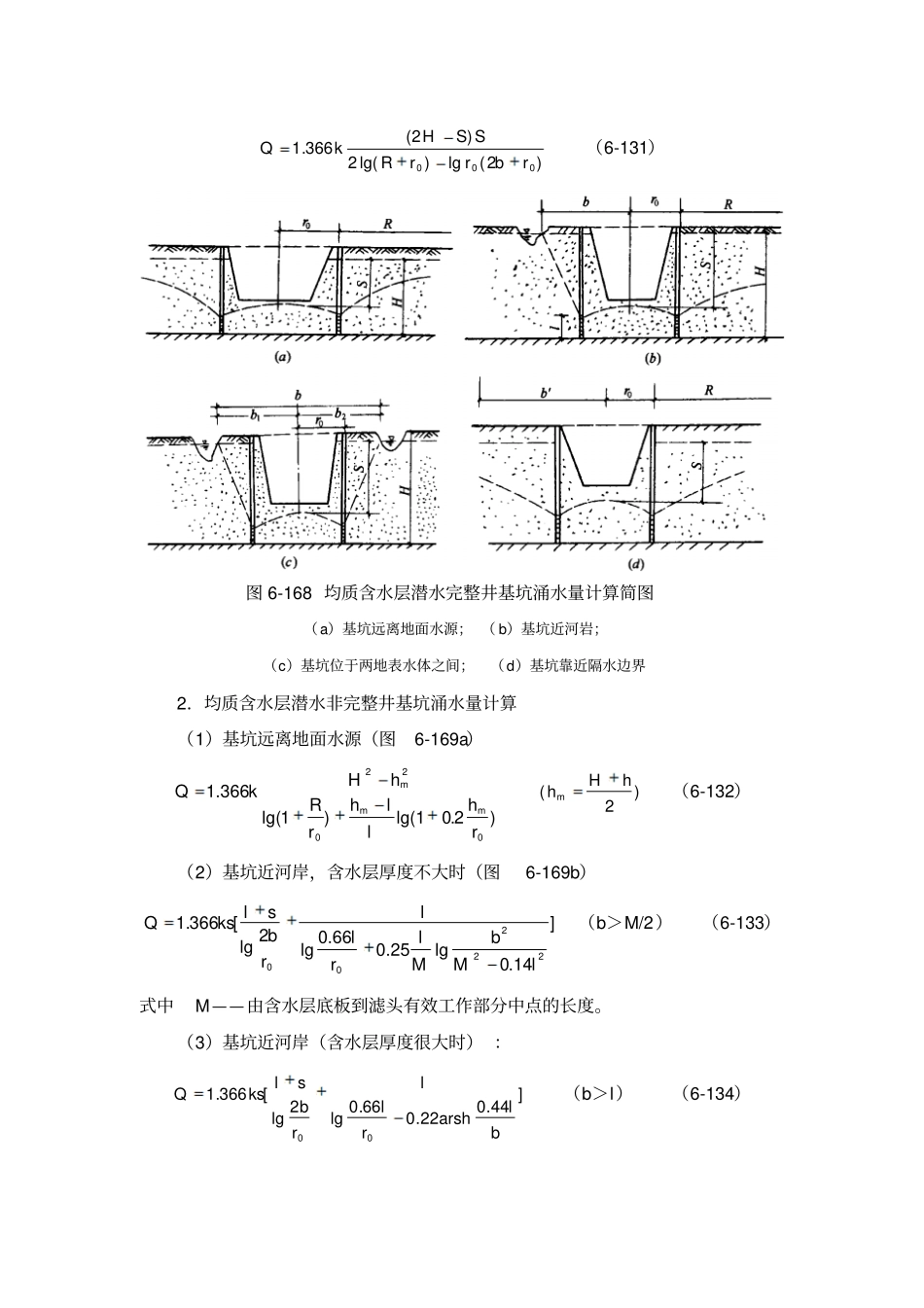

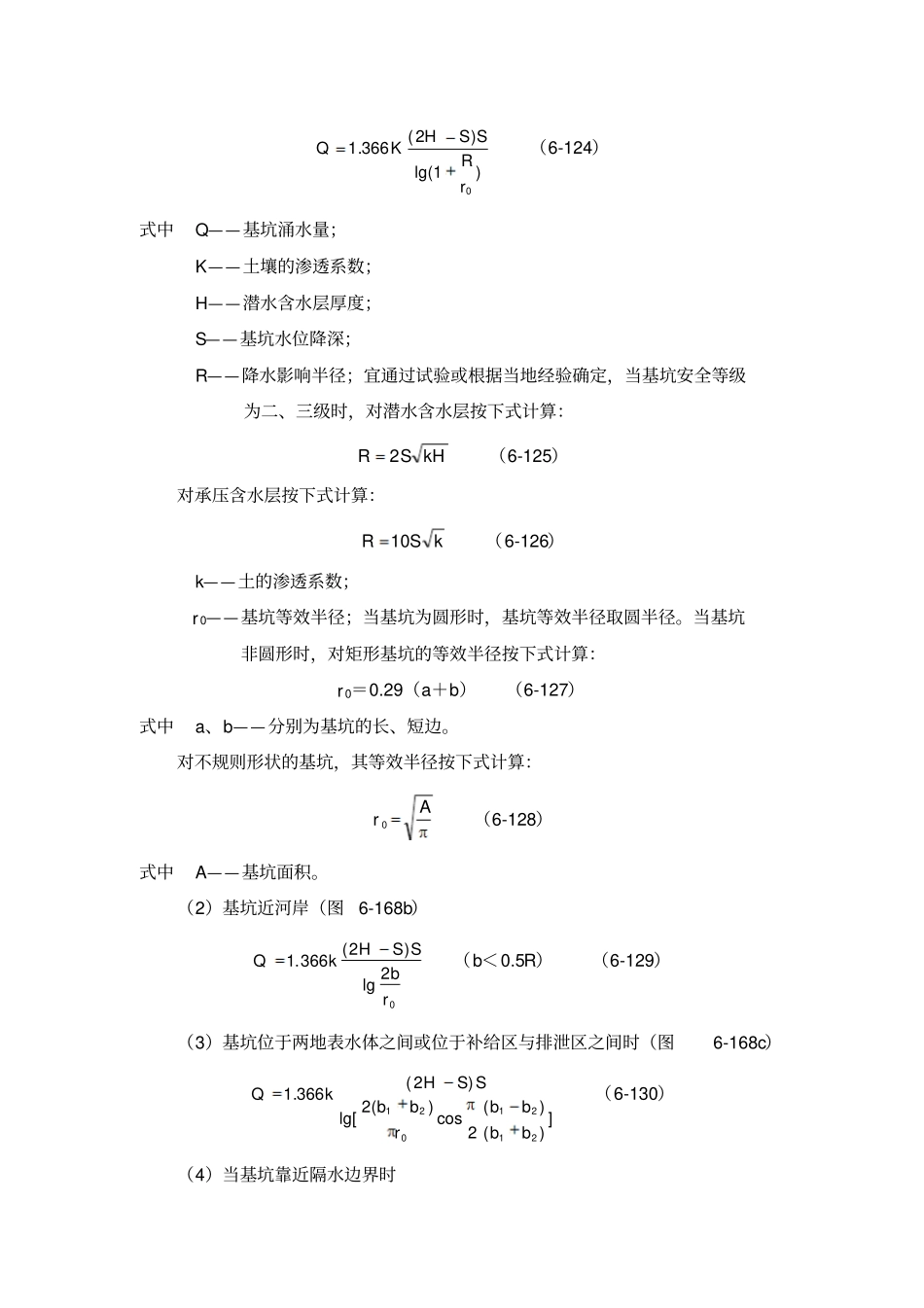

1.均质含水层潜水完整井基坑涌水量计算根据基坑是否邻近水源,分别计算如下:(1)基坑远离地面水源时(图6-168a))1lg()2(366
10rRSSHKQ(6-124)式中Q——基坑涌水量;K——土壤的渗透系数;H——潜水含水层厚度;S——基坑水位降深;R——降水影响半径;宜通过试验或根据当地经验确定,当基坑安全等级为二、三级时,对潜水含水层按下式计算:kHSR2(6-125)对承压含水层按下式计算:
