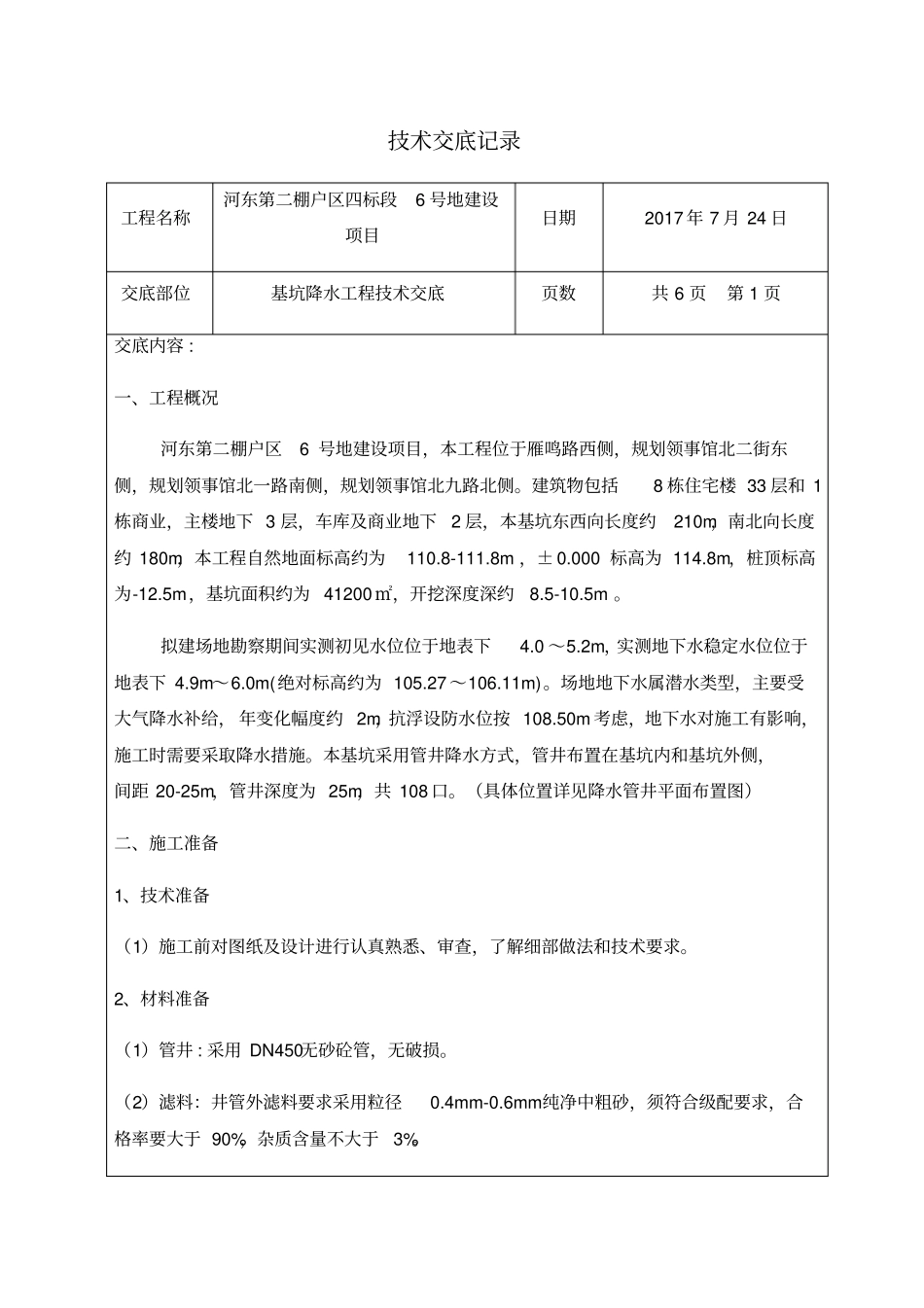

技术交底记录工程名称河东第二棚户区四标段6号地建设项目日期2017年7月24日交底部位基坑降水工程技术交底页数共6页第1页交底内容:一、工程概况河东第二棚户区6号地建设项目,本工程位于雁鸣路西侧,规划领事馆北二街东侧,规划领事馆北一路南侧,规划领事馆北九路北侧
建筑物包括8栋住宅楼33层和1栋商业,主楼地下3层,车库及商业地下2层,本基坑东西向长度约210m,南北向长度约180m,本工程自然地面标高约为110
000标高为114
8m,桩顶标高为-12
5m,基坑面积约为41200㎡,开挖深度深约8
拟建场地勘察期间实测初见水位位于地表下4
2m,实测地下水稳定水位位于地表下4
0m(绝对标高约为105
27~106
场地地下水属潜水类型,主要受大气降水补给,年变化幅度约2m,抗浮设防水位按108
50m考虑,地下水对施工有影响,施工时需要采取降水措施
本基坑采用管井降水方式,管井布置在基坑内和基坑外侧,间距20-25m,管井深度为25m,共108口

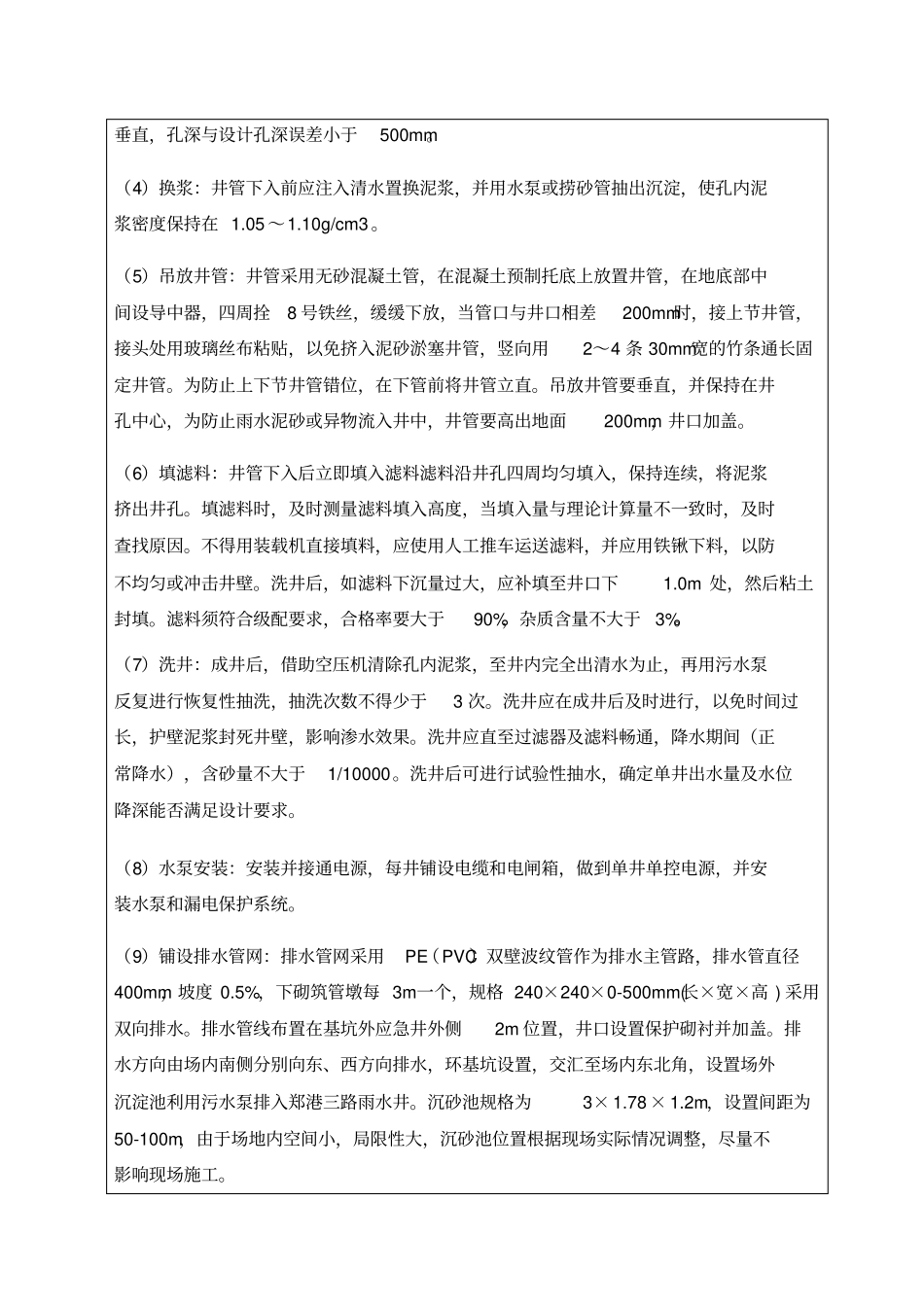

(具体位置详见降水管井平面布置图)二、施工准备1、技术准备(1)施工前对图纸及设计进行认真熟悉、审查,了解细部做法和技术要求

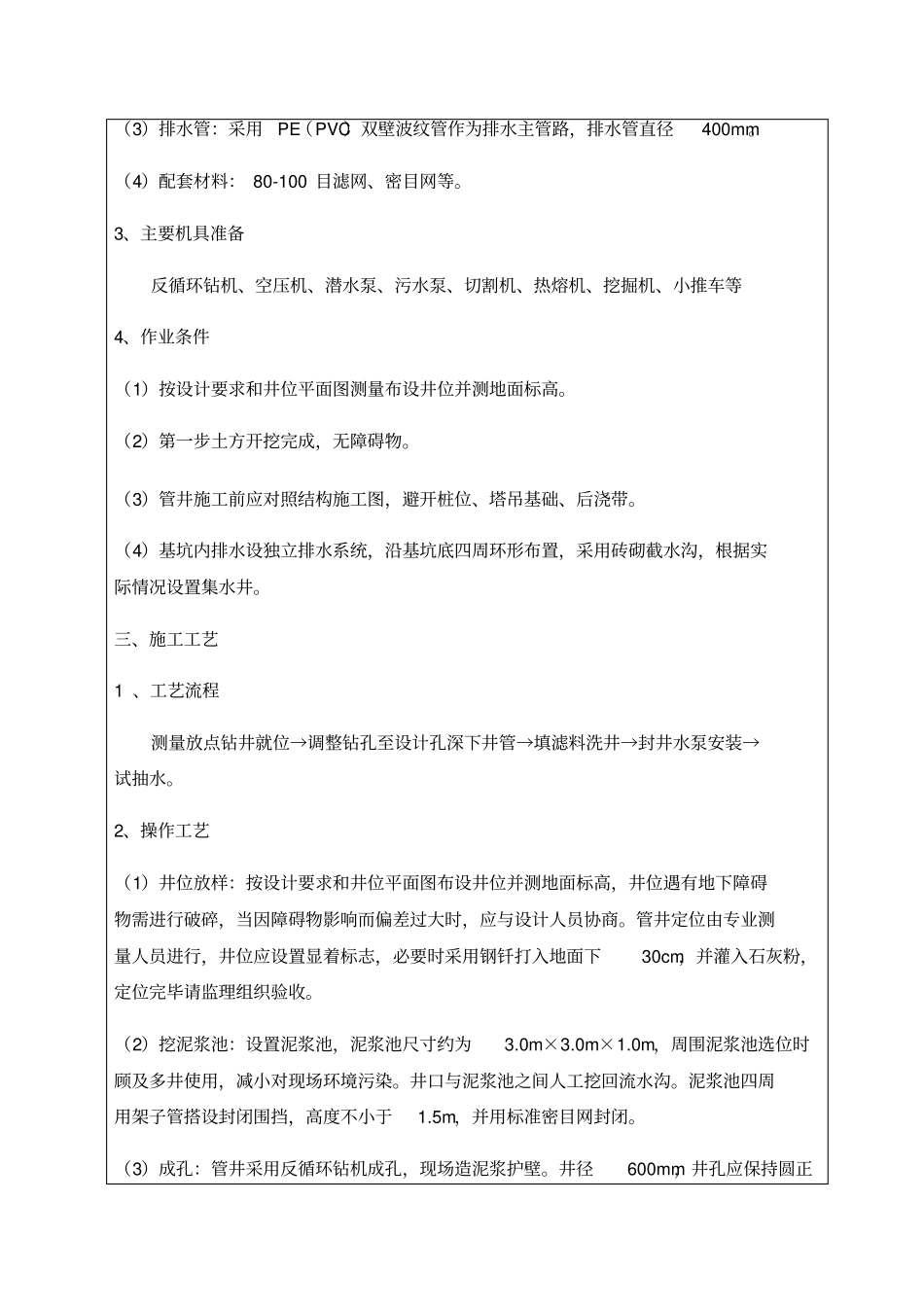

2、材料准备(1)管井:采用DN450无砂砼管,无破损
(2)滤料:井管外滤料要求采用粒径0
6mm纯净中粗砂,须符合级配要求,合格率要大于90%,杂质含量不大于3%
(3)排水管:采用PE(PVC)双壁波纹管作为排水主管路,排水管直径400mm
(4)配套材料:80-100目滤网、密目网等
3、主要机具准备反循环钻机、空压机、潜水泵、污水泵、切割机、热熔机、挖掘机、小推车等4、作业条件(1)按设计要求和井位平面图测量布设井位并测地面标高
(2)第一步土方开挖完成,无障碍物
(3)管井施工前应对照结构施工图,避开桩位、塔吊基
