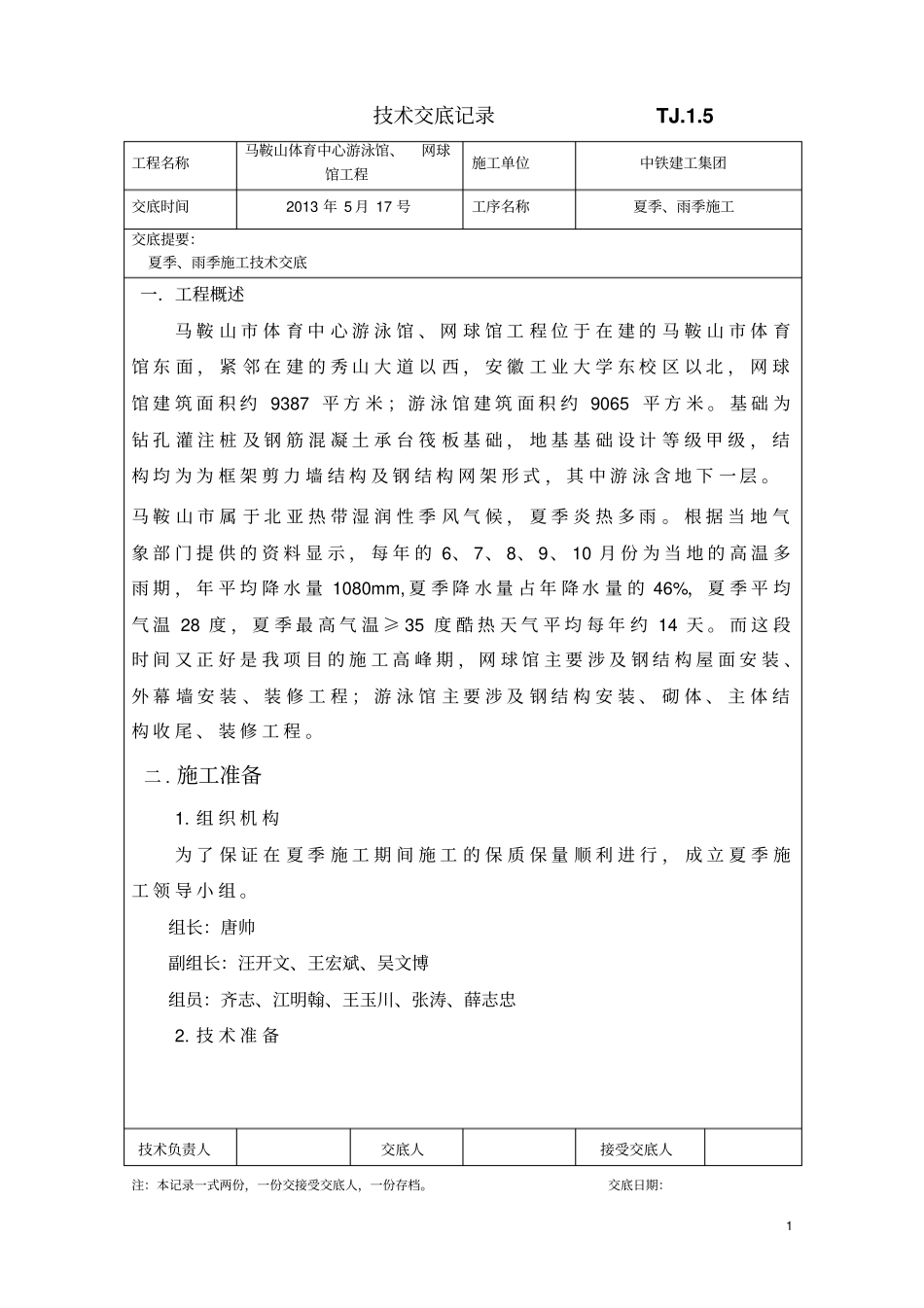

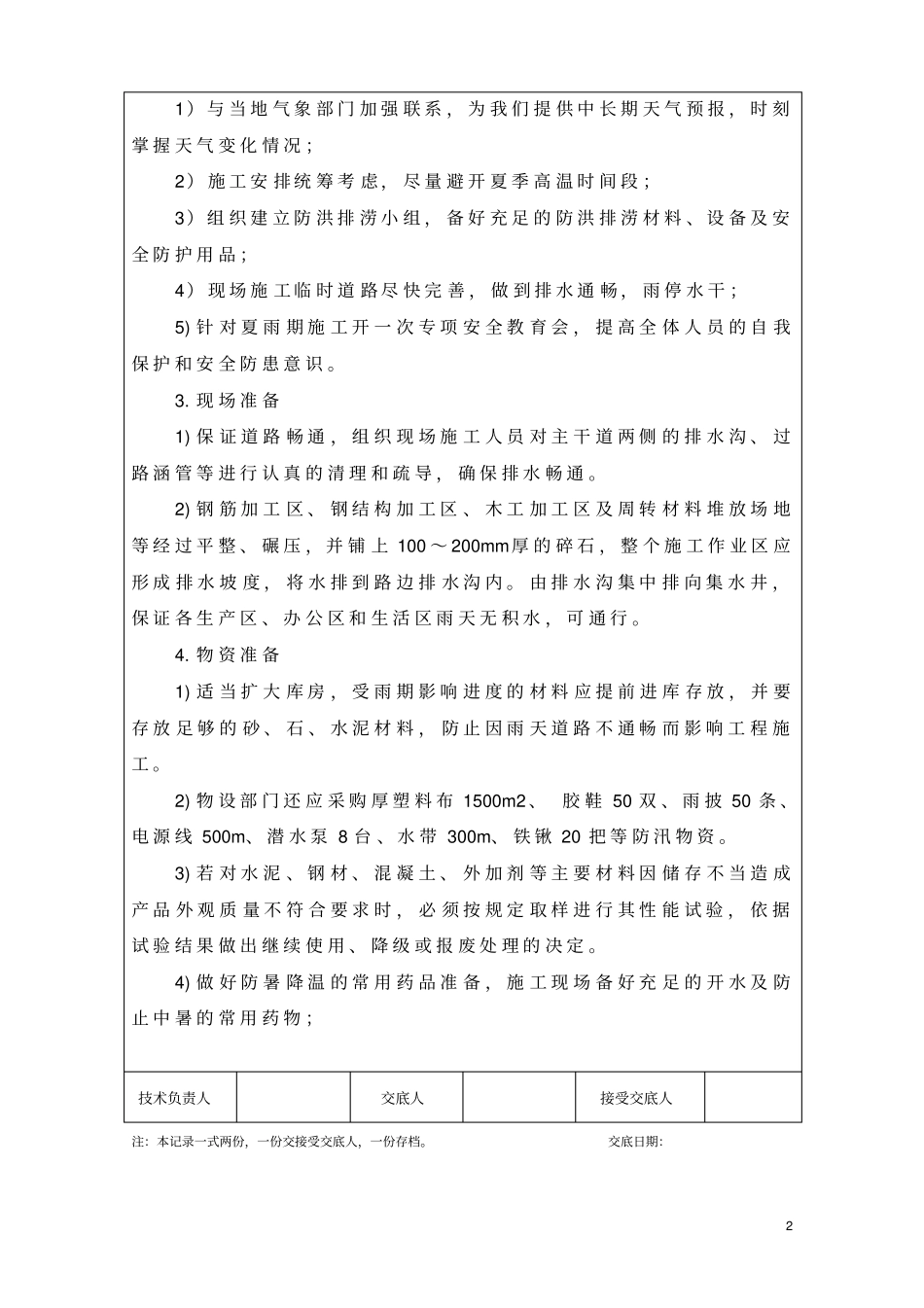

1技术交底记录TJ.1.5工程名称马鞍山体育中心游泳馆、网球馆工程施工单位中铁建工集团交底时间2013年5月17号工序名称夏季、雨季施工交底提要:夏季、雨季施工技术交底一.工程概述马鞍山市体育中心游泳馆、网球馆工程位于在建的马鞍山市体育馆东面,紧邻在建的秀山大道以西,安徽工业大学东校区以北,网球馆建筑面积约9387平方米;游泳馆建筑面积约9065平方米。基础为钻孔灌注桩及钢筋混凝土承台筏板基础,地基基础设计等级甲级,结构均为为框架剪力墙结构及钢结构网架形式,其中游泳含地下一层。马鞍山市属于北亚热带湿润性季风气候,夏季炎热多雨。根据当地气象部门提供的资料显示,每年的6、7、8、9、10月份为当地的高温多雨期,年平均降水量1080mm,夏季降水量占年降水量的46%,夏季平均气温28度,夏季最高气温≥35度酷热天气平均每年约14天。而这段时间又正好是我项目的施工高峰期,网球馆主要涉及钢结构屋面安装、外幕墙安装、装修工程;游泳馆主要涉及钢结构安装、砌体、主体结构收尾、装修工程。二.施工准备1.组织机构为了保证在夏季施工期间施工的保质保量顺利进行,成立夏季施工领导小组。组长:唐帅副组长:汪开文、王宏斌、吴文博组员:齐志、江明翰、王玉川、张涛、薛志忠2.技术准备技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档。交底日期:21)与当地气象部门加强联系,为我们提供中长期天气预报,时刻掌握天气变化情况;2)施工安排统筹考虑,尽量避开夏季高温时间段;3)组织建立防洪排涝小组,备好充足的防洪排涝材料、设备及安全防护用品;4)现场施工临时道路尽快完善,做到排水通畅,雨停水干;5)针对夏雨期施工开一次专项安全教育会,提高全体人员的自我保护和安全防患意识。3.现场准备1)保证道路畅通,组织现场施工人员对主干道两侧的排水沟、过路涵管等进行认真的清理和疏导,确保排水畅通。2)钢筋加工区、钢结构加工区、木工加工区及周转材料堆放场地等经过平整、碾压,并铺上100~200mm厚的碎石,整个施工作业区应形成排水坡度,将水排到路边排水沟内。由排水沟集中排向集水井,保证各生产区、办公区和生活区雨天无积水,可通行。4.物资准备1)适当扩大库房,受雨期影响进度的材料应提前进库存放,并要存放足够的砂、石、水泥材料,防止因雨天道路不通畅而影响工程施工。2)物设部门还应采购厚塑料布1500m2、胶鞋50双、雨披50条、电源线500m、潜水泵8台、水带300m、铁锹20把等防汛物资。3)若对水泥、钢材、混凝土、外加剂等主要材料因储存不当造成产品外观质量不符合要求时,必须按规定取样进行其性能试验,依据试验结果做出继续使用、降级或报废处理的决定。4)做好防暑降温的常用药品准备,施工现场备好充足的开水及防止中暑的常用药物;技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档。交底日期:35.设备准备雨期施工前必须对各种用电机具及脚手架防雷接地等进行一次全面大检查,检查其接地、接零、防雨及绝缘性能是否良好,发现隐患应立即整改,并按规定使用触电保护器及其他防护用品。露天已装电气设备、大型电动机等采取覆盖等防潮措施,施工用电采取防潮、防触电、防短路等措施,防止事故发生。三.夏季施工技术措施1.模板工程:涂刷过隔离剂的模板应有防雨水冲刷措施,一旦发现有模板隔离被雨水冲刷掉的现象应及时补刷。在地基土上直接搭设脚手架时,要求地基土必须密实,并做出坡度,近墙处应做成内高外低,保证排水通畅,脚手架基础承力范围内严禁积水。在支撑杆底部必须加设木垫板,雨后要及时检查脚手架支撑情况,发现有支撑松动变形及基土下沉时须立即进行加固补强处理,保证支撑立杆受力均匀,并对模板支设质量重新进行校核。2.混凝土工程:根据掌握的气象情况,混凝土浇筑工作应尽量避免在雨天进行,混凝土浇筑现场应预备充足的防雨材料,以备在突然遇雨时进行覆盖。遇到大雨时要停止混凝土浇筑工作,已浇筑完但尚未终凝的混凝土应进行覆盖。在混凝土浇筑方案中应根据现场实际情况,在满足规范要求的前提下尽量多考虑几道施工缝的留设位置,以避免在突然遇雨时手忙脚乱而乱留设施工...
