合同履约资料规范化整理标准一、立卷及存放1
合同履约资料必须整理两套,一份存放分公司档案室存档,一份存放到工地现场,以备检查人员随时检查
资料整理应齐全有序,完整有效,与施工现场要匹配对应,按目录顺序整理
分公司存档资料有统一档案盒存装,统一编号,每月资料随发生随时收集;工地存放的资料需档案盒材质、式样必须统一,不得有破损,正、侧面粘贴统一式样(见附表1、2)
合同履约资料按两份原件整理,必须保证分公司存放为原件,工地存放可用复印件
竣工后经审查合格送分公司档案室存档
为了使技术员了解工程中应该收集哪些履约资料,分公司对履约资料的检查是如何评分的,公司制定了一套完整的合同履约资料检查评分表,每个工程必须分专业在档案盒内存放一份备查
二、主要控制项的整理标准1

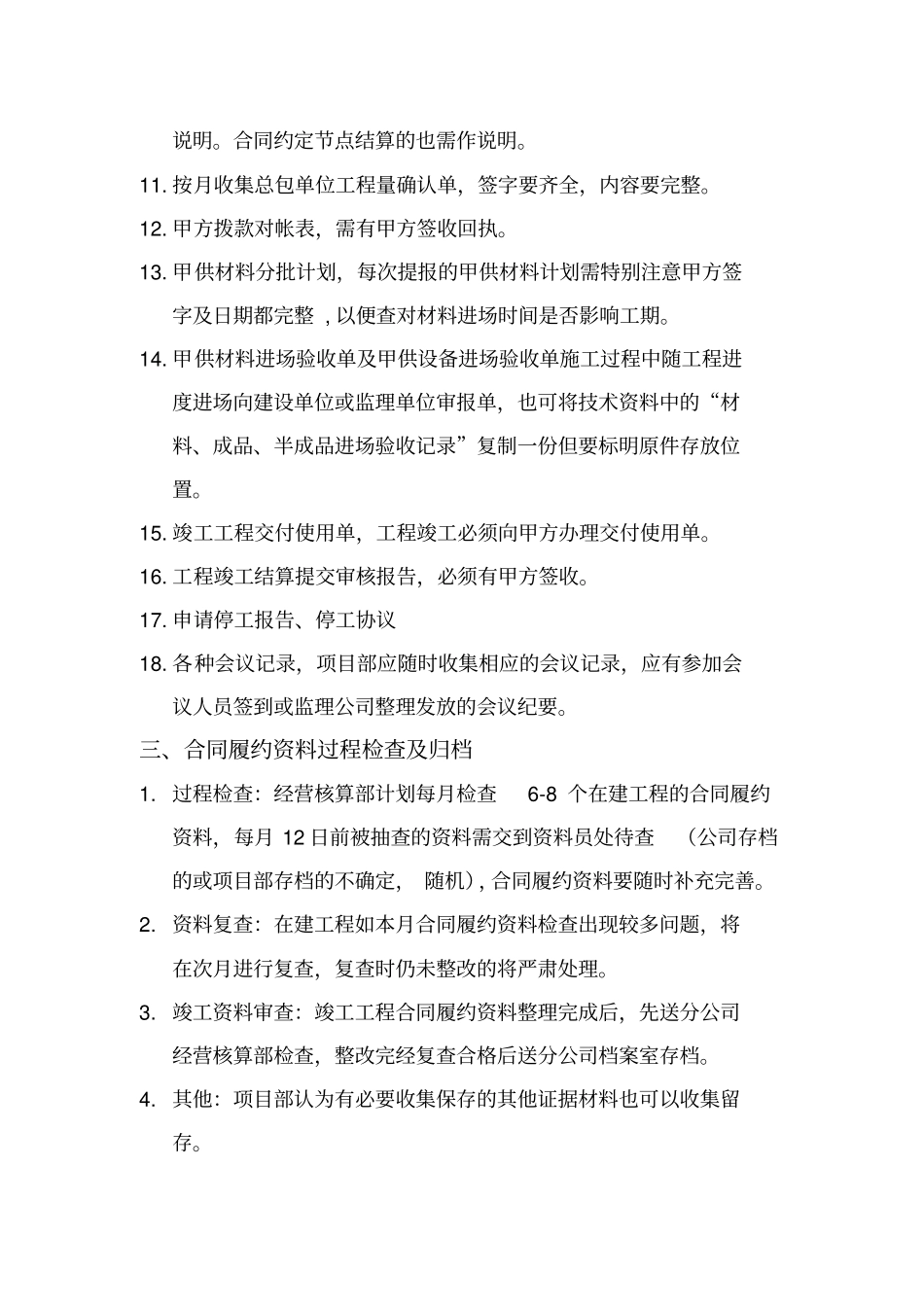

认真按公司下发的资料表格核对,确保表格使用正确
其主要控制项有(见后附样表):序号主要控制项分值1合同交底记录22甲方代表授权通知书63乙方代表授权通知书44图纸会审及设计变更45图纸及变更收到记录46各种洽商记录及工作联系单107延长工期报审表48各种经济技术签证109月份工程进度结算及核准申请表1010总包单位工程量确认单(有总包)411月份工程款申请拨付单812甲方拨款对帐表413甲供材料分批计划表(需有甲方签收)414甲供材料进场验收单415甲供设备进场验收单416申请停工报告217停工协议218竣工结算提交审核报告219工程竣工交付单420各种会议记录421资料表观整理及保管情况4合计1002
合同履约资料所有签字均要求手签,不允许采用打印方式
甲乙方代表授权书须在进场前一周内办理,办理时需注意工程管理涉及的内容应与合同相符
授权多人时须注明为全部签字有效还是任一人签字有效;若甲/乙方代表有变更,需及时发联系单,要求做出变更授权人的书面文件
其中图纸会审、设计变更等若为复印件必须标明原件的
