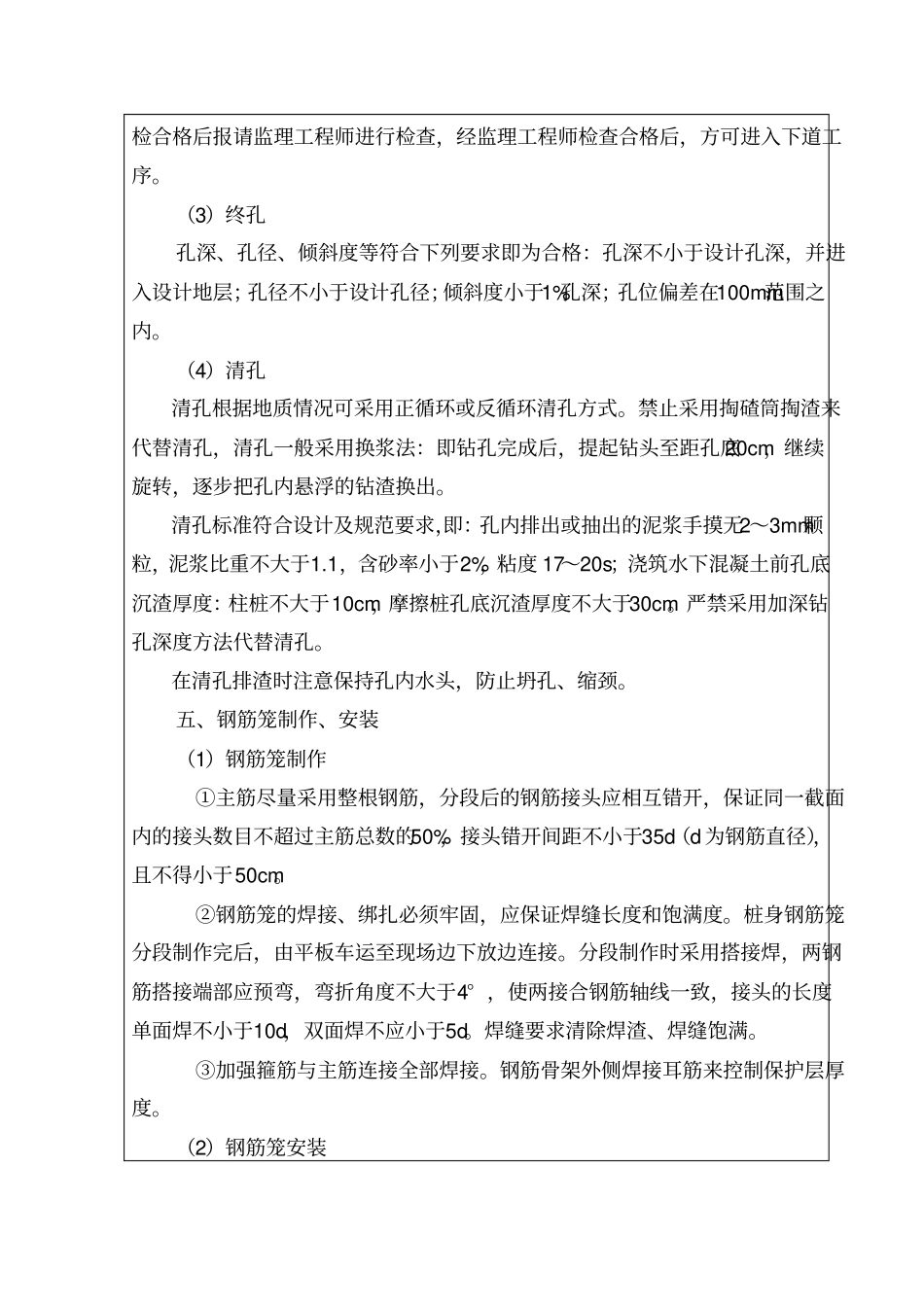

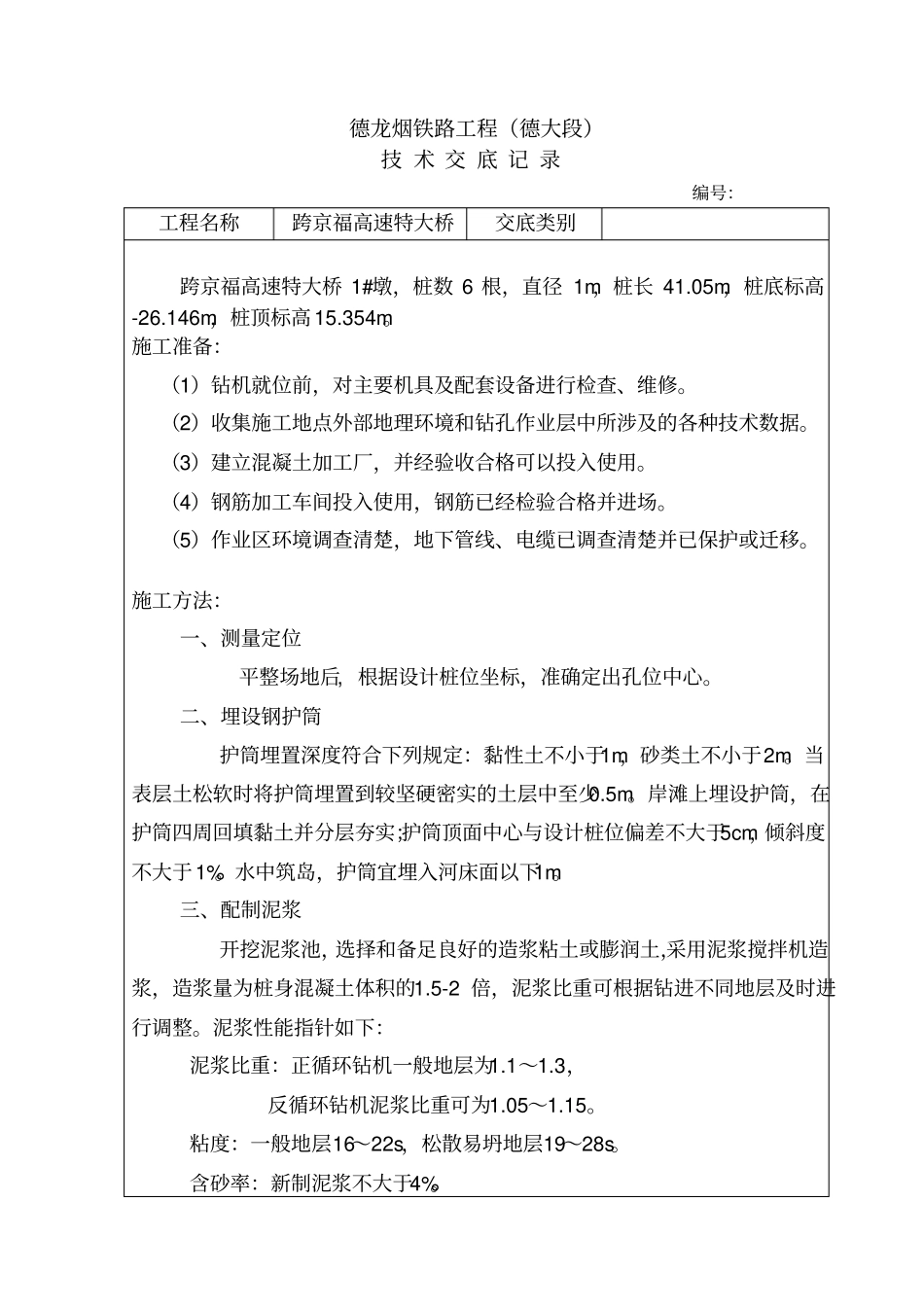

德龙烟铁路工程(德大段)技术交底记录编号:工程名称跨京福高速特大桥交底类别跨京福高速特大桥1#墩,桩数6根,直径1m,桩长41
05m,桩底标高-26
146m,桩顶标高15
施工准备:(1)钻机就位前,对主要机具及配套设备进行检查、维修
(2)收集施工地点外部地理环境和钻孔作业层中所涉及的各种技术数据
(3)建立混凝土加工厂,并经验收合格可以投入使用
(4)钢筋加工车间投入使用,钢筋已经检验合格并进场
(5)作业区环境调查清楚,地下管线、电缆已调查清楚并已保护或迁移
施工方法:一、测量定位平整场地后,根据设计桩位坐标,准确定出孔位中心
二、埋设钢护筒护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%
水中筑岛,护筒宜埋入河床面以下1m
三、配制泥浆开挖泥浆池,选择和备足良好的造浆粘土或膨润土,采用泥浆搅拌机造浆,造浆量为桩身混凝土体积的1
5-2倍,泥浆比重可根据钻进不同地层及时进行调整

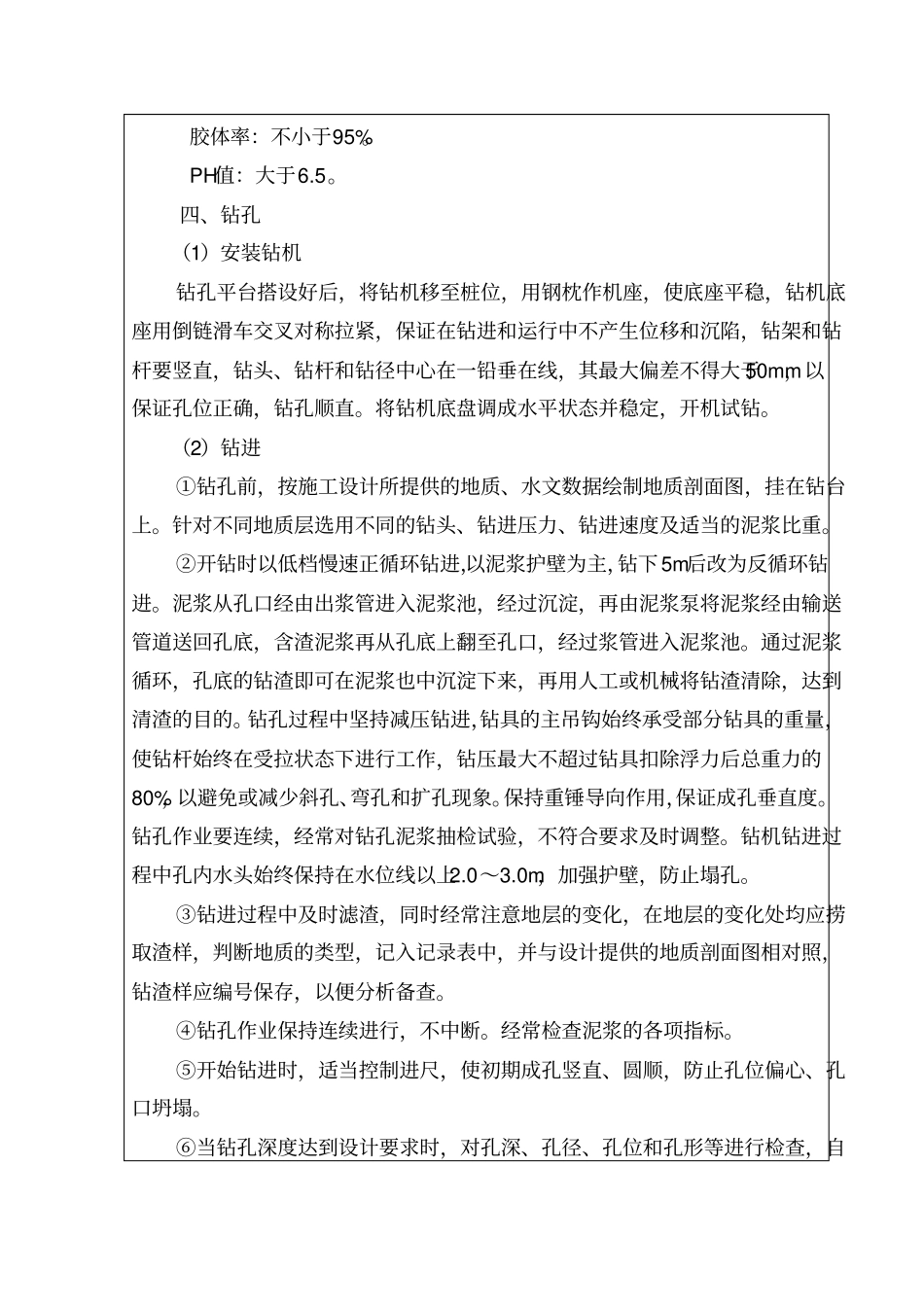

泥浆性能指针如下:泥浆比重:正循环钻机一般地层为1
3,反循环钻机泥浆比重可为1
粘度:一般地层16~22s,松散易坍地层19~28s
含砂率:新制泥浆不大于4%
胶体率:不小于95%
PH值:大于6
四、钻孔(1)安装钻机钻孔平台搭设好后,将钻机移至桩位,用钢枕作机座,使底座平稳,钻机底座用倒链滑车交叉对称拉紧,保证在钻进和运行中不产生位移和沉陷,钻架和钻杆要竖直,钻头、钻杆和钻径中心在一铅垂在线,其最大偏差不得大于50mm,以保证孔位正确,钻孔顺直
将钻机底盘调成水平状态并稳定,开机试钻
(2)钻进①钻孔前,按施工设计所提供的地质、水文数据绘制地质剖面图,挂在钻台上
