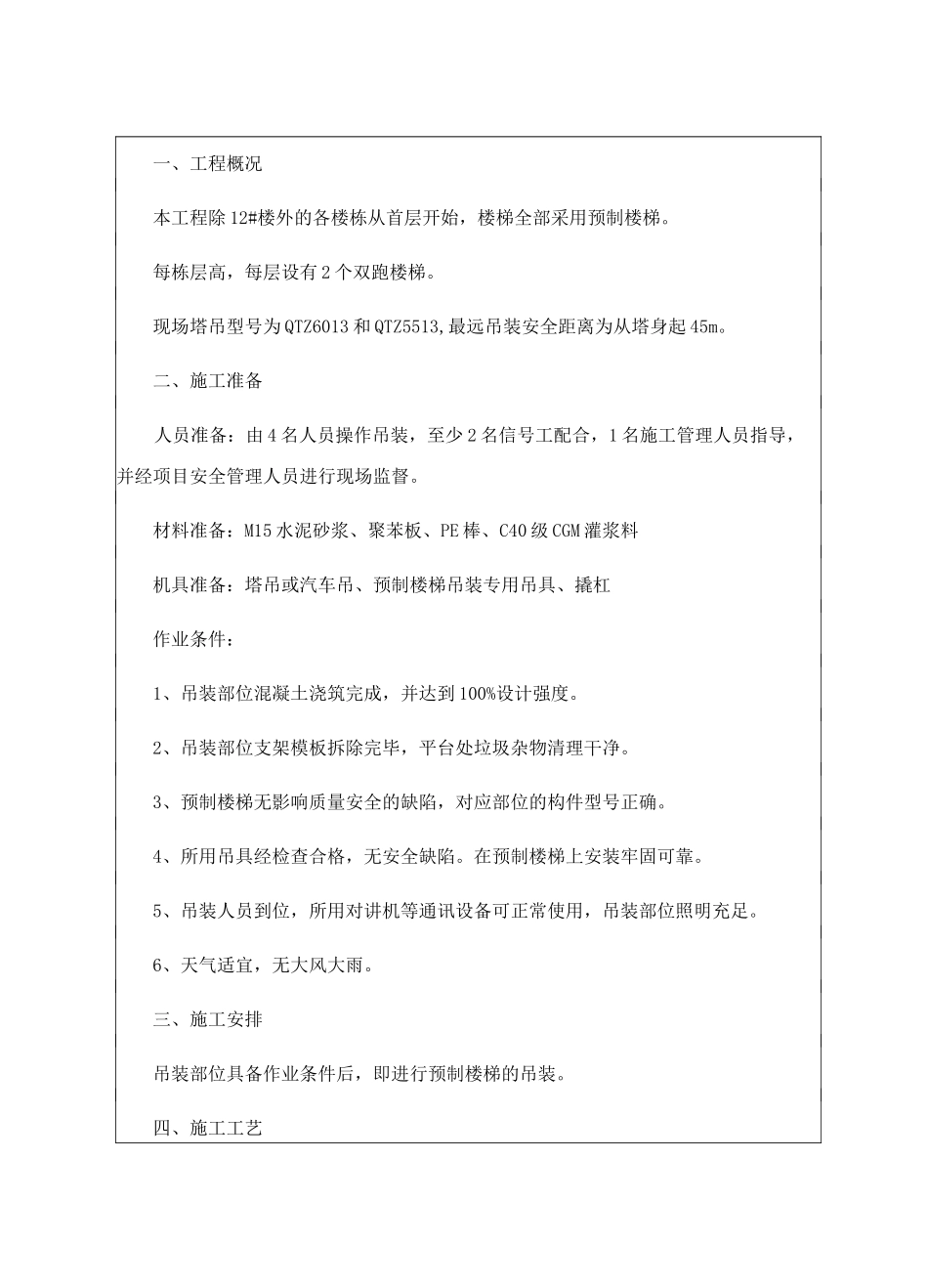

一、工程概况本工程除12#楼外的各楼栋从首层开始,楼梯全部采用预制楼梯
每栋层高,每层设有2个双跑楼梯
现场塔吊型号为QTZ6013和QTZ5513,最远吊装安全距离为从塔身起45m
二、施工准备人员准备:由4名人员操作吊装,至少2名信号工配合,1名施工管理人员指导,并经项目安全管理人员进行现场监督
材料准备:M15水泥砂浆、聚苯板、PE棒、C40级CGM灌浆料机具准备:塔吊或汽车吊、预制楼梯吊装专用吊具、撬杠作业条件:1、吊装部位混凝土浇筑完成,并达到100%设计强度
2、吊装部位支架模板拆除完毕,平台处垃圾杂物清理干净
3、预制楼梯无影响质量安全的缺陷,对应部位的构件型号正确
4、所用吊具经检查合格,无安全缺陷
在预制楼梯上安装牢固可靠
5、吊装人员到位,所用对讲机等通讯设备可正常使用,吊装部位照明充足
6、天气适宜,无大风大雨
三、施工安排吊装部位具备作业条件后,即进行预制楼梯的吊装

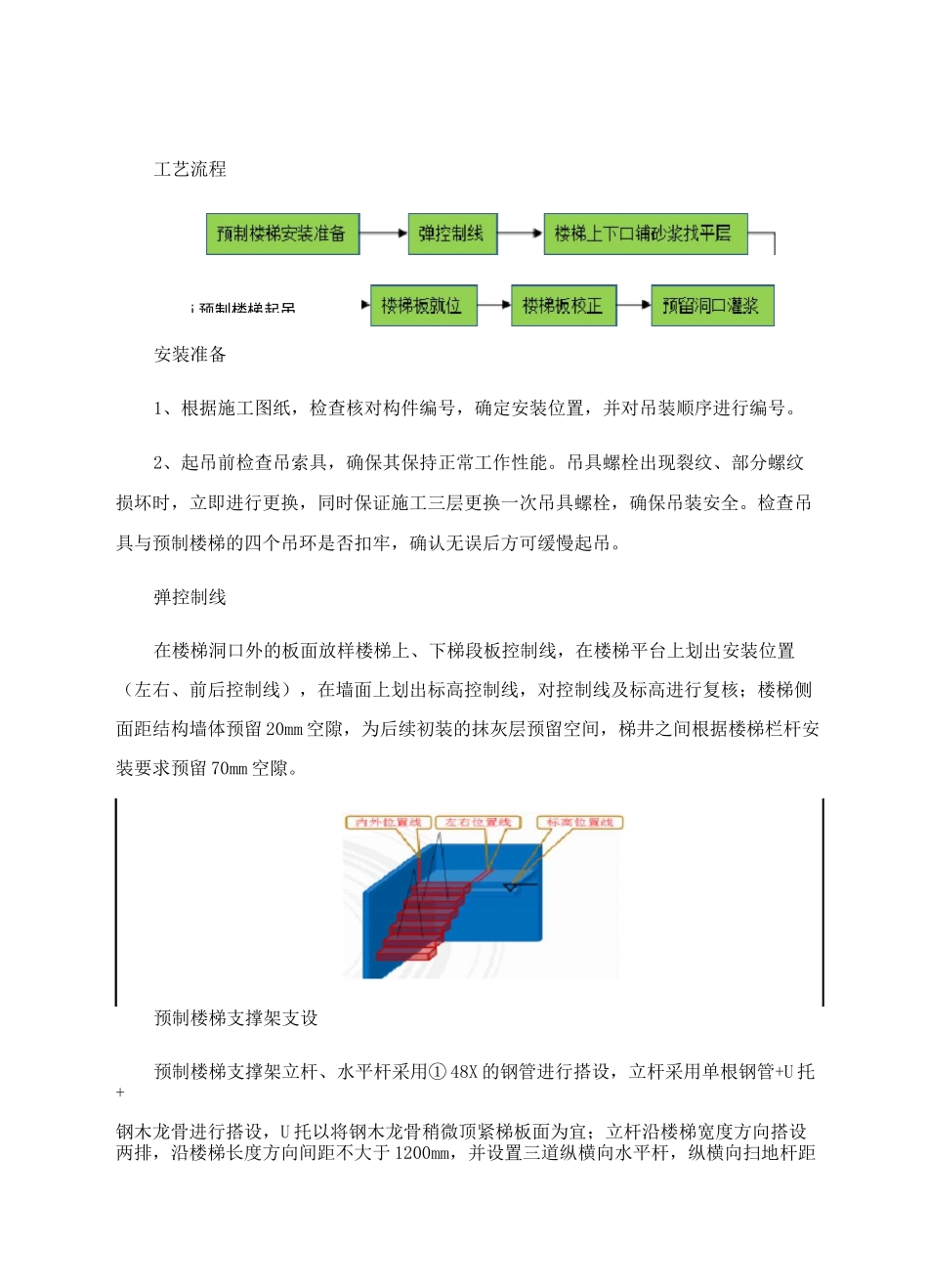

四、施工工艺j预制楼梯起吊工艺流程安装准备1、根据施工图纸,检查核对构件编号,确定安装位置,并对吊装顺序进行编号
2、起吊前检查吊索具,确保其保持正常工作性能
吊具螺栓出现裂纹、部分螺纹损坏时,立即进行更换,同时保证施工三层更换一次吊具螺栓,确保吊装安全
检查吊具与预制楼梯的四个吊环是否扣牢,确认无误后方可缓慢起吊
弹控制线在楼梯洞口外的板面放样楼梯上、下梯段板控制线,在楼梯平台上划出安装位置(左右、前后控制线),在墙面上划出标高控制线,对控制线及标高进行复核;楼梯侧面距结构墙体预留20mm空隙,为后续初装的抹灰层预留空间,梯井之间根据楼梯栏杆安装要求预留70mm空隙

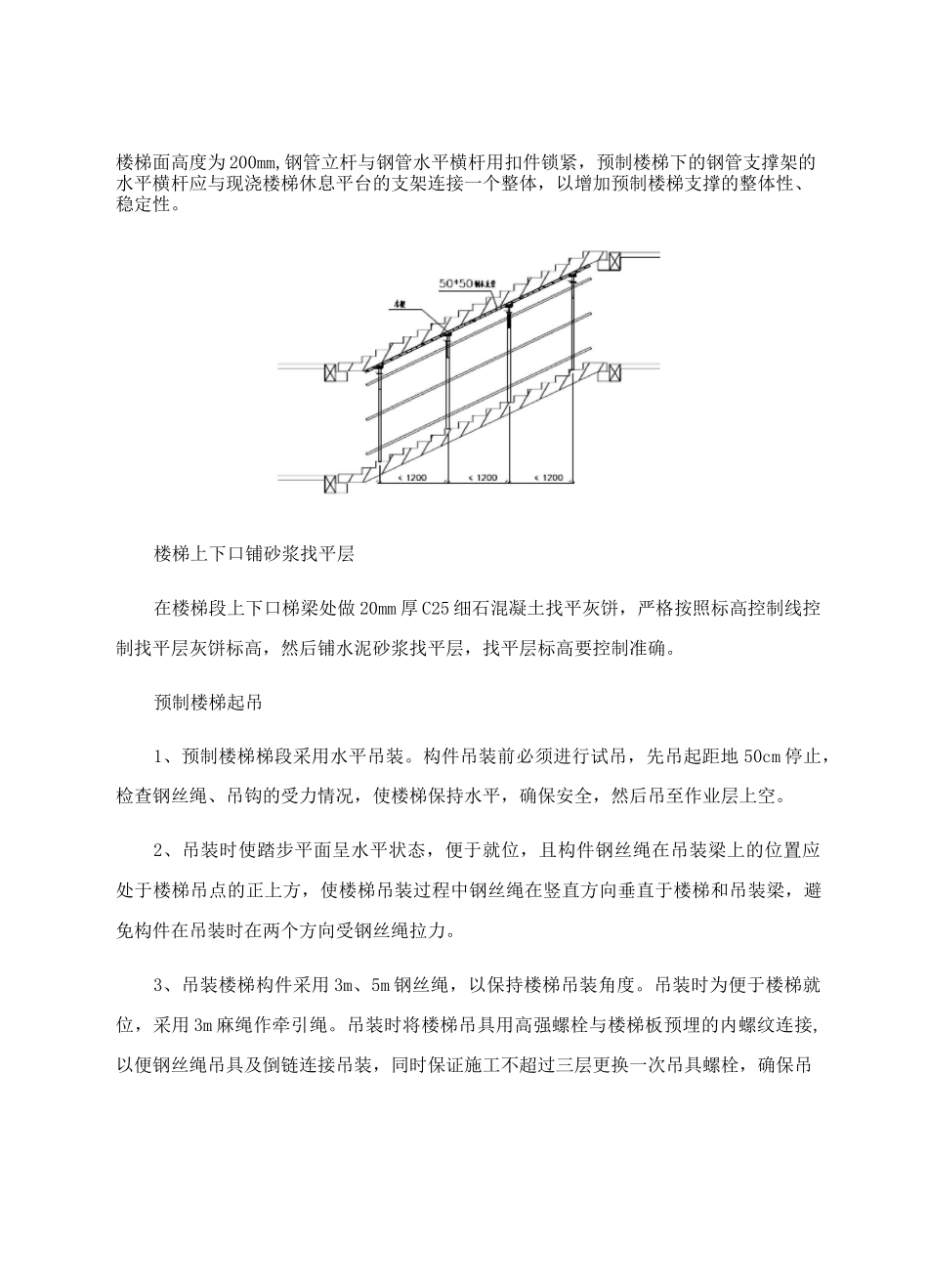

预制楼梯支撑架支设预制楼梯支撑架立杆、水平杆采用①48X的钢管进行搭设,立杆采用单根钢管+U托+钢木龙骨进行搭设,U托以将钢木龙骨稍微顶紧梯板面为宜;立杆沿楼梯宽度方向搭设两排,沿楼梯长度方向间距不大于1200mm,并设置
