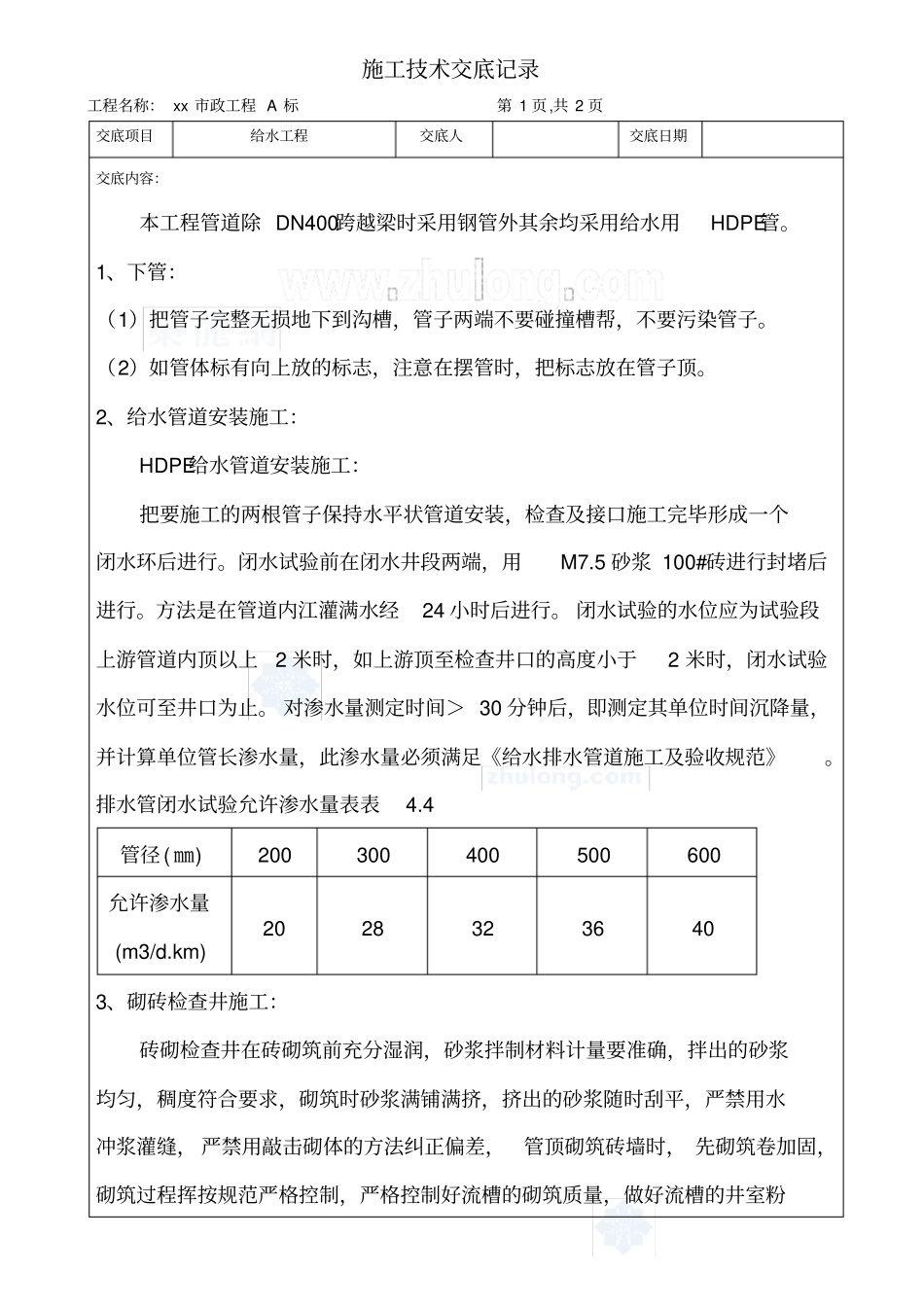

施工技术交底记录工程名称:xx市政工程A标第1页,共2页交底项目给水工程交底人交底日期交底内容:本工程管道除DN400跨越梁时采用钢管外其余均采用给水用HDPE管
1、下管:(1)把管子完整无损地下到沟槽,管子两端不要碰撞槽帮,不要污染管子
(2)如管体标有向上放的标志,注意在摆管时,把标志放在管子顶
2、给水管道安装施工:HDPE给水管道安装施工:把要施工的两根管子保持水平状管道安装,检查及接口施工完毕形成一个闭水环后进行
闭水试验前在闭水井段两端,用M7
5砂浆100#砖进行封堵后进行
方法是在管道内江灌满水经24小时后进行
闭水试验的水位应为试验段上游管道内顶以上2米时,如上游顶至检查井口的高度小于2米时,闭水试验水位可至井口为止
对渗水量测定时间>30分钟后,即测定其单位时间沉降量,并计算单位管长渗水量,此渗水量必须满足《给水排水管道施工及验收规范》
排水管闭水试验允许渗水量表表4
4管径(㎜)200300400500600允许渗水量(m3/d
km)20283236403、砌砖检查井施工:砖砌检查井在砖砌筑前充分湿润,砂浆拌制材料计量要准确,拌出的砂浆均匀,稠度符合要求,砌筑时砂浆满铺满挤,挤出的砂浆随时刮平,严禁用水冲浆灌缝,严禁用敲击砌体的方法纠正偏差,管顶砌筑砖墙时,先砌筑卷加固,砌筑过程挥按规范严格控制,严格控制好流槽的砌筑质量,做好流槽的井室粉施工技术交底记录工程名称:xx市政工程A标第2页,共2页交底项目给水工程交底人交底日期交底内容:刷工作
检查井盖板采用预制场集中预制,然后用员装方法安置
4、管道回填土:(1)回填砂部分采用分层回填,分层灌水并夯实,分层做密度检测
(2)回填土时,注意保证土方的质量,以管顶以上40㎝范围内,将不含(3)清除所粘在管子表面上的泥土等杂物及水分(4)将电热熔带及锁紧扣带放在管子的连接部位并包紧(5)把锁紧扣带用夹钳扣紧
