精品资料可编辑修改资料员秘籍手册精品资料可编辑修改2014

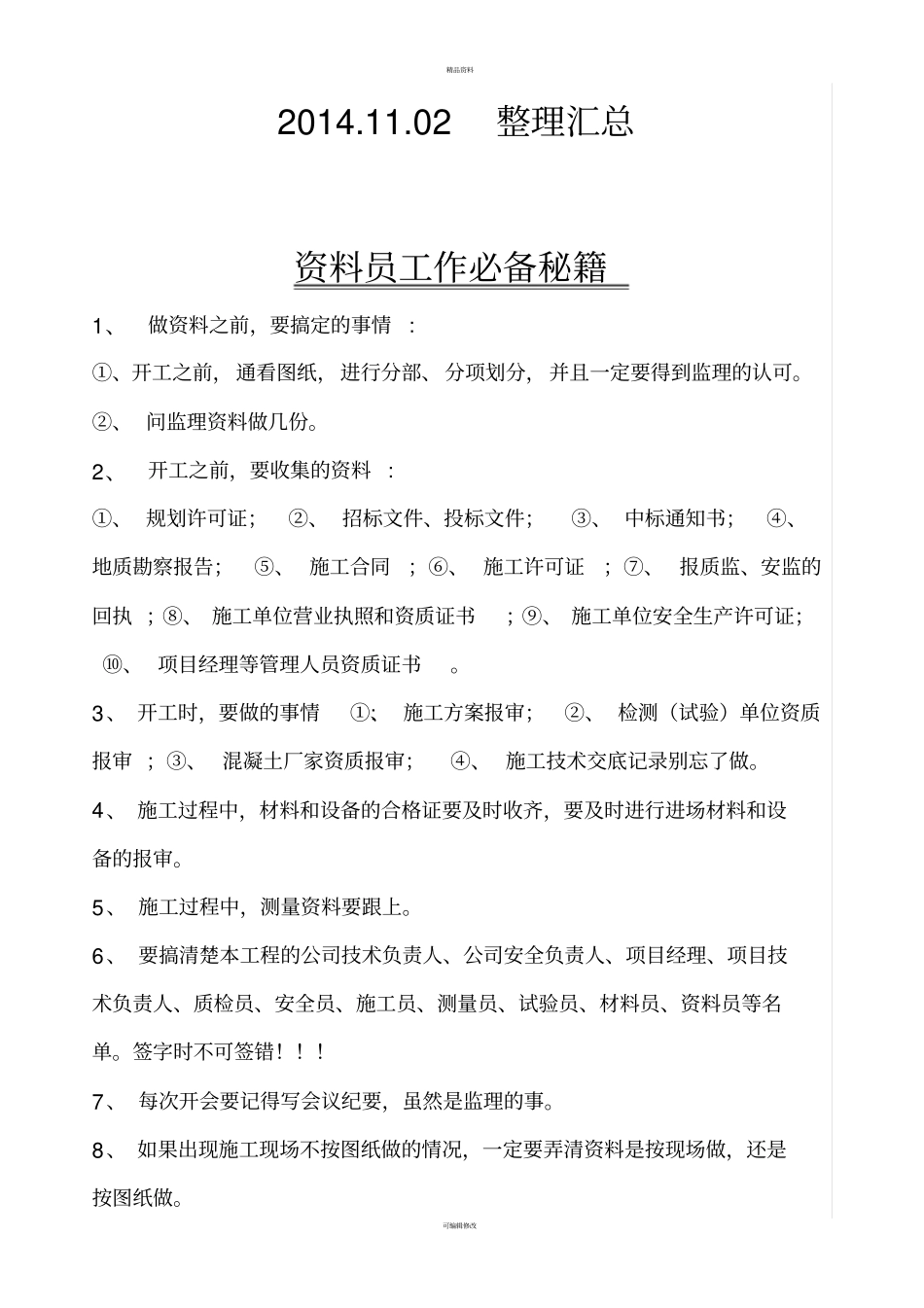

02整理汇总资料员工作必备秘籍1、做资料之前,要搞定的事情:①、开工之前,通看图纸,进行分部、分项划分,并且一定要得到监理的认可
②、问监理资料做几份
2、开工之前,要收集的资料:①、规划许可证;②、招标文件、投标文件;③、中标通知书;④、地质勘察报告;⑤、施工合同;⑥、施工许可证;⑦、报质监、安监的回执;⑧、施工单位营业执照和资质证书;⑨、施工单位安全生产许可证;⑩、项目经理等管理人员资质证书
3、开工时,要做的事情:①、施工方案报审;②、检测(试验)单位资质报审;③、混凝土厂家资质报审;④、施工技术交底记录别忘了做
4、施工过程中,材料和设备的合格证要及时收齐,要及时进行进场材料和设备的报审
5、施工过程中,测量资料要跟上
6、要搞清楚本工程的公司技术负责人、公司安全负责人、项目经理、项目技术负责人、质检员、安全员、施工员、测量员、试验员、材料员、资料员等名单

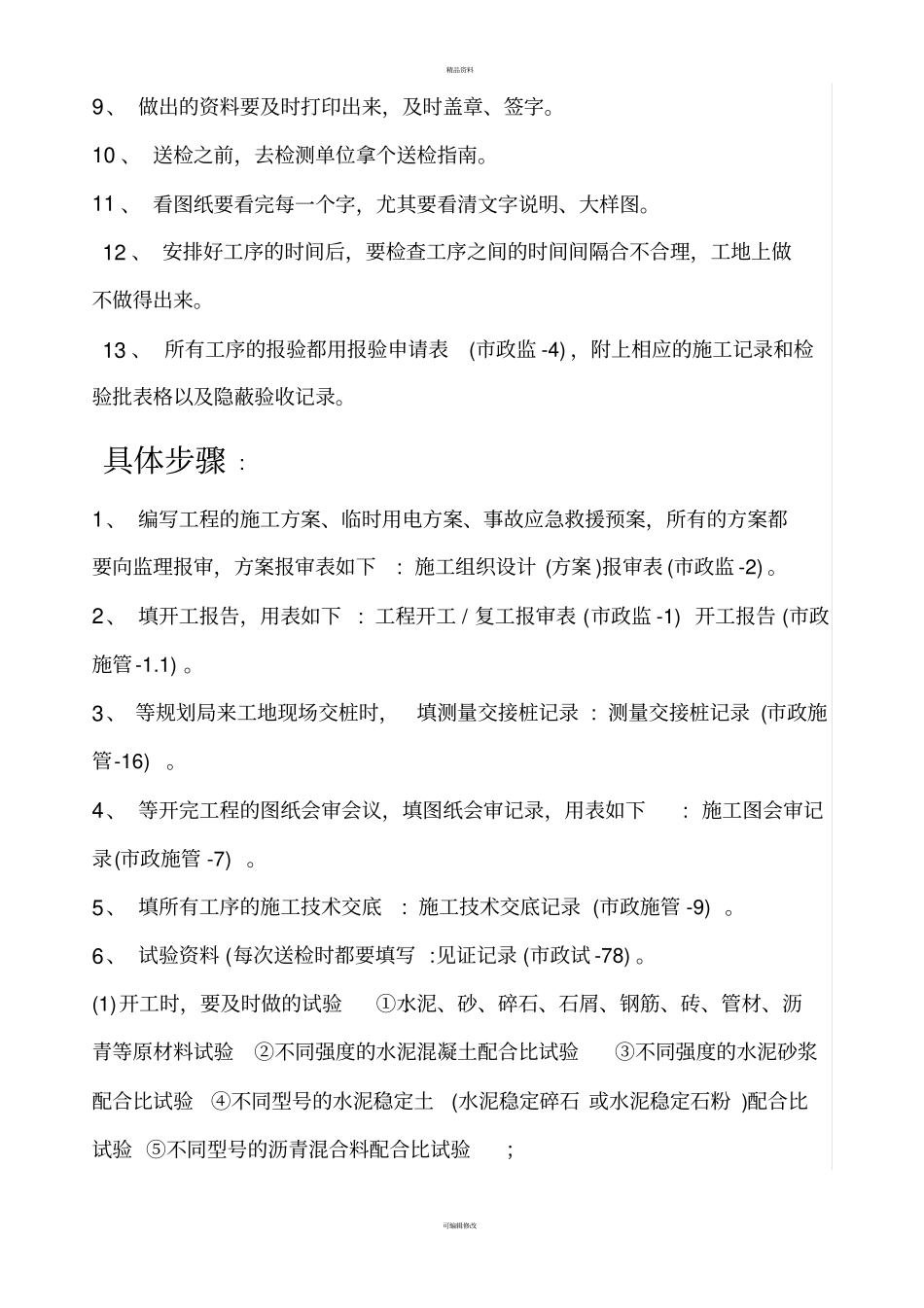

签字时不可签错
7、每次开会要记得写会议纪要,虽然是监理的事
8、如果出现施工现场不按图纸做的情况,一定要弄清资料是按现场做,还是按图纸做
精品资料可编辑修改9、做出的资料要及时打印出来,及时盖章、签字
10、送检之前,去检测单位拿个送检指南
11、看图纸要看完每一个字,尤其要看清文字说明、大样图
12、安排好工序的时间后,要检查工序之间的时间间隔合不合理,工地上做不做得出来
13、所有工序的报验都用报验申请表(市政监-4),附上相应的施工记录和检验批表格以及隐蔽验收记录
具体步骤:1、编写工程的施工方案、临时用电方案、事故应急救援预案,所有的方案都要向监理报审,方案报审表如下:施工组织设计(方案)报审表(市政监-2)
2、填开工报告,用表如下:工程开工/复工报审表(市政监-1)开工报告(市政施管-1
3、等规划局来工地现场交桩时,填测量
