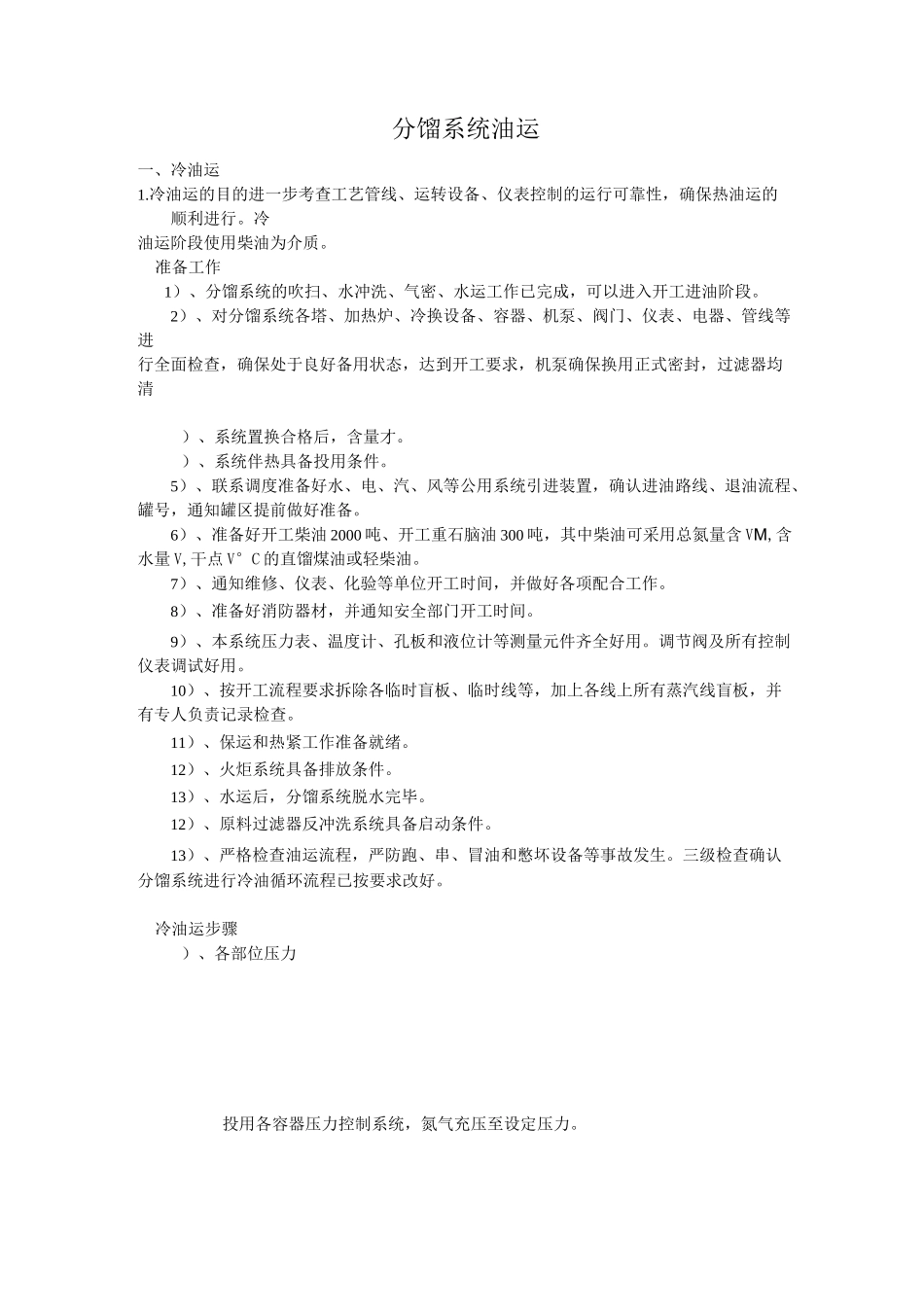

分馏系统油运一、冷油运1
冷油运的目的进一步考查工艺管线、运转设备、仪表控制的运行可靠性,确保热油运的顺利进行
冷油运阶段使用柴油为介质
准备工作1)、分馏系统的吹扫、水冲洗、气密、水运工作已完成,可以进入开工进油阶段
2)、对分馏系统各塔、加热炉、冷换设备、容器、机泵、阀门、仪表、电器、管线等进行全面检查,确保处于良好备用状态,达到开工要求,机泵确保换用正式密封,过滤器均清)、系统置换合格后,含量才
)、系统伴热具备投用条件
5)、联系调度准备好水、电、汽、风等公用系统引进装置,确认进油路线、退油流程、罐号,通知罐区提前做好准备
6)、准备好开工柴油2000吨、开工重石脑油300吨,其中柴油可采用总氮量含VM,含水量V,干点V°C的直馏煤油或轻柴油
7)、通知维修、仪表、化验等单位开工时间,并做好各项配合工作
8)、准备好消防器材,并通知安全部门开工时间
9)、本系统压力表、温度计、孔板和液位计等测量元件齐全好用
调节阀及所有控制仪表调试好用
10)、按开工流程要求拆除各临时盲板、临时线等,加上各线上所有蒸汽线盲板,并有专人负责记录检查
11)、保运和热紧工作准备就绪
12)、火炬系统具备排放条件
13)、水运后,分馏系统脱水完毕
12)、原料过滤器反冲洗系统具备启动条件
13)、严格检查油运流程,严防跑、串、冒油和憋坏设备等事故发生
三级检查确认分馏系统进行冷油循环流程已按要求改好

冷油运步骤)、各部位压力投用各容器压力控制系统,氮气充压至设定压力
—(壳)开工油(柴油)自罐区来
)、循环流程—(管——(管)注意油收到什么位置,检查人跟到什么位置,加强各部脱水
)、联系罐区通过开工原料线引开工柴油,通过装置外循环线(去尾油线或不合格线或柴油成品线)循环小时
内操通知外操开开工柴油边界阀,同时关边界循环线手阀

)、当D-3101液位达到60%时,投用液控,启动P-101,
