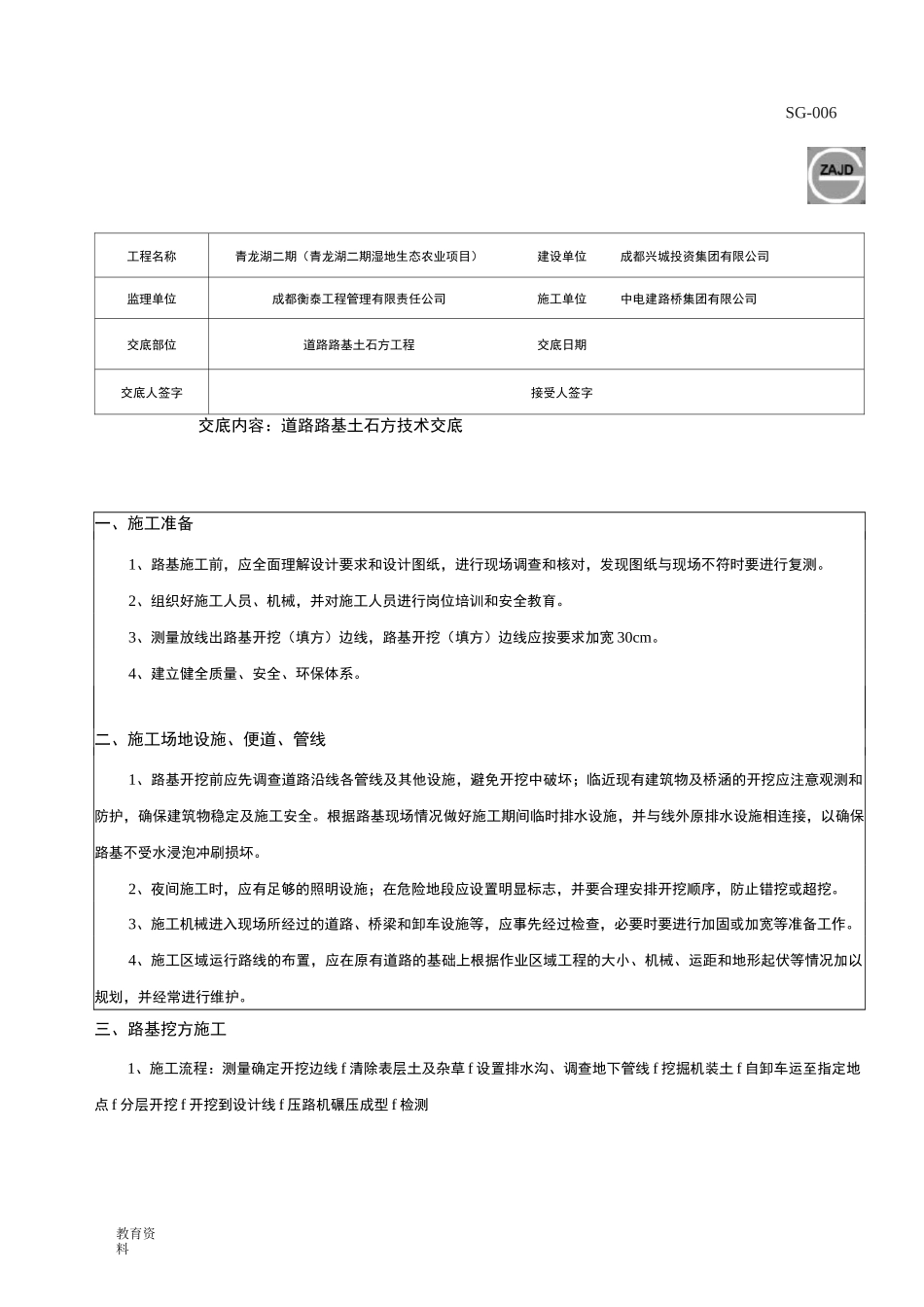

教育资料SG-006工程名称青龙湖二期(青龙湖二期湿地生态农业项目)建设单位成都兴城投资集团有限公司监理单位成都衡泰工程管理有限责任公司施工单位中电建路桥集团有限公司交底部位道路路基土石方工程交底日期交底人签字接受人签字交底内容:道路路基土石方技术交底一、施工准备1、路基施工前,应全面理解设计要求和设计图纸,进行现场调查和核对,发现图纸与现场不符时要进行复测

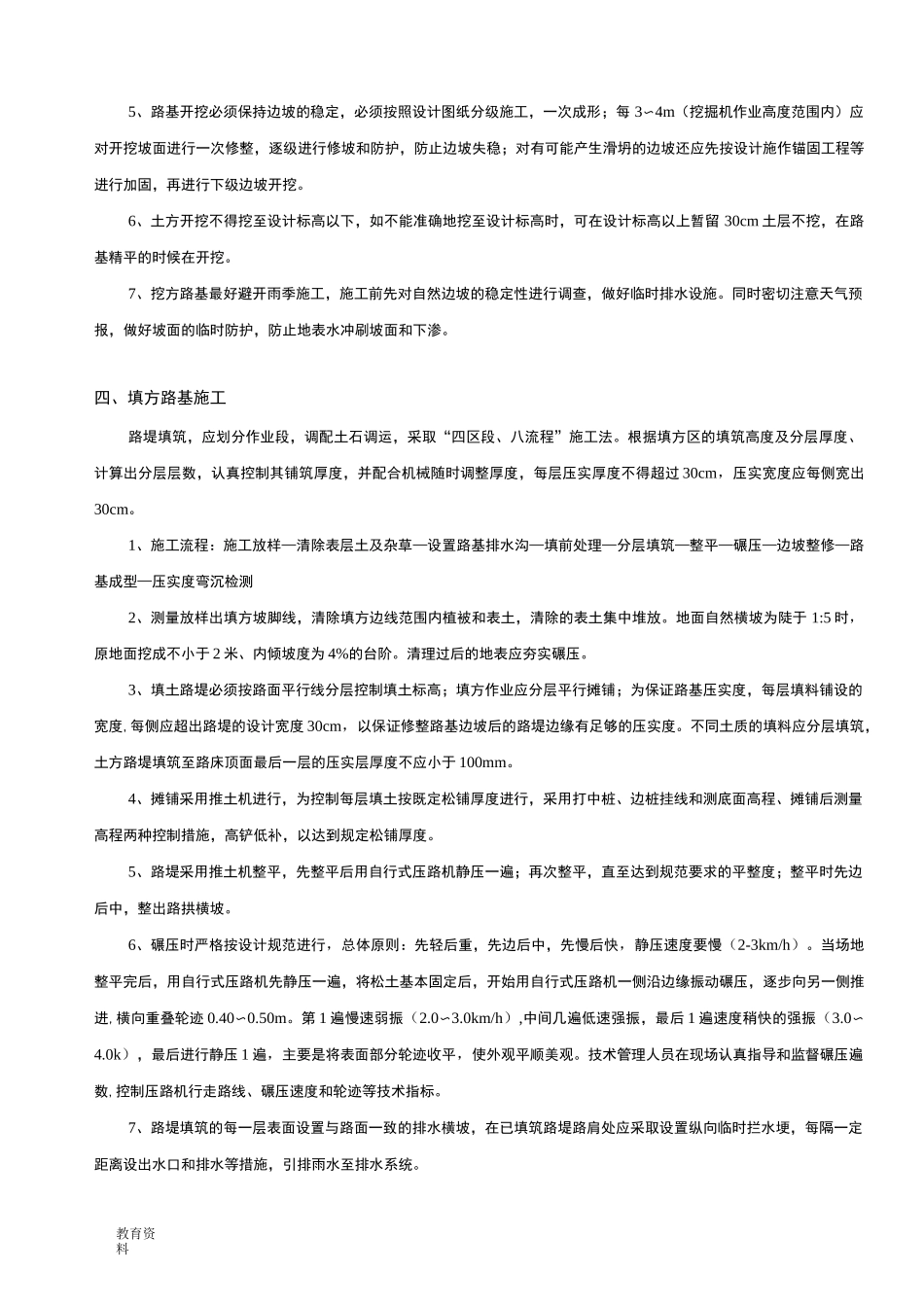

2、组织好施工人员、机械,并对施工人员进行岗位培训和安全教育
3、测量放线出路基开挖(填方)边线,路基开挖(填方)边线应按要求加宽30cm
4、建立健全质量、安全、环保体系
二、施工场地设施、便道、管线1、路基开挖前应先调查道路沿线各管线及其他设施,避免开挖中破坏;临近现有建筑物及桥涵的开挖应注意观测和防护,确保建筑物稳定及施工安全
根据路基现场情况做好施工期间临时排水设施,并与线外原排水设施相连接,以确保路基不受水浸泡冲刷损坏
2、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
3、施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作
4、施工区域运行路线的布置,应在原有道路的基础上根据作业区域工程的大小、机械、运距和地形起伏等情况加以规划,并经常进行维护
三、路基挖方施工1、施工流程:测量确定开挖边线f清除表层土及杂草f设置排水沟、调查地下管线f挖掘机装土f自卸车运至指定地点f分层开挖f开挖到设计线f压路机碾压成型f检测教育资料2、测量放样出开挖线,并将施工开挖线区域内的地下管线、地上草皮、树木等障碍物清除和处理完毕,表层耕植土清理0
3、路基土方开挖采用机械开挖,开挖宜从上到下分层分段依次进行
并作成一定坡势,以利泄水,并不得在路基范围以内有积水
4、在开挖过程中,应随时检查边坡的状态
5m时,根据土
